  2.混凝土浇筑方法

  为了使混凝土能振捣密实,同时,为了保证在下层混凝土初凝之前将上一层混凝土浇筑完毕,应采用分层浇筑和连续浇筑方法进行混凝土浇筑。

  (1)梁、板、柱、墙的浇筑。在每一施工层中,应先浇筑柱或墙。在每一施工段中的柱或墙应连续浇筑到顶。每排柱子由外向内对称顺序进行浇筑,以防柱子模板连续受侧推力而倾斜。柱、墙浇筑完毕后应停歇1~1.5h,使混凝土拌和物获得初步沉实后,再浇筑梁、板混凝土。

  梁和板一般同时浇筑,从一端开始向前推进。当梁高大于1m时,才允许将梁单独浇筑,此时的施工缝留在楼板板面下20~30mm处。

  (2)大体积混凝土结构浇筑。大体积混凝土结构由于承受的荷载大,整体性要求高,往往不允许留设施工缝,要求一次连续浇筑完毕。另外,大体积混凝土结构在浇筑后,水泥水化热量大而且聚积在内部不易散发,浇筑初期混凝土内部温度显著升高,而表面散热较快,这样形成较大的内外温差,混凝土内部产生压应力,而表面产生拉应力,如温差过大(20℃~30℃),则混凝土表面会产生裂缝。在浇筑后期,当混凝土内部逐渐散热冷却产生收缩时,由于受到基底或已浇筑的混凝土的约束,接触处将产生很大的拉应力,当拉应力超过混凝土当时龄期的极限抗拉强度时,便会产生裂缝,甚至贯穿整个混凝土断面,由此带来严重的危害。

  要防止大体积混凝土结构浇筑后产生裂缝,就要降低混凝土的温度应力,这就必须减少浇筑后混凝土的内外温差,不宜超过25℃。为此应采取相应的措施有:应优先选用水化热低的水泥;在满足设计强度要求的前提下,尽可能减少水泥用量;掺入适量的粉煤灰(粉煤灰的掺量一般以15%~25%为宜);降低浇筑速度和减小浇筑层厚度;采取蓄水法或覆盖法进行人工降温措施;必要时经过计算和取得设计单位同意后可留后浇带或施工缝且分层分段浇筑。

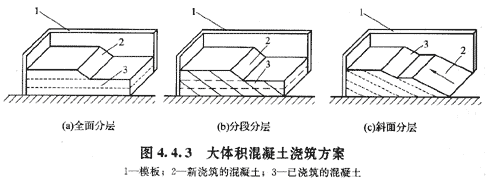

  大体积混凝土结构的浇筑方案,一般分为全面分层、分段分层和斜面分层三种(图4.4.3)全面分层法要求的混凝土浇筑强度较大,斜面分层法混凝土浇筑强度较小,施工中可根据结构物的具体尺寸、捣实方法和混凝土供应能力,认真选择浇筑方案。目前应用较多的是斜面分层法。

2010年造价工程师建设工程技术与计量(土建)精华(20)

为您推荐

阅读排行

更多
2025一造辅导

免费视频

更多
  • 一级造价工程师考试
    建设工程造价管理

    达江老师

  • 一级造价工程师考试
    建设工程计价

    李娜老师

  • 一级造价工程师考试
    建设工程造价案例分析(土建)

    王英老师

  • 一级造价工程师考试
    建设工程造价案例分析(安装)

    陈江潮老师

免费题库

更多

免费资料下载排行

更多
网站地图
