命题点4 沉井下沉准备工作
当沉井混凝土强度达到设计要求,大型沉井达到100%、小型沉井达到70%时,方能进行拆除承垫木工作,抽除刃脚下的垫木应分区、分组、依次、对称、同步进行。垫木应按设计拟订的次序统一编号。抽除次序:圆形沉井为先抽一般承垫木,后抽除定位垫木;矩形沉井先抽内隔墙下的垫木,然后分组对称地抽除外墙短边下的定位垫木,再后抽除长边下一般垫木,最后同时抽除定位垫木。同一编号同时抽光垫木并回填土后,方可抽下一组编号垫木。抽除方法是将垫木底部的土挖去,利用人工或机具将相应垫木抽出。每抽出一根垫木后,应立即用砂、卵石或砾石将空隙填实,同时在刃脚内侧填筑成小土堤,并分层夯实。
抽出垫木时要加强观测,注意下沉是否均匀。一般情况,当抽至垫木的2/3这一阶段时,沉井下沉比较均匀,下沉量也不大,回填时间亦较充分,便于较好抽垫和回填。当继续抽垫时,下沉量逐步加大,回填工作也逐渐困难,甚至出现下沉很快来不及回填的现象,致使垫木压坏或压断。故在抽垫时,开始阶段宜缓慢进行,留出足够的时间进行充分回填夯实,力求尽量改变最后阶段下沉快、下沉量大、来不及回填以至压断垫木的现象。抽垫至最后阶段时,应全力以赴,一鼓作气地尽快将剩余垫木全部抽出,使沉井刃脚平稳均匀地落人土层。
命题点5 沉井下沉方法
市政工程沉井下沉由于沉井深度较浅,一般采用3种方法:人工或风动工具挖土法、抓斗挖土法、水枪冲土法。

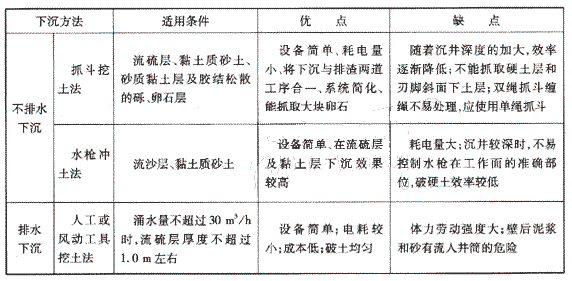

下沉方法的优、缺点:
