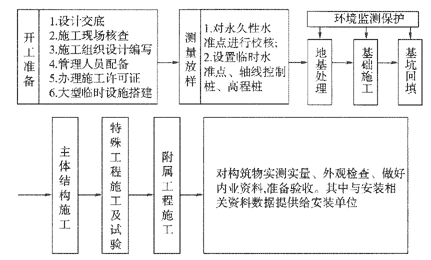

命题点83 城市排水结构工程施工流程
命题点84 城市排水结构工程施工方案与质量计划编制
从编制依据出发,遵循施工流程,编写分部分项工程的施工方案与质量计划。编写时应注意以下要求:
为保证工程质量,根据建筑施工的客观规律,施工顺序的安排应遵循以下原则:先地下,后地上;先主体,后围护;先结构,后装修;先土建,后设备;先干线,后支线。
施工流水段的划分原则:以后浇带、沉降缝、施工缝为界划分流水段。
构筑物的整体稳定除了在设计时加以控制外,施工时的地基处理及基坑开挖是关键,必须严格监控,防止构筑物发生过量下沉、不均匀沉降以及施工期间的上浮现象。为此应编制施工排水和基坑开挖、回填施工方案。
(1)施工排水方案应包括以下主要内容:
①排水量的计算。
②施工排水方法的选定。
③排水系统的平面布置和竖向布置以及抽水机械的选型和数量。
④排水井的构造,井点系统的构造,排放管的管径及坡度或排放管渠的构造、断面和坡度。
⑤电渗降水所采用的设施及电极。
⑥掌握地质资料,分析排水影响范围并预测原有建筑物、构筑物可能的沉降量,设观测点及保护措施。
(2)基坑开挖、回填施工方案应包括以下主要内容:
①基坑施工平面布置图及开挖断面。
②挖土、运土、采用的机械数量与型号。
③基坑开挖的施工方法。
④采用支撑时,支撑的形式、结构、支拆方法及安全措施。
⑤基坑上堆土位置及数量,多余土方的处置,运输路线以及土方挖运,填方的平衡。
⑥土方回填时间、程序、质量要求、避免构筑物不均匀沉降、开裂的措施。
根据排水构筑物的特点,应特别重视钢筋混凝土的浇筑工艺,消除因施工不当而产生的裂缝引起渗漏。因此,在现浇钢筋混凝土构筑物前,应编制好施工方案。方案中必须包括模板设计、钢筋施工和现浇混凝土施工方案三部分内容。
(1)模板及其支架应根据结构形式、施工工艺、设备和材料供应等条件进行设计。模板设计应包括以下主要内容:
①模板的选型和选材。
②模板及其支架的强度、刚度和稳定性计算,其中包括支杆支承面积的计算,受力铁杆的垫板厚度与木材接触面积的计算。
③防止吊模变形和位移的措施。
④模板及其支架高于地面6m时,在风载作用下防止倾倒的构造措施。
⑤各部分模板的结构设计,各接点的构造,以及预埋件、止水片等的固定方法。
⑥脱模剂的选用。
⑦模板的拆除程序、方法及安全措施。
(2)现浇混凝土施上方案应包括以下主要内容:
①混凝土配合比设计及外加剂的选择。
②混凝土的搅拌及运输。
③搅拌车及泵送车停放位置。
④混凝土分仓布置、浇筑顺序、速度及振捣方法。
⑤预留施工缝的位置及要求。
⑥预防混凝土施工裂缝的措施。
⑦变形缝的施工技术措施。
⑧季节性施工的特殊措施。
⑨控制工程质量的措施。
⑩安全生产的措施。
⑾搅拌、运输及振捣机械的型号与数量。
⑿劳动组合。
特殊构筑物的施工方案和质量计划中,要特别关注保证各类预埋件位置准确的技术措施、质量检验计划。
