2009年二级建造师《建设工程施工管理》习题八十四

2009-06-24 09:30  来源:  字体:  打印 收藏

 2025年二级建造师新课热招中 抢跑趁现在

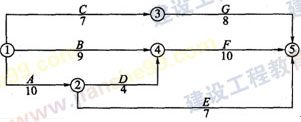

  场景(六)某施工单位编制的某工程网络图,如下图所示,已知计划工期等于计算工期。

  单位:天
  根据场景(六),回答下列问题:

  1.上述网络计划的计算工期Tc为(  )天。
  A.15
  B.17
  C.19
  D.24

  2.上述网络计划的关键线路为(  )。
  A.①-③-⑤
  B.①-④-⑤
  C.①-②-④-⑤
  D.①-②-⑤

  3.上述网络计划中,C工作的总时差TF1-3为(  )天。
  A.6
  B.7
  C.8
  D.9

  4.上述网络计划中,B工作的自由时差TF1-4为(  )天。
  A.3
  B.4
  C.5
  D.6

  5.上述网络计划中,E工作的自由时差TF2-5为(  )天。
  A.6
  B.7
  C.8
  D.9

  6.关键线路是指在各线路中,有一条或几条线路的(  )。
  A.总时差最长
  B.自由时差最长
  C.总时差最短
  D.自由时差最短

  答案:1.D 2.C 3.D 4.C 5.B 6.C
