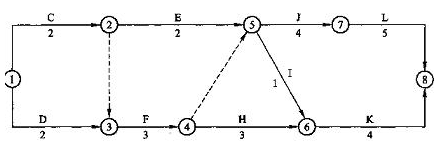

已知下列双代号网络图,其中工作J的最早开始时间为( )天。
A.4
B.5
C.6
D.8
【正确答案】:B
【答案解析】:有图中可以看出工作J的紧前工作是E和F,所有工作J的昨早考试时间=max{(2+2),(2+3),(2+3)}=5(天)。参见教材P127.
