手机学习
建设工程教育网

APP学习更便捷

建设工程教育网

微信公众号

010-82326699

交流分享,早日上岸!

扫码领取二建备考资料进入二建备考群
当前位置:建设工程教育网 > 二级建造师考试 > 试题中心 > 历年试题 > 正文

2012年10月二级建造师考试《建筑工程》试题及答案(7)

2012-11-08 15:21  来源:  字体:  打印 收藏

 2025年二级建造师新课热招中 抢跑趁现在

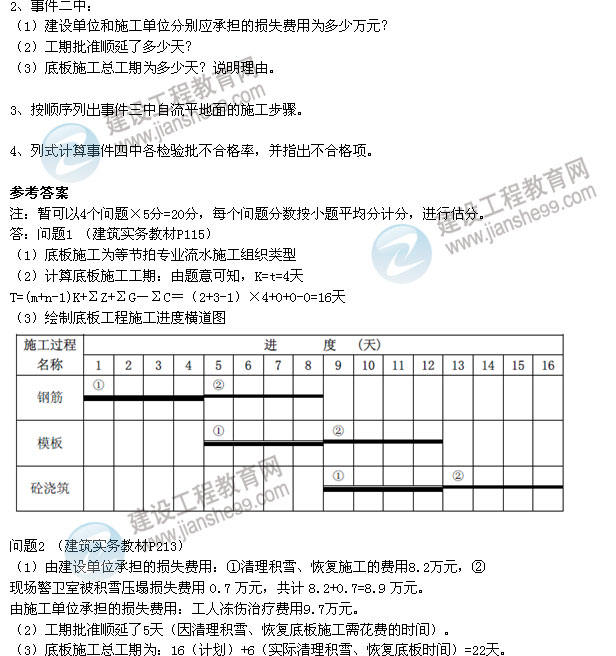

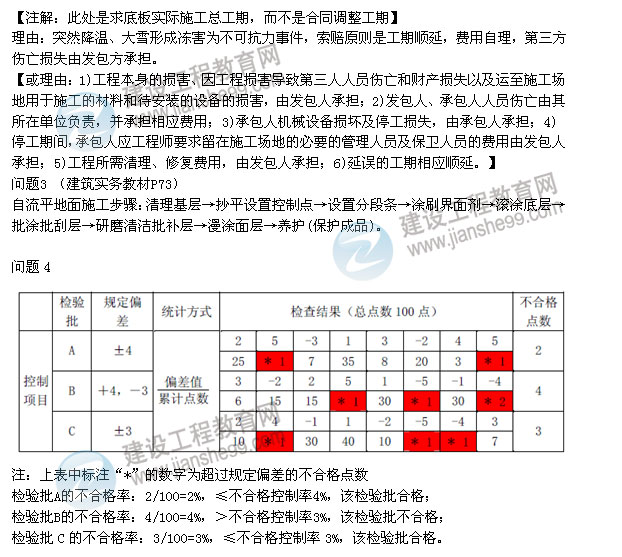

【案例一】

背景资料

某纺织厂房工程,建筑面积1200㎡,地上4层,板式基础。建设单位和某施工单位根据《建设工程施工合同(示范文本)》签订了施工承包合。合同约定工程工期按底板、结构、装饰装修三个阶段分别考核,每个阶段提前或延误一天对等奖罚5000元,总工期300天。

工程施工过程中发生了下列事件:www.jianshe99.com

事件一:项目经理部将底板划分为二个流水施工段组织流水施工,并将钢筋、模板、混凝土浇筑施工分别组织专业班组作业,流水节拍和流水步距均为4天。

事件二:底板施工过程中,该项目所在区域突然降温并伴随着大雪形成冻害(当地气象记录40年未出现过),给建设单位和施工单位均造成了损失。施工单位认为这些冻害损失是由于突然降温造成,为不可抗力,提出下列索赔:建造师论坛

(1)清理积雪、恢复施工的费用8.2万元;

(2)工人冻伤治疗费用9.7万元;

(3)现场警卫室被积雪压塌损失费用0.7万元;

(4)清理积雪、恢复底板施工需花费的时间5天。

监理工程师确认属实,并就应由建设单位承担的部分予以签字确认。

在清理、恢复底板施工的过程中,由于施工单位自身安排工作失误,实际用了6天时间,超过总监理工程师确认天数一天。

事件三:由于工艺特殊,地面平整度要求较高,设计做法采用自流平地面;

事件四:合同中对个检验批不合格控制率分别作了A:4%;B:3%;C:3%的约定,实际检查结果如下:

2012年10月二级建造师考试《建筑工程》试题及答案

2012年10月二级建造师考试《建筑工程》试题及答案2012年10月二级建造师考试《建筑工程》试题及答案

1】 【2】 【3】 【4】 【5】 【6】 【7】 【8】 【9】 【10

责任编辑:跳跳豆

阅读排行

二建机考系统
微信二维码活码

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

免费视频

更多

免费题库

更多

免费资料下载排行

更多
网站地图
回到顶部
折叠
