  (四)背景资料

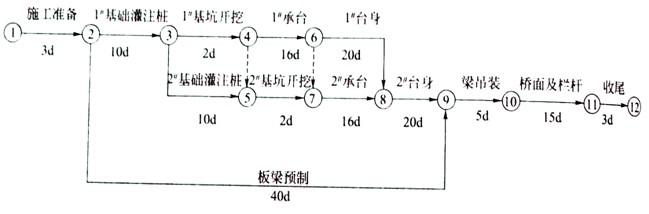

  某市政跨河桥上部结构为长l3 m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划图(如下图),经监理工程师批准后实施。
  在施工过程中,发生了以下事件:
  事件一:在进行1#基础灌注桩施工时,由于施工单位操作不当,造成钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5 d。
  事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比合同要求的日期拖延了4 d,1#基础灌注桩钢筋笼未按计划开工制作,施工单位经济损失2万元。
  事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3 d,经济损失1万元。
  问  题:
  1.根据网络图计算该工程的总工期,找出关键线路。
  2.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。
  3.事件一中,造成钻孔偏斜的原因可能有哪些?
  4.事件三中,监理工程师要求停工整改的理由是什么?
