2011年一级建造师通信复习题集增值服务(综合测试题一)
通信与广电复习题集解题方法
1.读清题目。对于选择题,题目都是紧扣教材设置的,其答案在教材中均有明确出处;对于案例分析题,其背景设置均有一定的用意,作答时都应有所体现。
2.合理分配时间。三个小时的时间对大部分考生来说还是比较紧张的,在高度紧张的状况下也容易疲劳,合理的时间分配大有裨益。对于选择题,有把握的题目立即作答,把握不准的题目也要临时作答,并做好标记以备最后仔细思考。总之,不要在选择题上消耗太多的时间,40分的选择题分值相对120分的案例分析题来说分量要轻许多,这是时间分配的原则。
3.在规定位置作答。三个小时的考试,紧张和疲劳是显然的,在这种情况下往往会忽略简单的事情,特别对于案例分析题,答题纸上有明确的标注说明每个案例分析题的正确作答位置,需要特别注意。
4.单项选择题作答技巧。单项选择题共20题,每题1分,共20分;对这种题目,应充分利用所掌握的工程技术知识和法律法规知识,结合工程经验,对备选答案逐个筛选,找出最适合题干要求的答案。选择备选答案时,可用直选法、筛选法、排除法等方法。有把握的立即作答,把握不准的可以采用排除法临时作答并做好标记以备回头仔细思考,切记不要过分纠缠而浪费太多的时间。
5.多项选择题作答技巧。多项选择题共10题,每题2分,共20分;对于多项选择题,有把握的立即作答,把握不准的可以采用排除法临时作答并做好标记以备回头仔细思考,切记不要过分纠缠而浪费太多的时间。对这种题目,至少有两个正确选项,全部答对本题得满分即2分,答错一个不得分即得0分,少选一个或多个正确选项剩余选对的正确选项每个得0.5分,对于一个有四个正确选项的多项选择题来说,选对三个可以得1.5分,往往没有必要为0.5分而去冒得0分的风险。在解答时,应尽可能地保证所选答案的正确性,避免错选、漏选。
6.案例分析题作答技巧。案例分析题共六题,其中三个20分题,两个30分题,总分120分。这种题目的作答往往比较复杂,有分析、计算、制表及作图等考查方式,需要投入很多的时间和精力,在整个考试的时间分配上要有所把握。
7.案例分析题一般结合本科目专业技术、专业施工技术、管理实务及强制性标准等内容,充分体现了通信与广电专业的工程特点,重点针对“检验应试者解决实际问题的能力的考察”中的分析工具在本科目中的实际应用,因此,良好的专业背景、实际工作经验、管理能力和对《建设工程项目管理》中分析工具的掌握往往决定本科目案例分析题的成败。
综合测试题一
第一部分单项选择题(每题1分,共20分;每题只有一个正确选项)
1.目前各种网络为用户提供了大量的不同业务,业务网不包含( )。
A.同步网
B.电话网C数据通信网
D.综合业务数字网
2.采用波分复用(WDM)技术的主要目的是( )。
A.简化设备
B.网络扩容
C.提高可靠性
D.增加新业务
3.SDH传送网是一种以( )和光纤技术为核心的传送网结构。
A.基带传输
B.频分复用(FDM)
C.时分复用(TDM)
D.波分复用(WDM)
4.延迟完全可以忽略,适用于实时、大批量、连续的数据传输的交换方式是( )。
A.电路交换
B.报文交换
C.数据报方式分组交换
E.虚电路方式分组交换
5.关于全光网络的说法,下列说法不正确的是( )。
A.采用固定的速率和协议,有利于各种业务的规范
B.采用光路交换的全光网络具有协议透明性,即对信号形式无限制
C.可提供巨大的带宽,与无线或铜线比,处理速度高且误码率低
D.全光网中采用了较多无源光器件,省去了庞大的光/电/光转换工作量及设备,提高网络整体的交换速度,降低了成本并有利于提高可靠性
6.最基本的光纤通信系统组成不包括( )。
A.光发射机
B.光纤线路
C.光接收机
D.接入设备
7.在通信网的网络拓扑结构中,不适合提供双向通信业务的是( )。
A.线形
B.树形
C.环形
D.网孔形
8.在SDH网中,跨越两个以上的ADM间或ADM与TM之间的段落属于( )。
A.再生段
B.复用段
C.数字段
D.数字通道
9.我国GSM通信系统采用1800MHz频段时,工作带宽为( )。
A.25MHz
B.45MHz
C.75MHz
D.95MHz
10.多年来,通信网主要采用铜线(缆)用户线向用户提供传送电话的业务,用户铜线(缆)网分布广泛且普及,为了进一步提高铜线传输速率,开发了( )技术,以解决高速率数字信号在铜缆用户线上的传输问题。
A.NGN
B.软交换
C.DSL
D.IP
11.我国模拟电视系统彩色电视制式采用的是( )。
A.NTSC制式
B.PAL制式
C.SECAM制式
D.ATSC制式
12.调整机架垂直可在机架底角处置放金属片,最多只能垫机架的( )底角。
A.一个
B.二个
C.三个
D.四个
13.网络建设过程中的突出矛盾是( )之间的矛盾。
A.容量和质量
B.安全和质量
C.覆盖和质量
D.覆盖和容量
14.SDH设备平均发送光功率的测试点在( )点。
A.R
B.S
C.M
D.N
15.移动交换子系统的安全管理功能主要是指交换系统的( )。
A.鉴权功能
B.切换功能
C.计费功能
D.统计功能
16.功率因数、效率和设备噪声是( )设备的指标。
A.交流配电
B.直流配电
C.直流-直流转换
D.开关整流
17.设计、施工、监理、咨询、系统集成、用户管线建设、招投标代理等单位发生违规、违纪行为,或出现质量、安全事故的,除按《建设工程质量管理条例》的规定予以相应处罚外,工业与信息化部或省、自治区、直辖市通信管理局应视情节轻重给予的处罚包括( )。
A.发生一般质量事故的,给予通报批评
B.取消责任单位2~3年参与电信建设活动的资格
C.发生一般质量事故的,给予罚款
D.取消责任单位参与电信建设活动的资格
18.安装和使用卫星广播电视地面接收设施,应当按照国家有关规定向省、自治区、直辖市人民政府广播电视行政部门申领许可证。进口境外卫星广播电视节目解码器、解压器及其他卫星广播电视地面接收设施,应当经( )行政部门审查、同意。
A.国务院广播电视
B.省政府广播电视
C.市政府广播电视
D.县政府广播电视
19.长途干线光缆普通土、硬土埋深要求( )。
A.≥1.0(m)
B.≥1.2(m)
C.≥1.4(m)
D.≥1.5(m)
20.在局(站)建设开挖地基、挖沟敷设地下管道、电(光)缆线路施工开挖缆沟时,一旦发现地下( )等,应采取妥善措施并保护现场,立即向当地政府报告。
A.文物和古迹
B.管道
C.电源线
D.通信光缆
第二部分多项选择题(每题2分,共20分;每题有2至4个正确选项,全对得2分,选错不得分,少选每个正确选项得0.5分)
1.构成业务网的主要技术要素包括( )。
A.传输介质
B.信令技术
C.网络拓扑结构
D.计费方式
E.业务节点
2.TD-SCDMA采用TDD模式,并同时采用了( )等一系列高新技术。
A.时分多址(TDMA)
B.同步CDMA
C.智能天线
D.软件无线电
E.接力切换
3.电路交换的特点有( )。
A.给用户提供了完全“透明”的信号通路
B.线路利用率高
C.实时性较好
D.不存在呼损现象
E.通信用户间必须建立专用的物理连接通路
4.在SDH传输网中,具有复用、解复用功能的基本网络单元有( )。
A.终端复用器(TM)
B.分插复用器(ADM)
C.再生中继器(REG)
D.同步数字交叉连接设备(SDXC)
E.光纤放大器(OA)
5.层绞式光缆结构的缺点有( )。
A.光缆中光纤余长不易控制
B.光缆结构、工艺设备较复杂
C.光纤数不宜过多
D.生产工艺环节繁琐
E.材料消耗多
6.蓄电池充电完成与否,根据( )等来决定。
A.充电终了电压
B.蓄电池接受所需要的容量
C.电解液比重
D.负载大小
E.充电设备的噪声电平
7.关于模拟广播电视系统说法正确的有( )。
A.传送的声音和图像信号通过信道时,基本组成和结构都不变
B.信号频谱较宽
C.信道利用率低
D.抗干扰能力差,混入的噪声干扰不可消除
E.不易实现大规模集成
8.天馈线系统安装前需要做的工作有( )。
A.所安装的天线、馈线运送到安装现场,检查有无损伤
B.检查机房内设备是否安装完毕
C.依据设计核对天线的安装位置、方位角度,确定安装方案
D.布置安装天线后方尾绳,制定安全措施,划定安装区域,设立明显标志
E.安装前要仔细检查所有的连接螺栓
9.通信工程中,接地线的安装要求包括( )。
A.严禁在接地线中,交流中性线中加装开关
B.严禁在接地线中,交流中性线中加装熔断器
C.严禁利用其他设备作为接地线电气连通的组成部分
D.在架空避雷线的支柱上严禁悬挂电话线、广播线、电视接收天线及低压架空线等
E.严禁采用架空交、直流电力线引出通信局(站)
10.执行一般程序的案件调查完毕后,通信主管部门负责人应当及时审查有关案件调查材料、当事人陈述和申辩材料、听证会笔录和听证会报告书,根据情况分别作出( )决定。
A.予以行政处罚
B.不予行政处罚
C.移送检察院处理
D.移送法院处理
E.移送其他有关机关处理
第三部分 案例分析(一、二、三题为20分题,四、五题为30分题):
一、背景:
某工程公司承揽了一项长途光缆线路工程,主要工程量包括敷设硅芯管道和气流吹放光缆。合同规定施工单位承包除光缆、接头盒及尾纤以外的其他材料。工程开工后,建设单位向施工单位推荐了硅芯管生产厂家,施工单位考虑后接受并订货。
该工程的施工技术标准及规定和操作规程由项目经理部的技术负责人组织项目部的相关技术人员编制,同时还编制了针对硅芯管穿越河流、铁路、公路等特殊地段分项工程的施工方案。
硅芯管运至施工现场后,监理工程师在进场验收时发现管壁厚度偏小,误差超过了标准要求,当即要求施工单位妥善处理。
在解决好硅芯管质量问题后,工程于9月6日顺利开工,9月10日开始敷设硅芯管。项目经理部由于工作繁忙,直到9月20日才安排进行了硅芯管敷设的安全技术交底工作。
问题:
1.针对硅芯管质量问题,施工单位应如何处理?
2.项目经理部进行硅芯管敷设技术交底工作的时间选择得合理吗?应该由谁在什么时间向哪些人员进行交底工作?
3.施工安全技术交底时,项目技术负责人因有其他工作安排未能参加,这种做法是否合适?为什么?
二、背景:
某传输设备扩容工程即将开工,项目经理部组织人员对现场进行了摸底勘查。项目部根据施工人员组合情况,确定将安装走线架、安装机架、布放电缆、2M线焊接,DDF架尾纤布放和盘留等作为质量控制点,将材料检验、指标测试、竣工资料整理等作为一般控制对象。该项目经理部以往在旧机房施工时发生过新机架与旧机架磕碰、电源线接反、槽道电缆布置不合理、机架电缆下线绑扎不一致等问题。
工程进度完成了60%时 ,质检员在进行阶段性检查时发现大部分2M线DDF端子焊接测试结果不合格。
问题:
1.该项目经理部确定的质量控制点是否还有疏漏?
2.利用因果分析图法分析工程中影响2M线DDF端子焊接质量的因素。
3.针对2M线DDF端子焊接质量因素制定改进措施。
三、背景:
某架空线路工程施工期间正逢雨季,线路路由与高压电力线路交越,在施工组织设计中对上述情况都有对应的处理方案。项目经理在交代任务后,只对带班人员说要注意安全,带班人员也对操作人员作了同样的交代,结果发生安全事故,施工操作人员一人触电死亡。
问题:
1.分析本工程现场的危险源(因素)。
2.列出本工程施工阶段安全控制要点。
3.指出本工程安全技术交底是否正确并简要说明安全技术交底的正确做法和安全技术交底的内容和要求。
4.列出本工程应编制的应急预案。
四、背景:
某电信工程局承揽了一项直埋光缆施工项目,并作为甲方于某年4月20日与一机械开挖专业公司(乙方)签订了光缆沟土方挖掘分包合同,光缆沟全长10km,其中挖掘土方4500m3(5元/m3)。机械费为450元/台班,技术工人费为24元/工日,现场管理费率为40%,甲、乙双方合同约定5月11日开工,5月20日完工,在实际施工过程中发生了以下几项事件:
事件一:因挖掘机大修,晚开工2天,造成窝工10个工日;
事件二:施工过程中,因土质问题,接到监理工程师5月15日停工的指令,进行地质复查,配合用工为15工日。
事件三:5月19日,接到监理工程师5月20日复工令,同时提出光缆沟深度加深,因此需增加开挖土方量900m3.事件四:5月20日至22日,因下大暴雨,迫使开挖暂停,造成人员窝工10个工日、机械窝工3个台班。
事件五:5月23日永久性道路被冲坏,应业主要求修复用了30个工日,5月24日恢复正常挖掘工作,最终于5月30日完成。
问题:
1.上述事件中,甲方应赔付乙方哪些,不赔付哪些?简要说明理由。
2.每项事件的工期赔付各是多少天?总计工期赔付是多少天?
3.合理赔付金额是多少?
4.甲方可以向建设单位提出的索赔有哪些?应提供哪些索赔文件?
5.简述如何提高索赔成功率。
五、背景:
某本地网通信光缆架空线路工程线路全长50km,光缆沿途需与3条110kV高压电力线、多条低压裸露电力线及1条直埋光缆交越。施工合同规定:除光缆、接头盒和尾纤外,其余材料全部由施工单位承包;施工地点位于丘陵地带。本工程合同计划工期为31天,施工季节为多雨季节。
序号 | 工作量名称 | 单位 | 数量 | 备注 |
1 | 制装7/2.2单股拉线 | 条 | 500 | 沙砾土 |
2 | 中继段测试 | 段 | 1 | |
3 | 架设7/2.0吊线 | 条公里 | 50 | |
4 | 光缆成端 | 个 | 2 | |
5 | 敷设12芯光缆 | km | 65 | 含预留 |
6 | 光缆接头 | 个 | 30 | |
7 | 路由复测 | km | 50 | |
8 | 立8m水泥杆 | 根 | 1250 | 人工法 |
不考虑各种杆根装置、防雷及防强电装置,工作量平均分布。
问题:
1.本工程分两个施工队同时开始施工,1队完成20km,2队完成30km,全程光缆统一配盘,接续、测试工作由项目部组织专人负责完成,其中接续工作5天完成,成端1天完成,中继段测试1天完成,且接续工作需在两个队的工作完成后开始。结合下表绘出本工程的双代号网络图并用双箭线标示出关键路径。
代号 | 工作 | 进度 | 代号 | 工作 | 进度 |
A | 1队路由复测 | 10km/天 | H | 2队制装拉线 | 50条/天 |
B | 1队立杆 | 125根/天 | I | 2队架设吊线 | 10km/天 |
C | 1队制装拉线 | 50条/天 | J | 2队敷设光缆 | 6.5km/天 |
D | 1队架设吊线 | 10km/天 | K | 光缆接头 | 5天 |
E | 1队敷设光缆 | 6.5km/天 | L | 光缆成端 | 1天 |
F | 2队路由复测 | 10km/天 | M | 中继段测试 | 1天 |
G | 2队立杆 | 125根/天 |
2.指出本工程施工期间的安全控制要点。
3.作为项目经理设置本工程的质量控制点。
4.如果施工过程中施工单位发现线路路由需要变更,指出施工单位正确的做法。
通信与广电复习题集第1期增值服务综合测试题一参考答案
第一部分单项选择题(每题1分,共20分;每题只有一个正确选项)
1.A;2.B;3.C;4.A;5.A;6.D;7.B;8.C;9.C;10.C;11.B;12.C;13.C;14.B;15.A;16.D;17.C;18.A;19.B;20.A
第二部分多项选择题(每题2分,共20分;每题有2至4个正确选项,全对得2分,选错不得分,少选每个正确选项得0.5分)
1.BCD;2.BCDE;3.ACD;4.ABD;5.BDE;6.ABC;7.ADE;8.ACDE;9.ABC;10.ABE
第三部分案例分析(一、二、三题为20分题,四、五题为30分题)
一、答案分析:
1.在进场验收时发现硅芯管的管壁厚度偏小并超过了规定的误差范围,应将此批硅芯管作为不合格品处理,并作出明显的标识单独存放,不允许用于本工程。同时施工单位还应依据合同规定追究硅芯管生产厂家的责任。如果施工单位因更换材料而导致施工进度滞后,还应采取相应措施保证工程按期完工。
2.不合适。硅芯管敷设安全技术交底工作应该由项目部安全管理机构或专职安全管理人员组织项目经理或技术负责人在该工序开始前进行,即9月10日前向施工管理人员和施工操作人员进行交底工作,以保证施工安全有序开展。
3.技术负责人在工作安排上不能避重就轻,不参加关键工序的施工安全技术交底工作是不合适的。
二、答案分析:
1.由于该项目经理部施工人员在以往工程中发生过搬运设备过程中新机架与旧机架磕碰、电源线接反、机架电缆下线绑扎不一致等质量问题,因此,项目经理部除已确定的质量控制点以外,还应将上述曾经发生过的问题也设置为质量控制点。

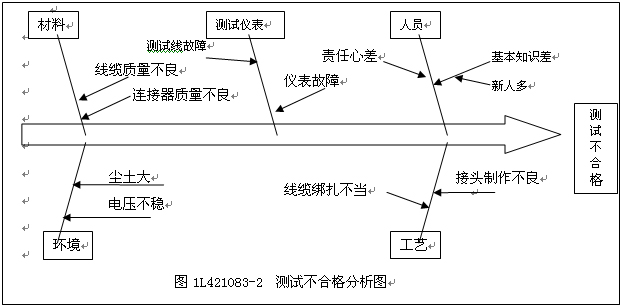

2.因果分析图法也是从“人员、机具、材料、方法、环境”五个方面着手分析。参考答案为:
从最末一层的原因中选取和识别(一般为3~5个)对结果有最大影响的原因,并对它们作进一步的研究、论证,然后采取措施和控制等。
3.根据因果分析图中的质量因素制定改进措施如下表:
项目 | 序号 | 问题原因 | 改进措施 |
人 | 1 | 基本知识差 | 作好新人培训 |
2 | 责任心差 | 明晰责权、关爱职员 | |
工艺 | 3 | 接头不良 | 严格技术规范, |
4 | 线序有误 | 标识及时、明晰;多次检查对线 | |
5 | 绑扎不当 | 严格技术规范, | |
材料 | 6 | 线缆质量不良 | 加强进货检验 |
7 | 连接器质量不良 | ||
测试仪表 | 8 | 仪表损坏 | 及时修复或更换 |
9 | 测试线故障 | 修复或更换 | |
环境 | 10 | 现场干扰磁场过强 | 清理现场进行必要的屏蔽保护等 |
三、答案分析:
1.工程现场的危险源(因素)应从四个方面进行分析,①化学性危险源:易燃易爆物品、腐蚀性化学品;②心理、生理性危险源:工作负荷超限、健康状态不佳;③行为性危险源:指挥失误、操作不当、从事禁忌作业等;④物理性危险源:工机具缺陷、电力危害、电磁辐射、运动物体、明火、标志缺陷等。
2.本工程施工阶段安全控制要点要紧扣背景中提到的“架空线路工程、施工期间正逢雨季、与高压电力线路交越”去发现,很容易找到雨期施工、与已有线路设施交越、高处作业、地下设施保护等,另外,施工现场防火、安全用电、公路附近作业、在用设施、网络安全等也可作为安全控制要点。
3.很明显,本工程的安全技术交底内容不全面、形式不正确,安全技术交底一定要强调有书面记录并且双方均要签字确认,其内容主要应包括:①施工作业的特点和危险点;②针对危险点的具体预防措施;③应该注意的安全事项;④相关的安全操作规程和标准;⑤事故发生后应及时采取的避险和急救措施。
4.本工程应编制火灾应急预案和人员伤亡事故应急预案。
四、答案分析:
1.能不能索赔的关键在于分清责任,属于甲方责任的,可以赔付,而由于乙方自身的原因造成延误的,不应赔付。参考答案如下:
事件一:不应赔付,因为挖掘机大修延误开工属于分包商(乙方)的责任;
事件二:应该赔付,因为地质条件的变化属于业主(甲方)应该承担的责任;
事件三:应该赔付,因为协调设计的变更属于业主(甲方)的责任;
事件四:应该赔付,因为天气(大暴雨)属不可抗力,工期顺延;
事件五:应该赔付,因为协调修复被冲坏的永久性道路属于业主(甲方)的责任。
2.应赔付的工期如下:
事件二:应赔付工期5天(15~19日);
事件三:应赔付工期2天,900m3/(4500m3/10天)=2天;
事件四:应赔付工期3天(20~22日);
事件五:应赔付工期1天(23日);
应赔付工期共计5+2+3+1=10天。
3.应赔付的费用如下:
事件二:人工费:15工日×24元/工日×(1+40%)=504元机械费:450元/台班×5台班(天)=2250元;
事件三:900m3×5元/m3=4500元;
事件四:只应赔付工期,无费用赔付;
事件五:人工费:30工日×24元/工日×(1+40%)=1008元机械费:450元/台班×1台班(天)=450元;
应赔付费用共计504+2250+4500+1008+450=8712元。
4.在本工程中,施工单位应根据与建设单位签订的工程合同重新计算自己的损失,并向甲方提出索赔。索赔时应提供的索赔文件包括:索赔信、索赔报告、详细的计算公式和相关证据。
5.要提高索赔成功率,乙方应重点做好下列工作:充分论证索赔权;合理计算索赔金额;按时提出索赔要求;编写好索赔报告;提供充分的索赔证据;力争友好协商解决;随时申报、按期结算;必要时施加压力等。
五、答案分析:
2.本工程施工阶段安全控制要点要紧扣背景中提到的“架空线路工程、施工季节为多雨季节、与高压电力线路、低压裸露电力线交越,与直埋光缆交越”去发现,很容易找到雨期施工、与已有线路设施交越、高处作业、地下设施保护等,这些可作为安全施工要点;另外,施工现场防火、安全用电、公路附近作业、在用设施、网络安全等也可作为安全控制要点。
3.质量控制点要针对工程的具体情况进行分析,背景中给出的每个条件都要认真考虑,参考答案为:①与110kV高压电力线的交越处;②与多条低压裸露电力线的交越处;③与直埋光缆的交越处;④丘陵地带施工吊线垂度的控制;⑤雨期施工电杆的埋设工艺。
4.向监理工程师提出线路路由变更要求并提交相关资料,等待监理工程师的答复。如果在28日内未接到答复或未对承包人提出进一步要求,可视为该变更已被认可,然后可进行索赔;如果承包人对监理工程师的答复不能接受时,可要求仲裁或进行诉讼。
报考指南
报 名 时 间
预计6月开始
大纲 / 教材
预计1月公布
准考证打印
考前10日至一周内
考 试 时 间
预计9月初
考 试 成 绩
考试结束后3个月左右
合格证领取
考后3个月起
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
