2011年一级建造师公路资料:施工组织设计的评价与优化

2010-12-13 16:34  来源:  字体:  打印

  一、施工组织设计的评价

  (一)分析劳动力需要量图

  劳动力需要量图可以表明劳动力需要量与施工期限之间的关系,它是衡量施工组织设计是否合理的重要标志。

  在编制施工进度时,应以劳动力需要量均衡为原则,对施工进度作恰当安排和必要的调整。

  (二)工程进度曲线(“S”曲线)

  “S”曲线即工程进度曲线,又称为现金流动曲线,因其曲线形状大致呈S形故而得名。“S”曲线以工期为横轴,以累计完成的工程费用的百分比或累积完成的工程量的百分比为纵轴的图表化曲线,如图lB421021-l所示。

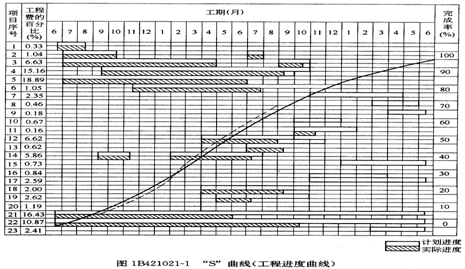

曲线(工程进度曲线)

  一般情况下,项目施工初期应进行临时工程建设或作各项施工准备工作,劳动力和施工机械的投人逐渐增多,每天完成的工作量也逐渐增加,所以施工速度逐渐加快,同时也表明施工投入逐渐加快,即工程进度曲线的斜率逐渐增大,此阶段的曲线呈凹形;在项目施工稳定期间,施工机械和劳动力投入最大且保持不变时,若不出现意外作业时间损失,且施工效率正常,则每天完成的工作量大致相等,投入施工的费用也大致相等,这时施工速度近似为常数,工程进度曲线的斜率几乎不变,故该阶段的曲线接近为直线;项目施工后期,主体工程项目已完成,剩下修理加工及清理现场等收尾工作,劳动力和施工机械逐渐退场,每天完成的工程量逐渐减少,施工投入也减少,此时施工速度也逐步放慢即工程进度曲线的斜率逐步减小,此阶段的曲线则为凸形。

建设工程教育网整理
