  1K412023  掌握沉入桩施工技术

  桥梁工程中常用的沉人桩有钢筋混凝土桩,预应力混凝土桩和钢管桩。

  一、施工的基本技术要求

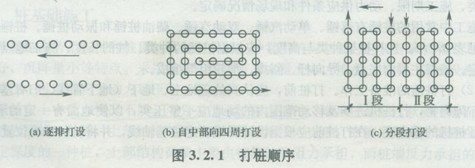

  3.沉桩顺序一般由一端向另一端连续进行,当桩基平面尺寸较大、桩数较多或桩距较小时,宜由中间向两端或向四周施工。当桩埋置有深浅之别时,宜先沉深的,后沉浅的。在斜坡地带沉桩时,应先沉坡顶,后沉坡脚的桩。

  二、沉桩施工技术要点

  1、在同一个墩、台的桩基中,同一水平面内的桩的接头数不得超过基桩总数的l/4,但是按等强度设计的法兰盘接头可不受此限制。

  2、采用法兰接桩的接合处,可加垫沥青纸等材料,如法兰有不密贴处应用薄钢片塞紧。法兰螺栓应逐个拧紧,且加设弹簧垫或加焊,防止锤击时螺栓松动。

  5、锤击初始宜用较低落距,桩锤、替打、送桩与桩宜保持同一轴线。锤击过程应采用重锤低击。

  7.沉桩过程中遇有贯入度剧变情况,或发生桩斜、位移、严重回弹,桩顶或桩体出现严重裂缝、破碎等情况时,应暂停沉桩,分析原因,采取有效措施后再施工。

  9.新浇筑混凝土的强度尚未达到5MPa时,距新浇筑混凝土30m范围内,不得进行沉桩施工。

  10.沉桩深度以控制桩尖设计标高为主。当桩尖已达到设计标高,而贯入度仍较大时,应继续锤击,使贯人度接近控制贯入度。当贯人度已达到控制贯入度,而桩尖标高未达到设计标高时,应继续锤击100mm左右(或锤击30~50击),如无异常即可停锤。

  11.在砂土地基中沉桩困难时,可采用水冲锤击法沉桩。
