  (二)其他算法和画法:

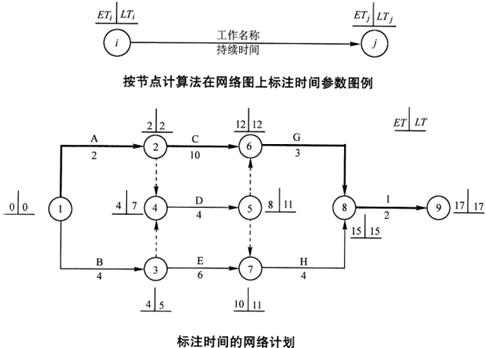

  (1)按节点计算法就是先计算节点最早时间和节点最迟时间,再据此计算出六个时间参数。

    其他算法和画法

  (2)标号法确定关键工作和关键线路。

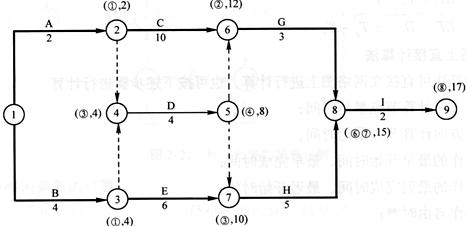

  标号法是一种简便快速的确定关键工作和关键线路的方法,标号法只须计算一个时间参数,即节点标号值。节点标号值等于节点的最早时间。其标注方法如图所示,图中的源节点号表示该节点的标号值是从哪个节点的标号值计算得到,即来源节点号。工作自由时差等于该工作的完成节点的最早时间减该工作的开始节点的最早时间,再减工作的持续时间。

    标号法确定关键工作和关键线路
