咨询工程师考试辅导资料:偏差分析的表达方法

2010-11-05 09:32  来源:  字体:  打印

  偏差分析可以采用不同的表达方法,常用的有横道图法、表格法和曲线法。

  1.横道图法

  用横道图法进行费用偏差分析,是用不同的横道标识已完工作预算费用(BCWP)、计划工作预算费用(BCWS)和已完工作实际费用(ACWP),横道的长度与其金额成正比例。见图10—18.

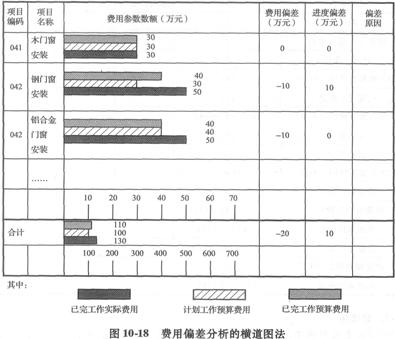

    横道图法

  横道图法具有形象、直观、一目了然等优点,它能够准确表达出费用的绝对偏差,而且能一眼感受到偏差的严重性。但这种方法反映的信息量少,一般在项目的较高管理层应用。

  2.表格法

  表格法是进行偏差分析最常用的一种方法。它将项目编号、名称、各费用参数以及费用偏差数综合归纳入一张表格中,并且直接在表格中进行比较。由于各偏差参数都在表中列出,使得费用管理者能够综合地了解并处理这些数据。

  用表格法进行偏差分析具有如下优点。

  (1)灵活、适用性强。可根据实际需要设计表格,进行增减项。

  (2)信息量大。可以反映偏差分析所需的资料,从而有利于费用控制人员及时采取针对性措施,加强控制。

  (3)表格处理可借助于计算机,从而节约大量数据处理所需的人力,并大大提高速度。

  3.曲线法

  在项目实施过程中,以上三个参数可以形成三条曲线,即计划工作预算费用(BCWS)、已完工作预算费用(BCWP)、已完工作实际费用(ACWP)曲线,如图10-19所示。

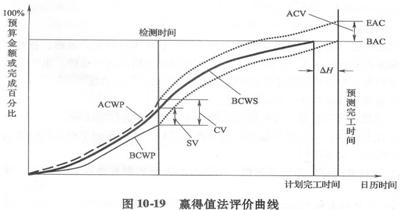

    曲线法

  图中:CV=BCWP-ACWP,由于两项参数均以已完工作为计算基准,所以两项参数之差,反映项目进展的费用偏差。

  SV=BCWP-BCWS,由于两项参数均以预算值(计划值)作为计算基准,所以两者之差,反映项目进展的进度偏差。

  采用赢得值法进行费用、进度综合控制,还可以根据当前的进度、费用偏差情况,通过原因分析,对趋势进行预测,预测项目结束时的进度、费用情况。图中:

  BAC(BudSet At Completion)——项目完工预算,指编计划时预计的项目完工费用。

  EAC(Estimate At Completion)——预测的项目完工估算,指计划执行过程中根据当前的进度、费用偏差情况预测的项目完工总费用。

  ACV(At Completlon Variance)——预测项目完工时的费用偏差;

  ACV=BAC-EAC (10-47)

建设工程教育网整理
