咨询工程师考试辅导资料:偏差原因分析

2010-11-05 09:31  来源:  字体:  打印

  在实际执行过程中,最理想的状态是已完工作实际费用(ACWP)、计划工作预算费用(BCWS)、已完工作预算费用(BCWP)三条曲线靠得很近、平稳上升,表示项目按预定计划目标进行。如果三条曲线离散度不断增加,则预示可能发生关系到项目成败的重大问题。

  偏差分析的一个重要目的就是要找出引起偏差的原因,从而有可能采取有针对性的措施,减少或避免相同原因的再次发生。在进行偏差原因分析时,首先应当将已经导致和可能导致偏差的各种原因逐一列举出来。导致不同工程项目产生费用偏差的原因具有一定共性,因而可以通过对已建项目的费用偏差原因进行归纳、总结,为该项目采用预防措施提供依据。

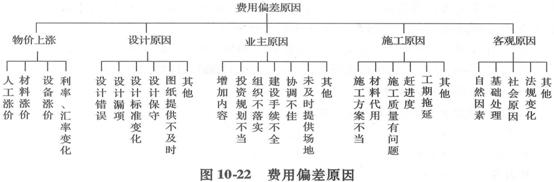

  一般来说,产生费用偏差的原因有以下几种,见图10—22.

    产生费用偏差

建设工程教育网整理
