2011年一级建造师考试《管理与实务(建筑工程)》模拟试卷4

2010-10-09 09:10  来源:来源于网络  字体:  打印

  三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)

  (一)
  背景资料

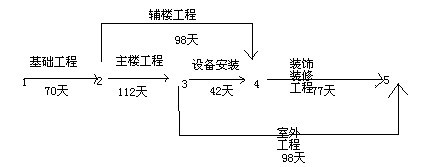

  某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同。经甲方批准的施工网络进度计划如图所示:

  施工过程中发生如下事件:

  事件一:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3天。
  事件二:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程重新施工,造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7天。
  事件三:主楼施工中,因施工机械故障造成停工,主楼工期拖延7天,费用增加6万元。
  问题
  1.原施工网络计划中,关键工作是哪些?计划工期是多少?
  2.针对上述每一事件,乙方如提出工期和费用索赔,索赔是否成立?请简述理由。
  3.乙方共可得到索赔的工期为多少天?费用为多少元?
