2019年二级建造师公路实务案例模拟试题(四)
2019年二级建造师考试即将开始,建设工程教育网为大家提供2019年二级建造师实务案例模拟试题,希望考生能够紧跟步伐做好最后的冲刺,更多二级建造师模拟试题请关注建设工程教育网二级建造师频道!
2019年二级建造师公路实务案例模拟试题(四)
【案例四】
背景:

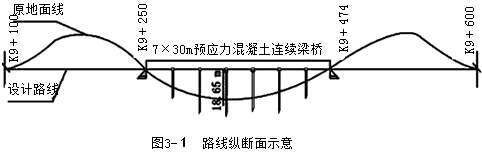

某段高速公路桩号为K0+000~K13+700,交通荷载等级为重交通。K9+362处有一座7×30m预应力混凝土T型梁桥,桥梁造价1000万元(含桥面铺装、交通安全设施等所有工程),K9+100~K9+600路线纵断面示意图见图3-1。施工单位中标进场后,经初步考察,拟组织下列机械进场:A.挖掘机;B.缆索式起重机;C.羊足碾;D.旋挖钻机;E.架桥机;F.打桩机;G.平地机;H.大吨位千斤顶;I.压路机;J.自卸汽车等。
在编制实施性施工组织设计时,施工单位发现K9+100~K9+600段弃方共计140000m3,弃方平均运距450m,且弃土场占用良田较多;桥头两端挖方土体经取样检测,甲类土CBR值为4.2%,乙类土CBR值为8.1%,土体均匀。经业主、设计、监理、施工等单位现场考察,综合各方面因素,业主单位提出设计变更,将桥梁变更为路堤,变更后的路基填方横断面示意图见图3-2。
变更后,桥位段增加填方125000m3(均来自于K9+100~K9+600段路基挖方),增加的其他所有防护、排水工程、路面、交通安全设施等工程造价为680万元。该合同段路基挖方单价14.36元/m3,填方单价7.02元/m3。
桥位段地表主要为旱地,原状土强度满足填方要求,设计要求清除表土深度为15cm。变更申请批复后,施工单位先将桥位段树木、表土、坟墓等清理完成,在基底填筑前,进行平整、碾压,并进行了相关检查或检测,然后逐层进行填筑施工。
【问题】
1.计算路基方案和桥梁方案的造价差额(单位万元,计算结果保留2位小数)。根据《公路工程设计变更管理办法》,判定该设计变更属于哪级变更?说明理由。该设计变更应该由什么单位审批?

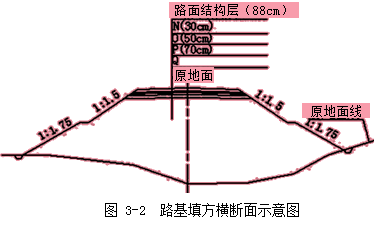

2.写出图3-2中N、O、P、Q各部位名称。如果桥头两端挖方土体作为填料,甲类土可以直接用于图3-2中哪些部位的填筑(以字母代号表示)?
3.施工单位填筑前,对原地面还应如何处理?说明理由。
4.施工单位完成原地面处理后,正式填方前通常应对处理后的原地面进行哪些检查或检测?
5.施工单位在进行该段(K9+100~K9+600)变更后的路基工程施工时,从前期拟组织进场的机械中配置哪些比较合理(以字母代号表示)?
『参考答案』
1.造价差额=680+125000×7.02/10000-1000=-232.25万元;属于较大设计变更,因为该段变更为“大中桥数量发生了变化”(或:将桥梁变更为路堤),所以根据《公路工程设计变更管理办法》,该变更属于较大设计变更;较大设计变更由省级交通主管部门进行审批。
2.N-上路床、O-下路床、P-上路堤、Q-下路堤;可以直接用于P、Q部位的填筑。
3.应按设计要求挖台阶(或设置成坡度向内并大于4%、宽度大于2m的台阶)。因为桥位地面纵坡约为18%(18.65÷105≈18%),大于12%。
4.应检查清除表土范围和清除表土深度,检测原地面压实度。
5.A、C、G、I、J。
加入打卡队伍 冲刺二建
2019年二级建造师考试即将在5月25、26日举行,网校2019年辅导课程结合多年成功辅导经验,及二级建造师考试命题规律、重点、难点,融入先进的教学理念,全力助您直达!【超值精品班】 【双师面授护航班】。
相关推荐:
报考指南
大纲 / 教材
2024年9月
报 名 时 间
预计2025年2月
准考证打印
考前10天至一周内
考 试 时 间
预计2025年6月初
考 试 成 绩
考后2个月起陆续公布
合格证领取
查分后2-3个月陆续发布
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
