2019年二级建造师公路实务案例模拟试题(五)

2019-04-11 16:30   来源:建设工程教育网 字体: 打印 收藏

2019年二级建造师考试即将开始,建设工程教育网为大家提供2019年二级建造师实务案例模拟试题,希望考生能够紧跟步伐做好最后的冲刺,更多二级建造师模拟试题请关注建设工程教育网二级建造师频道!

2019年二级建造师公路实务案例模拟试题(五)

  【案例五】

  背景:

  某施工单位承接了某丘陵区一级公路路基施工任务。施工单位编制了路基施工组织设计,并对施工组织设计进行了优化,重点优化了施工方案,主要包括施工方法的优化、施工作业组织形式的优化、施工劳动组织的优化。技术人员根据路基横断面计算出土石方的“断面方数”,经复核后,进行土石方纵向调配。

  调配时考虑到技术经济条件,尽量在经济合理的范围内移挖作填,使路堑和路堤中土石方数量达到平衡,减少了弃方与借方。全标段路基挖方土质为普通土,平均运距50m的土方有150000m3,平均运距200m的土方有100000m3,平均运距3000m的土方有80000m3。

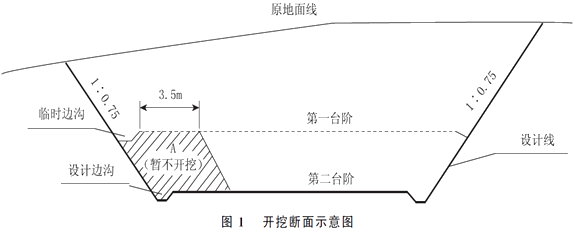

  K5+630~K5+810的平均挖方深度7m左右,施工单位采用的某一开挖断面示意如图1,要求上下错台同时掘进。

  施工准备中,施工单位对拟作为路基填料的土样按《公路土工试验规程》的要求送中心实验室进行标准试验,以计算最佳含水量和最大干密度,并通过其他相关试验确定了土的塑限、液限、塑性指数、最大粒径、有害物质含量,最后将试验结果以书面形式报告监理工程师备案。

  【问题】

  1.补充施工方案的优化内容。

  2.针对平均运距3000m的土方,写出宜配置的挖运施工机械。

  3.计算全标段土方的平均运距。(计算结果取整数)

  4.根据开挖断面示意图,写出K5+630~K5+810路段的路堑开挖方法的名称,并简要说明图中第二台阶掘进中暂不开挖土体A在施工中的主要作用。

  5.取土试验还应确定土的哪些指标?资料中的“标准试验”具体是哪种试验?

  『参考答案』

  1.施工方案的优化还应补充:施工顺序的优化、施工机械组织优化等。

  2.宜配置的挖运施工机械:铲运机、挖掘机、装载机、自卸汽车、推土机等。

  3.

  4.横向挖掘法。暂不开挖土体A的主要作用是为了保证第一台阶机械开挖的工作面。

  5.取土试验还应确定土的含水量、密度、颗粒分析、CBR值等。

  “标准试验”具体包括土的击实试验和CBR值试验。

加入打卡队伍 冲刺二建

2019年二级建造师考试即将在5月25、26日举行,网校2019年辅导课程结合多年成功辅导经验,及二级建造师考试命题规律、重点、难点,融入先进的教学理念,全力助您直达!【超值精品班】 【双师面授护航班】。

  相关推荐:

  2019年二级建造师看思维导图 备考不迷路

  2019年二建万人模考免费试听

  二级建造师历年试题及答案免费下载

报考指南

二级建造师_报考指南
  • 大纲 / 教材

    2024年9月

  • 报 名 时 间

    预计2025年2月

  • 准考证打印

    考前10天至一周内

  • 考 试 时 间

    预计2025年6月初

  • 考 试 成 绩

    考后2个月起陆续公布

  • 合格证领取

    查分后2-3个月陆续发布

阅读排行

二建机考系统
  • 免费试听
  • 免费直播
  • 免费题库
张小强 建筑实务 教材精讲班 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
