2016公路工程管理与实务:明挖扩大基础施工
明挖扩大基础施工的内容包括:基础的定位放样、基坑开挖、基坑排水、基底处理以及砌筑(浇筑)基础结构物等。

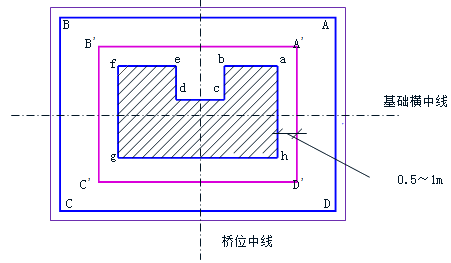

(一)准备工作:放样基坑底部的尺寸一般较设计平面尺寸每边各增加0.5~1.0m,以便于支撑、排水与立模板(坑壁垂直的无水基坑坑底,可不必加宽,直接利用坑壁作基础模板亦可)。
(二)基坑开挖
1.坑壁不加支撑的基坑对于在干涸河滩、河沟中,或经改河或筑堤能排除地表水的河沟中,在地下水位低于基底,或渗透量少,不影响坑壁稳定,以及基础埋置不深,施工期较短,挖基坑时,不影响邻近建筑物安全的场所,可选用坑壁不加支撑的基坑。
采用垂直坑壁情况:
粘性土半干硬状态或硬塑状态,基坑顶无活荷载,稍松土质:基坑深度≤0.5m;中等密实土:基坑深度≤1.25m;密实土:基坑深度≤2m;

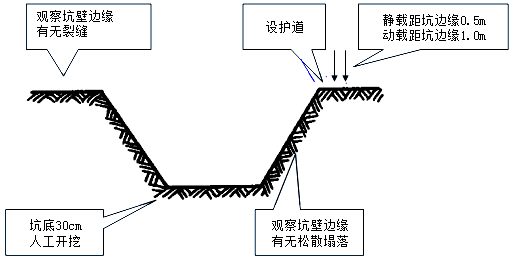

基坑深度在5m以内,土的湿度正常时,采用斜坡坑壁开挖或按坡度比值挖成阶梯形坑壁,每梯高度为0.5~1.0m为宜,可作为人工运土出坑的台阶。基坑深度大于5m时,坑壁坡度适当放缓,或加做平台。

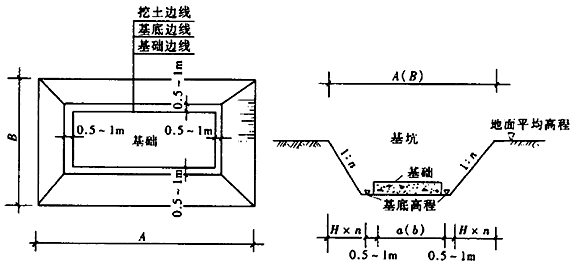

a)垂直坑壁;b)斜坡和阶梯形坑壁;c)变坡度坑壁
2.坑壁有支撑的基坑当基坑壁坡不易稳定并有地下水,或放坡开挖场地受到限制,或基坑较深、放坡开挖工程数量较大,可采取加固坑壁措施,如挡板支撑、钢木结合支撑、混凝土护壁及锚杆支护等。
适用条件:坑深、土方量大、场地窄、土松、水大。
C)锚杆式支撑混凝土护壁一般采用喷射混凝土。
根据经验,一般喷护厚度为5~8cm,一次喷护约需1~2h。一次喷护如达不到设计厚度,应等第一次喷层终凝后再补喷,直至达到要求厚度为止。喷护的基坑深度应按地质条件决定,一般不宜超过10m。
(三)基坑排水桥梁基础施工中常用的基坑排水方法有:

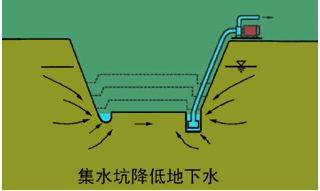

1.集水坑排水法。除严重流沙外,一般情况下均可适用。
2.井点排水法。
当土质较差有严重流沙现象,地下水位较高,挖基较深,坑壁不易稳定,用普通排水方法难以解决时,可采用井点排水法。
3.其他排水法。
对于土质渗透性较大、挖掘较深的基坑,可采用板桩法或沉井法,还可采用帐幕法。
(四)基坑施工过程中注意要点(防水、边坡稳定、不中断)
1.在基坑顶缘四周适当距离处设置截水沟,并防止水沟渗水,以避免地表水冲刷坑壁,影响坑壁稳定性;
2.坑壁边缘应留有护道,静荷载距坑边缘不小于0.5m,动荷载距坑边缘不小于1.0m;
3.基坑施工不可延续时间过长,自开挖至基础完成,应抓紧时间连续施工;
4.如用机械开挖基坑。挖至坑底时,应保留不小于30cm厚度的底层,在基础浇筑圬工前用人工挖至基底标高。
