二级建造师施工成本计划的编制方法考点

2019-04-15 14:38   来源:建设工程教育网 字体: 打印 收藏

  现在的竞争压力这么大,同样的在二级建造师考试中,也是压力很大的,所以在备考考试的时候,一定要努力啦!为了帮助小伙们,接下来小编带大家学习二级建造师施工成本计划的编制方法考点。

2019二建抢分 扫码打卡

  2Z102063 施工成本计划的编制方法

  考点:施工成本计划的编制方法

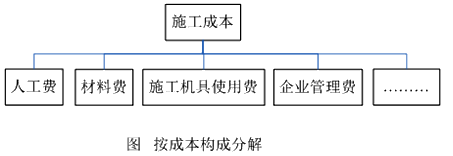

  一、按成本组成编制成本计划的方法



二级建造师施工成本计划的编制方法考点



  二、按项目结构编制成本计划的方法



二级建造师施工成本计划的编制方法考点



  图 按项目结构分解

  在编制成本支出计划时,要在项目总的方面考虑总的预备费,也要在主要的分项工程中安排适当的不可预见费。

  三、按工程实施阶段编制成本计划的方法

  1.按工程实施进度编制成本计划,通常可在控制项目进度的网络图的基础上进一步扩充得到。通常如果项目分解程度对时间控制合适的话,则对成本支出计划可能分解过细。

  2.表示方式有两种:一种是在时标网络图上按月编制的成本计划直方图,另一种是利用时间-成本曲线(S形曲线)表示。

  3.每一条S形曲线都对应某一特定的工程进度计划。

  4.每一条S形曲线都对应某一特定的工程进度计划。S形曲线必然包络在由全部工作都按最早开始时间开始和全部工作都按最迟必须开始时间开始的曲线所组成的“香蕉图”内。

  一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的,但同时,也降低了项目按期竣工的保证率。

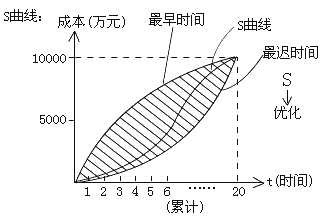

  S曲线(香蕉图)见下图所示:



二级建造师施工成本计划的编制方法考点



  四、时间---成本累积曲线(S形曲线)的绘制步骤如下:

  1.确定工程项目进度计划,编制进度计划的横道图

  2.根据每单位时间内完成的实物工程量或投入的人力、物力和财力,计算单位时间(月或旬)的成本,在时标网络图上按时间编制成本支出计划。

  3.计算规定时间t计划累计支出的成本额,其计算方法为:各单位时间计划完成的成本额累加求和,可按下式计算:



二级建造师施工成本计划的编制方法考点



  Qt——某时间t内计划累计支出成本额。

  qn——单位时间n的计划支出成本额。

  t——某规定计划时刻。

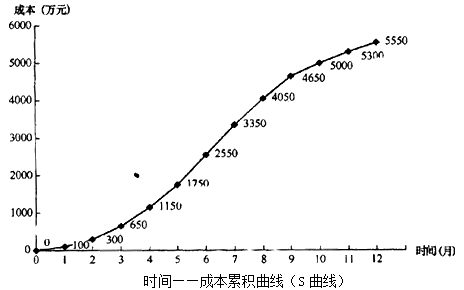

  4.按各规定时间的Qt值,绘制S形曲线,见下图所示:



二级建造师施工成本计划的编制方法考点



  时间——成本累积曲线(S曲线)

  附注:按成本组成、项目结构、工程实施阶段编制成本计划的方式并不是独立的,往往需要结合使用。

  2019年二级建造师考试即将在5月25、26日举行,网校2019年辅导课程结合多年成功辅导经验,及二级建造师考试命题规律、重点、难点,融入先进的教学理念,全力助您直达!【精品提升班】 【双师面授护航班】。



  相关推荐:

  2019年二级建造师看思维导图 备考不迷路

  全国2019年二级建造师准考证打印时间

  2019年二级建造师《工程法规》数字考点汇总!请查收

报考指南

二级建造师_报考指南
  • 大纲 / 教材

    预计2024年12月

  • 报 名 时 间

    预计2025年2月

  • 准考证打印

    考前10天至一周内

  • 考 试 时 间

    预计2025年6月初

  • 考 试 成 绩

    7月19日起陆续查询

  • 合格证领取

    查分后2-3个月陆续发布

阅读排行

二建机考系统
  • 免费试听
  • 免费直播
  • 免费题库
张小强 建筑实务 教材精讲班 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
