  模拟试题(二)

  一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)

  1.关于钢筋工程施工质量控制的说法中,正确的是( )。

  A.按国家现行有关标准抽样检验屈服强度、抗拉强度、伸长率三项内容

  B.在同一工程项目中,同一厂家、同一牌号、同一规格的钢筋(同一钢筋来源的成型钢筋)连续三批进场检验均一次检验合格时,其后的检验批量可扩大一倍

  C.成型钢筋进场时,检验批量可由合同约定,同一工程、同一原材料来源、同一组生产设备生产的成型钢筋,检验批量不宜大于60t

  D.当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应停止使用该批钢筋,并对该批钢筋进行复验

  2.当受均布荷载作用的简支梁的跨度增大1倍时,其最大变形f( )。

  A.将增大到原来的4倍

  B.将增加到原来的8倍

  C.将增大到原来的12倍

  D.将增加到原来的16倍

  3.以下关于混凝土的性质,说法正确的是( )。

  A.混凝土立方体抗压强度是指在28d龄期,用标准试验方法测得的抗压强度总体分布中具有不低于95%保证率的抗压强度

  B.混凝土抗拉强度随着混凝土强度等级的提高,而提高

  C.混凝土的抗渗性用抗渗等级表示,分P4、P6、P8、P10、P12五个等级

  D.混凝土的抗冻性用抗冻等级表示,分F50、F100、F150、F200、F250、F300、F350、F400五个等级

  4.下面关于建筑物施工控制网说法正确的是( )。

  A.建筑物施工平面控制网,一般布设矩形控制网

  B.随着全站仪的普及,一般采用极坐标法建立平面控制网

  C.水准点可设置在平面控制网的标桩或外围的固定地物上,也可单独埋设。水准点的个数,不应少于3个

  D.标高的竖向传递,宜采用钢尺从首层起始标高线垂直量取,规模较小的工业建筑或多层民用建筑宜从3处分别向上传递

  5.以下关于钢筋加工说法正确的是( )。

  A.细晶粒热轧钢筋及直径大于25mm的普通热轧钢筋,其焊接参数应经试验确定;余热处理钢筋不宜焊接

  B.当柱中纵向受力钢筋直径大于28mm时,应在搭接接头两个端面外100mm范围内各设置二个箍筋,其间距宜为50mm

  C.每层柱第一个钢筋接头位置距楼地面高度不宜小于500mm、柱高的1/6及柱截面长边(或直径)的较大值

  D.框架结构的顶层端点,当钢筋直径为28mm以下时,弯弧内直径不应小于钢筋直径的6倍;钢筋直径为28mm及以上时,弯弧内直径不应小于钢筋直径的7倍

  6.50m以上的双排落地钢管扣件式脚手架连接件应按( )布置。

  A.3步3跨

  B.2步2跨

  C.2步3跨

  D.3步2跨

  7.禁止标志是用来禁止人们不安全行为的图形标志,基本形式是红色带斜杠的圆边框,( )。

  A.图形是黑色,背景为白色

  B.图形是白色,背景为绿色

  C.图形是白色,背景为蓝色

  D.图形是黑色,背景为黄色

  8.根据《危险性较大的分部分项工程安全管理办法》(建质〔2018〕31号)规定,需要编制专项施工方案且需专家论证的是( )。

  A.开挖深度为12m的人工挖孔灌注桩

  B.施工高度为40m的建筑幕墙工程

  C.跨度为30m的钢结构安装工程

  D.采用爆破拆除的工程

  9.根据《房屋建筑工程质量保修办法》,在正常使用条件下,保修期限最短的是( )。

  A.墙体保温工程

  B.屋面防水工程

  C.主体结构工程

  D.装修工程

  10.下列关于非实行建筑高度控制区内建筑高度计算的叙述中,不正确的是( )。

  A.平屋顶应按建筑物室外地面至其屋面面层或女儿墙顶点的高度计算

  B.坡屋顶应按建筑物室外地面至屋檐和屋脊的平均高度计算

  C.突出屋面的通风道、烟囱,不计入建筑高度

  D.局部突出屋面的楼梯间占屋顶平面面积不超过1/3的,不计入建筑高度

  11.关于地震作用,下列说法错误的是( )。

  A.按作用方向分类,属于水平作用

  B.按随时间变异分类,属于偶然作用

  C.按结构的反应分类,属于动态作用

  D.按荷载作用面大小分类,属于线荷载

  12.某工程采用冷拉调直工艺,现有一批HPB300钢筋,已知2m可制作一箍筋,一根100m钢筋可制作( )根箍筋。

  A.50

  B.51

  C.52

  D.53

  13.下列部位或环境可以使用轻骨料混凝土小型空心砌块或蒸压加气混凝土砌块的有( )。

  A.建筑物防潮层以下墙体

  B.长期浸水或化学侵蚀环境

  C.砌块表面温度低于80°C的部位

  D.长期处于有振动源环境的墙体

  14.采用机械固定法铺贴屋面层卷材时,卷材防水层周边800mm范围内应( )。

  A.空铺

  B.满粘

  C.条粘

  D.点粘

  15.采用满粘法施工工程的外墙饰面砖,高度不应超过( )m。

  A.24

  B.50

  C.100

  D.120

  16.以下关于冬期施工,说法错误的是( )。

  A.土方回填时,每层铺土厚度应比常温施工时增加20%~25%

  B.钢筋调直冷拉温度不宜低于-20℃。预应力钢筋张拉温度不宜低于-15℃

  C.应增设不应少于2组与结构同条件养护试件,同条件养护试件应在解冻后进行试验

  D.单层卷材防水严禁在雪天和5级及以上大风天气时施工

  17.以下关于高温季节施工,说法错误的是( )。

  A.当日平均气温达到35℃及以上时,应按高温施工要求采取措施

  B.现场拌制的砂浆应随拌随用,当施工期间最高气温超过30℃时,应在2h内使用完毕

  C.涂饰工程施工现场环境温度不宜高于35℃

  D.塑料门窗储存的环境温度应低于50℃

  18.关于混凝土小型空心砌块砌体工程,说法正确的是( )。

  A.施工应采用产品龄期不小于21d的砌块

  B.施工砌筑前,应将普通混凝土小型空心砌块浇水湿润

  C.在厨房、卫生间、浴室等处采用轻骨料混凝土小型空心砌块、蒸压加气混凝土砌块砌筑墙体时,墙底部宜现浇混凝土坎台,其高度宜为200mm

  D.充墙砌体砌筑,应在承重主体结构检验批验收合格后进行;填充墙顶部与承重主体结构之间的空隙部位,应在填充墙砌筑14d后进行砌筑

  19.根据《建筑节能工程施工质量验收规范》,当围护结构节能保温做法现场实体检测不合格,应委托检测单位( )数量抽样,对不符合要求的项目或参数再次抽验。

  A.扩大一倍

  B.扩大二倍

  C.扩大三倍

  D.扩大四倍

  20.以下关于芯柱混凝土的说法中,错误的是( )。

  A.每次浇筑的高度宜为半个楼层,但不应大于1.8m

  B.浇筑芯柱混凝土时,砌筑砂浆的强度应大于1MPa

  C.浇筑芯柱混凝土前,应先注入适量与芯柱混凝土成分相同的去石子砂浆

  D.每浇筑200~300mm高度捣实一次,或边浇筑边振捣

  二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上的选项符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

  21.钢结构焊接连接施工时,焊缝会出现裂纹缺陷,裂纹通常有热裂纹与冷裂纹之分,产生热裂纹的原因有( )。

  A.母材抗裂性能差

  B.焊接材料质量不好

  C.焊接工艺参数选择不当

  D.焊接内应力过大

  E.焊前未预热,焊后冷却快

  22.建筑密封材料可以使建筑上的( )保待水密、气密性能。

  A.裂缝

  B.沉降缝

  C.施工缝

  D.伸缩缝

  E.抗震缝

  23.砌体结构的构造是确保房屋结构整体性和结构安全的可靠措施,下列关于墙体的构造要求说法,正确的有( )。

  A.预制钢筋混凝土板在混凝土圈梁上的支承长度不应小于80mm

  B.砌块砌体应分皮错缝搭砌,上下皮搭砌长度不得小于60mm

  C.填充墙与框架的连接必须采用不脱开方法

  D.墙体转角处和纵横墙交接处应沿竖向每隔400~500mm设拉结钢筋

  E.框架填充墙墙体厚度不应小于90mm,砌筑砂浆的强度等级不宜低于M5(Mb5、Ms5)

  24.根据《地基与基础工程施工质量验收规范》规定,下列属于一级基坑的有( )。

  A.支护结构做主体结构的一部分的基坑

  B.开挖深度大于10m的基坑

  C.重要工程的基坑

  D.与邻近建筑物的距离在开挖深度之内的基坑

  E.开挖深度小于7m的基坑

  25.建筑外墙金属窗工程中有关安全和功能的检测项目有( )。

  A.抗风压性能

  B.气密性能

  C.防锈处理

  D.水密性能

  E.节能性能

  26.临时供电工程专用的电源中性点直接接地的220/380V三相四线制低压电力系统,必须符合的规定有( )。

  A.采用二级配电系统

  B.采用三级配电系统

  C.采用一级漏电保护系统

  D.采用二级漏电保护系统

  E.采用TN-S接零保护系统

  27.下列关于建筑工程施工现场消防器材配置的说法,正确的有( )。

  A.高度超过24m的建筑工程,每层必须设消火栓口

  B.一般临时设施区,每100m2配备一个10L的灭火器

  C.临时木工加工车间,每30m2配置一个灭火器

  D.油漆作业间,每25m2配置一个灭火器

  E.堆料厂内,每组灭火器之间的距离不应大于30m

  28.按照装饰装修专业工程规模标准要求,下列幕墙工程属于中型项目的有( )。

  A.幕墙高35m

  B.幕墙面积7000m2

  C.幕墙高50米且面积为5000m2

  D.幕墙高60米且面积为6000m2

  E.幕墙高40米且面积为5000m2

  29.关于地下室卷材防水施工,说法正确的有( )。

  A.阴阳角应铺设卷材加强层,宽度不应小于500mm

  B.卷材防水层应铺设在混凝土结构迎水面上

  C.采用外防外贴法铺设应先铺平面

  D.采用外防内贴法应先铺立面

  E.防水卷材严禁在雨天、雪天、四级以上大风中施工

  30.检验批的合格判定应符合规范对( )的规定。

  A.保证项目

  B.主控项目

  C.一般项目

  D.基本项目

  E.允许偏差项目

  三、案例分析题

  案例(一)

  背景

  北方、沿海地区某住宅工程,该工程由4栋地上12层,地下1层,其中地下室为整体连接。该工程地下水系发育,地下水对钢筋混凝土结构有侵蚀作用。屋面设计为不上人屋面,炉渣保温后细石混凝土封面找坡,最上面铺设SBS卷材防水层一道。

  施工过程中,发生了如下事件:

  事件一:施工单位上报的施工组织设计中,所有混凝土均采用预拌商品混凝土,水泥采用普通硅酸盐水泥;零星砌筑及抹灰用砂浆现场拌制;监理工程师对所采用水泥品种提出异议,要求更换。

  事件二:当年8月16日,监理例行检查时发现现场砌筑用水泥出厂日期为5月10日,监理工程师认为此水泥已过期,责令将此批水泥清退出场。

  事件三:监理工程师经检查发现顶层墙体混凝土结构外观质量存在严重缺陷,核查该部位混凝土质量控制资料后,判断对结构安全不造成影响,同意对现浇结构分项予以验收;检查屋顶做法时,发现防水基层不干燥,经请示总监理工程师并征得业主同意后,责令屋面防水施工停工整改。

  事件四:施工过程中,施工单位组织安全大检查,当检查到其中吊装分项时,发现施工方案,起重机械,钢丝绳与地锚,索具等四项保证项目不符合要求,该分项评分表实得分为零,但该工作汇总表得分值为80分。

  事件五:节能分部工程完工后,总监理工程师拟定了该分部工程质量验收合格条件:

  (1)分部工程所含的子分部工程、子分部工程所含的分项工程均应合格;

  (2)施工技术资料基本齐全,并符合规范的要求;

  (3)围护结构节能做法经实体检验符合要求;

  验收由总监组织,施工单位项目经理,项目技术负责人和相关专业的质量员,施工员参加,施工企业质量(技术)负责人,设计单位节能设计人员,勘察单位项目负责人也都参加了验收。

  问题:

  1.事件一中,该工程地下室结构混凝土采用普通硅酸盐水泥是否合适?说明理由;针对六大常用水泥,哪些适宜用在本工程地下结构混凝土,哪些不适宜?

  2.事件二中,监理工程师判定该批水泥已过期失效并责令清退出场是否合理?说明理由。

  3.事件三中,针对混凝土结构外观质量存在缺陷,监理工程师的处理方式是否合理?说明理由。

  4.事件四中,起重吊装还有哪些保证项目?该工程安全检查等级是什么?

  5.根据事件五,补充节能分部工程的合格条件,验收人员组成有何不妥,写出正确做法。

  案例(二)

  背景

  某建设单位新建办公楼,与甲施工单位签订施工总承包合同。该工程门厅大堂内墙设计做法为干挂石材,多功能厅隔墙设计做法为石膏板骨架隔墙。施工过程中发生下列事件:

  事件一:甲施工单位将该工程所有装修劳务发包给与具备相应资质条件的乙施工单位,并签订了劳务分包合同。

  事件二:装饰装修施工时,甲施工单位组织大堂内墙与地面平行施工。监理工程师要求补充交叉作业专项安全措施。

  事件三:施工单位上报了石膏板骨架隔墙施工方案。其中石膏板安装方法为“隔墙面板横向铺设,两侧对称、分层由下至上逐步安装;填充隔声防火材料随面层安装逐层跟进,直至全部封闭;石膏板用自攻螺钉固定,先固定板四边,后固定板中部,钉头略埋入板内,钉眼用石膏腻子抹平”。监理工程师审核认为施工方法存在错误,责令修改后重新报审。

  事件四:合同价款为2100万元,竣工结算时,统计生成的人工费及材料费价格指数如下表:



费用名称
基期代号
基期价格
计算期代号
计算期价格指数
比重
人工费
A0
130
A
140
0.35
材料1
B0
110
B
120
0.05
材料2
C0
120
C
138
0.15
材料3
D0
125
D
145
0.15
材料4
E0
135
E
160
0.10

  施工单位按调值公式法重新计算实际结算价款。

  问题:

  1.事件一中,简述专业分包、劳务分包的资质等级和类别?劳务报酬约定有几种方式?

  2.事件二中,交叉作业安全控制应注意哪些要点。

  3.事件三中,指出石膏板安装施工方法中的不妥之处,写出正确做法。

  4.列出动态结算调值公式,并按事件三中价格指数计算调价后的实际结算价。

  案例(三)

  背景

  某办公楼工程,地下一层,地上十层,现浇钢筋混凝土框架结构,预应力管桩基础,建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。

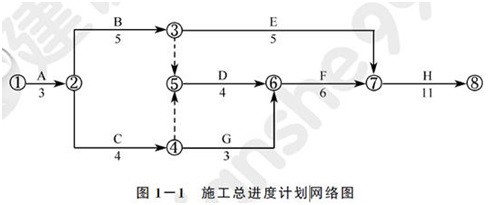

  施工总承包单位提交的施工总进度计划如图1-1所示(时间单位:月),该计划通过了监理工程师的审查和确认。



二级建造师建筑工程模拟试题(二)



  合同履行过程中,发生了如下事件:

  事件一:专业分包单位将管桩专项施工方案报送总监理工程师审批,遭到了总监理工程师拒绝,在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,总监理工程师向施工总承包单位下达了停工令,施工总承包单位认为总监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。

  事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。

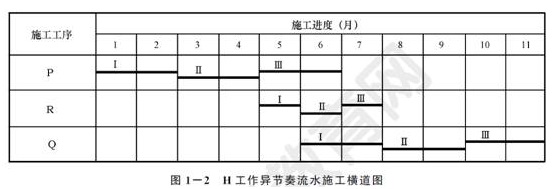

  事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如图1-2所示(事件单位:月)。



二级建造师建筑工程模拟试题(二)



  问题:

  1.施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?

  2.事件一中,总监理工程师及施工总承包单位的做法是否妥当?分别说明理由。

  3.事件二中,施工总承包单位可索赔的赶工费为多少万元?说明理由。

  4.事件三中,流水施工调整后,H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照图1-2格式绘制出调整后H工作的施工横道图。

  案例(四)

  背景

  某工程项目由政府投资建设,业主委托某招标代理公司代理施工招标。业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上发布,并采用邀请招标方式招标,招标控制价为2500万。

  项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。业主认为报名参加投标人数太多,为减少评标工作量,要求招标代理公司仅对报名的6家潜在投标人的资质条件、业绩进行资格审查。

  开标后发现:

  (1)A投标人的投标报价为2000万元,为最低投标价。

  (2)B投标人在开标后又提交了一份补充说明,提出可以对安全文明施工费降价20%。

  (3)C投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书。

  (4)D投标人在投标书上,对工程量清单做了两处修正:

  ①在分部分项工程量清单中,对钢筋数量进行了修正,补列了工程量。后经证实,该两处错漏确因设计单位的疏忽产生;

  ②在措施项目清单中,说明由于工期紧张而另外安排了夜间施工,并因此特别增列了夜间施工措施费。

  在施工过程中,发生以下事件:

  事件1:由于设计变更,基础工程量发生了一定的增加,施工单位参考合同中的报价,对增加的工程量重新提出综合单价,以此作为结算依据。

  事件2:在工程进行到第2个月时,业主要求增加一项花岗石墙面,由业主提供花岗石材料。双方商定该项综合单价中的管理费、利润均以人工费与机械费之和为基础,管理费费率取40%,利润率为14%。变更工程的相关信息见下表。

  变更工程的相关信息



变更工程的相关信息
项目名称
单位
消耗量(m2
市场价(元)
综合工日
工日
0.56
60.00
白水泥
kg
0.155
0.80
花岗石
m2
1.06
530.00
水泥砂浆
m3
0.0299
240.00
其他材料费

6.40
搅拌机
台班
0.0052
49.18
切割机
台班
0.0969
52.00

  问题:

  1.业主对招标代理公司提出的要求是否正确?说明理由。

  2.分析A、B、C投标人的投标文件是否有效?说明理由。

  3.投标人对分部分项工程量清单提出的修正和项目补列是否允许?说明理由。对招标文件提供的措施项目清单中增列夜间施工项目是否允许?说明理由。

  4.计算花岗石墙面工程的综合单价。

  2019年二级建造师考试即将在5月25、26日举行,网校2019年辅导课程结合多年成功辅导经验,及二级建造师考试命题规律、重点、难点,融入先进的教学理念,全力助您直达!【精品提升班】 【双师面授护航班】。



  相关推荐:

  2019年二级建造师看思维导图 备考不迷路

  2019年二级建造师报名条件查询平台

  2019年二级建造师报考百问百答

报考指南

二级建造师_报考指南
  • 大纲 / 教材

    2024年9月

  • 报 名 时 间

    预计2025年2月

  • 准考证打印

    考前10天至一周内

  • 考 试 时 间

    预计2025年6月初

  • 考 试 成 绩

    考后2个月起陆续公布

  • 合格证领取

    查分后2-3个月陆续发布

阅读排行

二建机考系统
  • 免费试听
  • 免费直播
  • 免费题库
张小强 建筑实务 教材精讲班 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
