二级建造师考试市政实务知识点:地基加固处理方法
二级建造师考试市政实务知识点:地基加固处理方法,二级建造师考试中涉及考点比较多,记忆起来也比较困难。现在二级建造师考试备考已经开始了,我们要对这些考点。知识点进行梳理。这样备考,效果才能比较好。今天为大家介绍的是二级建造师考试市政实务知识点:地基加固处理方法,希望对各位有所帮助。
知识点:地基加固处理方法
本条文以地铁工程为主简要介绍明挖基(槽)坑地基加固处理技术。
一、地基加固处理作用与方法选择
(二)方法选择
(2)换填材料加固处理法,以提高地基承载力为主,适用于较浅基坑,方法简单操作方便。
(3)采用水泥土搅拌、高压喷射注浆、注浆或其他方法对地基掺入一定量的固化剂或使土体固结,以提高土体的强度和土体的侧向抗力为主,适用于深基坑。
二、常用方法与技术要点
(一)注浆法
(2)注浆法所用的浆液是由主剂(原材料)、溶剂(水或其他溶剂)及各种外加剂混合而成。通常所提的注浆材料是指浆液中所用的主剂。外加剂可根据在浆液中所起的作用,分为固化剂、催化剂、速凝剂、缓凝剂和悬浮剂等。注浆材料有很多,其中,水泥浆材是以水泥浆液为主的浆液,适用于岩土加固,是国内外常用的浆液。
(3)在地基处理中,注浆工艺所依据的理论主要可分为渗透注浆、劈裂注浆、压密注浆和电动化学注浆四类;其应用条件见下表。
不同注浆法的适用范围
注浆方法
|
适用范围
|
渗透注浆
|
只适用于中砂以上的砂性土和有裂隙的岩石
|
劈裂注浆
|
适用于低渗透性的土层
|
压密注浆
|
常用于中砂地基,黏土地基中若有适宜的排水条件也可采用。如遇排水困难而可能在土体中引起高孔隙水压力时,这就必须采用很低的注浆速率。挤密注浆可用于非饱和的土体,以调整不均匀沉降以及在大开挖或隧道开挖时对邻近土进行加固
|
电动化学注浆
|
地基土的渗透系数k<10-4cm/s,只靠一般静压力难以使浆液注入土的孔隙的地层
|
(二)深层搅拌法
(1)深层搅拌法适用于加固饱和黏性土和粉土等地基。它利用水泥(或石灰)等材料作为固化剂通过特制的搅拌机械,就地将软土和固化剂(浆液或粉体)强制搅拌,使软土硬结成具有整体性、水稳性和一定强度的水泥加固土,从而提高地基土强度和增大变形模量。根据固化剂掺入状态的不同,它可分为浆液搅拌和粉体喷射搅拌两种。前者是用浆液和地基土搅拌,后者是用粉体和地基土搅拌。
目前,喷浆型湿法深层搅拌机械在国内常用的有单轴、双轴、三轴及多轴搅拌机,喷粉搅拌机目前仅有单轴搅拌机一种机型。
(2)水泥土搅拌法加固软土技术具有其独特优点:
1)最大限度地利用了原土;
2)搅拌时无振动、无噪声、无污染,可在密集建筑群中进行施工,对周围原有建筑物及地下沟管影响很小;
3)根据上部结构的需要,可灵活地采用柱状、壁状、格栅状和块状等加固形式;
4)与钢筋混凝土桩基相比,可节约钢材并降低造价。
水泥固化剂一般适用于正常固结的淤泥与淤泥质土(避免产生负摩擦力)、黏性土、粉土、素填土(包括冲填土)、饱和黄土、粉砂以及中粗砂、砂砾(当加固粗粒土时,应注意有无明显的流动地下水,以防固化剂尚未硬结而遭地下水冲洗掉)等地基加固。
石灰固化剂一般适用于黏土颗粒含量大于20%,粉粒及黏粒含量之和大于35%,黏土的塑性指数大于10,液性指数大于0.7,土的pH为4~8,有机质含量小于11%,土的天然含水量大于30%的偏酸性的土质加固。

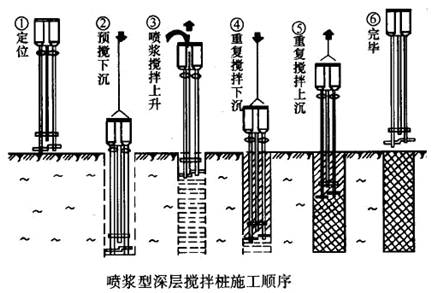

3.深层搅拌法施工步骤由于湿法和干法的施工设备不同而略有差异,具体见下图,其主要步骤应为:
1)搅拌机械就位、调平;
2)预搅下沉至设计加固深度;
3)边喷浆(粉)、边搅拌提升直至预定的停浆(灰)面;
4)重复搅拌下沉至设计加固深度;
5)根据设计要求,喷浆(粉)或仅搅拌提升直至预定的停浆(灰)面;
6)关闭搅拌机械。
在预(复)搅下沉时,也可采用喷浆(粉)的施工工艺,但必须确保全桩长上下至少再重复搅拌一次。
(三)高压喷射注浆法
(1)高压喷射注浆法对淤泥、淤泥质土、流塑或软塑黏性土、粉土、砂土、黄土、素填土和碎石土等地基都有良好的处理效果。但对于硬黏性土,含有较多的块石或大量植物根茎的地基,因喷射流可能受到阻挡或削弱,冲击破碎力急剧下降,切削范围小或影响处理效果。而对于含有过多有机质的土层,其处理效果取决于固结体的化学稳定性。鉴于上述几种土的组成复杂、差异悬殊,高压喷射注浆处理的效果差别较大,应根据现场试验结果确定其适用程度。对于湿陷性黄土地基,也应预先进行现场试验。
(3)高压喷射有旋喷(固结体为圆柱状)、定喷(固结体为壁状)和摆喷(固结体为扇状)等三种基本形状,它们均可用下列方法实现:
1)单管法:喷射高压水泥浆液一种介质;
2)双管法:喷射高压水泥浆液和压缩空气两种介质;
3)三管法:喷射高压水流、压缩空气及水泥浆液等三种介质。
由于上述三种喷射流的结构和喷射的介质不同,有效处理长度也不同,以三管法最长,双管法次之,单管法最短。实践表明,旋喷形式可采用单管法、双管法和三管法中的任何一种方法。定喷和摆喷注浆常用双管法和三管法。
(4)高压喷射注浆的施工参数应根据土质条件、加固要求通过试验或根据工程经验确定,并在施工中严格加以控制。单管法及双管法的高压水泥浆和三管法高压水的压力应大于20MPa。高压喷射注浆的主要材料为水泥,对于无特殊要求的工程,宜采用强度等级为42.5级及以上的普通硅酸盐水泥。根据需要可加入适量的外加剂及掺合料。外加剂和掺合料的用量,应通过试验确定。水灰比通常取0.8~1.5,常用为1.0。
(5)高压喷射注浆的全过程为钻机就位、钻孔、置入注浆管、高压喷射注浆和拔出注浆管等基本工序。施工结束后应立即对机具和孔口进行清洗。在高压喷射注浆过程中出现压力骤然下降、上升或冒浆异常时,应查明原因并及时采取措施。
(四)加固体水泥掺量与加固体强度
在固化剂种类和掺入量相同的情况下,浆液喷搅时,土的天然含水量越低,加固土的强度越高。
【例题】下列土层中,采用高压喷射注浆法加固效果较好的有( )。
A.软塑黏性土
B.硬黏性土
C.腐殖土
D.砂土
E.素填土
『正确答案』ADE
『答案解析』本题考查的是地基加固常用方法与技术要点。高压喷射注浆法对淤泥、淤泥质土、流塑或软塑黏性土、粉土、砂土、黄土、素填土和碎石土等地基都有良好的处理效果。
2K313024 工程降水方法(地下水控制)
为保证地下工程、基础工程正常施工,控制和减少对工程环境影响而采取的排水、降水、隔水或回灌等工程措施,统称为地下水控制。
一、基本规定
(一)一般规定
(2)地下水控制应综合地方经验,因地制宜,选择合理的地下水控制方案,有效控制对工程环境的影响,防止污染地下水,减少地下水的抽排量。
(3)地下水控制设计和施工前应搜集下列资料:
1)地下水控制范围、深度、起止时间等。
2)地下工程开挖与支护设计施工方案,拟建(构)筑物基础埋深、地面高程等。
3)场地与相邻地区的工程勘察等资料,当地地下水控制工程经验。
4)周围建(构)筑物、地下管线分布状况和平面位置、基础结构和埋设方式等工程环境情况。
5)地下水控制工程施工的供水、供电、道路、排水及有无障碍物等现场施工条件。
(6)地下水控制施工应根据设计要求编制施工组织设计或专项施工方案,并应包括下列主要内容:
1)工程概况及设计依据。
2)分析地下水控制工程的关键节点,提出针对性技术措施。
3)制定质量保证措施。
4)制定现场布置、设备及人员安排、材料供应和施工进度计划。
5)制定监测方案。
6)制定安全技术措施和应急预案。
(7)地下水控制实施过程中,应对地下水及工程环境进行监测。
(二)地下水控制方法分类及工程分级
(1)地下水控制方法可划分为降水、隔水和回灌三类。各种地下水控制方法可单独或组合使用。
(2)地下水控制可根据控制方法、工程环境限制要求、工程规模、地下水控制幅度、含水层特征、场地复杂程度,并结合基坑围护结构特点、开挖方法和工况等将地下水控制工程划分为简单、中等复杂、复杂三级。
(3)地下水控制工程复杂程度划分应符合下列规定:
1)降水工程复杂程度可按表2K313024-1确定。
降水工程复杂程度划分 表2K313024-1
条件
|
复杂程度分类
|
|||
简单
|
中等复杂
|
复杂
|
||
工程环境限制要求
|
无明确要求
|
有一定要求
|
有严格要求
|
|
降水工程规模
|
面状围合面积A(m2)
|
A<5000
|
5000≤A≤20000
|
A>20000
|
条状宽度B(m)
|
B<3.0
|
3.0≤B≤8.0
|
B>8.0
|
|
线状长度L(m)
|
L<0.5
|
0.5≤L≤2.0
|
L>2.0
|
|
水位降深值s(m)
|
s<6.0
|
6.0≤s≤16.0
|
s>16.0
|
|
含水层特征
|
含水层数
|
单层
|
双层
|
多层
|
承压水
|
无承压水
|
承压含水层顶板低于开挖深度
|
承压含水层顶板
高于开挖深度 |
|
渗透系数k(m/d)
|
0.1≤k≤20.0
|
20.0<k≤50.0
|
k<0.1或k>50.0
|
|
构造裂隙
发育程度 |
构造简单
裂隙不发育 |
构造较简单
裂隙较发育 |
构造复杂
裂隙很发育 |
|
岩溶发育程度
|
不发育
|
发育
|
很发育
|
|
场地复杂程度
|
简单场地
|
中等复杂场地
|
复杂场地
|
注: ②长宽比小于或等于20时为面状,大于20且小于或等于50时为条状,大于50时为线状;
2)隔水工程复杂程度可按表2K313024-2确定。
隔水工程复杂程度分类 表2K313024-2
条件
|
复杂程度分类
|
|||
简单
|
中等复杂
|
复杂
|
||
工程环境限制要求
|
无明确要求
|
有一定要求
|
有严格要求
|
|
隔水深度h(m)
|
h≤7.0
|
7.0<h≤13.0
|
h>13.0
|
|
含水层特征
|
含水层数
|
单层
|
双层
|
多层
|
渗透系数k(m/d)
|
k≤20.0
|
20.0<k≤50
|
k>50
|
|
场地复杂程度
|
简单场地
|
中等复杂场地
|
复杂场地
|
3)当两种以上地下水控制方法组合使用时,应划分为复杂工程。
(4)地下水控制设计施工的安全等级应按表2K313024-2分为一级、二级、三级。
安全等级分类 表2K313024-3
地下水控制工程复杂程度
|
安全等级
|
简单
|
一级
|
中等复杂
|
二级
|
复杂
|
三级
|
二、降水
(一)一般规定
(2)降水运行时间应满足地下结构施工的要求,当存在抗浮要求时应延长降水运行工期。
(3)降水完成后应及时封井。
(二)降水方法的分类和选择
(1)降水方法应根据场地地质条件、降水目的、降水技术要求、降水工程可能涉及的工程环境保护等因素按表2K313024-4选用,并应符合下列规定:
1)地下水控制水位应满足基础施工要求,基坑范围内地下水位应降至基础垫层以下不小于0.5m,而对基底以下承压水应降至不产生坑底突涌的水位以下,对局部加深部位(电梯井、集水坑、泵房等)宜采取局部控制措施。
工程降水方法及适用条件 表2K313024-4
|
土质类别
|
渗透系数(m/d)
|
降水深度(m)
|
|
集水明排
|
填土、黏性土、粉土、砂土、碎石土
|
—
|
—
|
|
降水井
|
真空井点
|
粉质黏土、粉土、砂土
|
0.01~20.0
|
单级≤6,多级≤12
|
喷射井点
|
粉土、砂土
|
0.01~20.0
|
≤20
|
|
管井
|
粉土、砂土、碎石土、岩石
|
>1
|
不限
|
|
渗井
|
粉质黏土、粉土、砂土、碎石土
|
>0.1
|
由下伏含水层的埋藏条件和水头条件确定
|
|
辐射井
|
黏性土、粉土、砂土、碎石土
|
>0.1
|
4~20
|
|
电渗井
|
黏性土、淤泥、淤泥质黏土
|
≤0.1
|
≤6
|
|
潜埋井
|
粉土、砂土、碎石土
|
>0.1
|
≤2
|

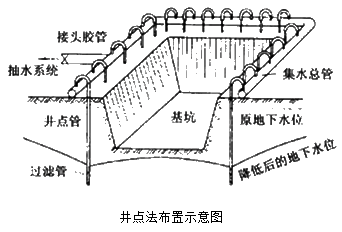

(三)降水系统布设
(1)降水系统平面布置应根据工程的平面形状、场地条件及建筑条件确定,并应符合下列规定:
1)面状降水工程降水井点宜沿降水区域周边呈封闭状均匀布置,距开挖上口边线不宜小于1m。
2)线状、条状降水工程降水井宜采用单排或双排布置,两端应外延条状或线状降水井点围合区域宽度的1~2倍布置水井。

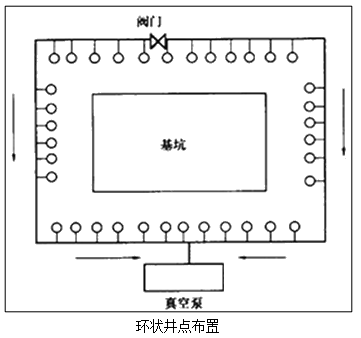

(2)真空井点布设除应符合上述(三)(1)部分要求外,尚应符合下列规定:
3)井点间距宜为0.8~2.0m,距开挖上口线的距离不应小于1.0m;集水总管宜沿抽水水流方向布设,坡度宜为0.25%~0.5%。
(三)降水系统布设
(1)降水系统平面布置应根据工程的平面形状、场地条件及建筑条件确定,并应符合下列规定:
3)降水井点围合区域宽度大于单井降水影响半径或采用隔水帷幕的工程,应在围合区域内增设降水井或疏干井。
4)在运土通道出口两侧应增设降水井。
(2)真空井点布设除应符合上述(三)
(1)部分要求外,尚应符合下列规定:
4)降水区域四角位置井点宜加密。
(四)降水施工

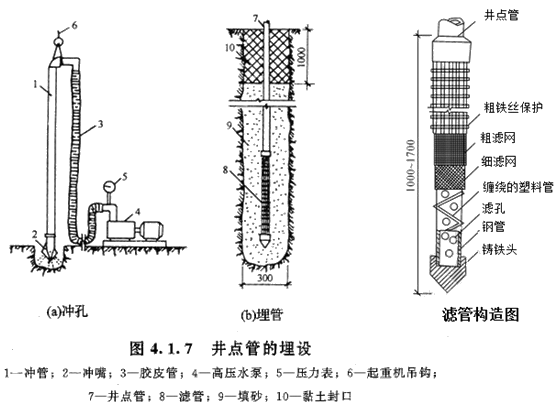

(3)真空井点的成孔应符合下列规定:
1)垂直井点:对易产生塌孔、缩孔的松软地层,成孔施工宜采用泥浆钻进、高压水套管冲击钻进;对于不易产生塌孔、缩孔的地层,可采用长螺旋钻进、清水或稀泥浆钻进。
2)水平井点:钻探成孔后,将滤水管水平顶入,通过射流喷砂器将滤砂送至滤管周围;对容易塌孔地层可采用套管钻进
3)倾斜井点:宜按水平井点施工要求进行,并应根据设计条件调整角度,穿过多层含水层时,井管应倾向基坑外侧。
4)成孔直径应满足填充滤料的要求,且不宜大于300mm。
5)成孔深度不应小于降水井设计深度。
(4)真空井点施工安装应符合下列规定:
2)井点管安装到位后,应向孔内投放滤料,滤料粒径宜为0.4~0.6mm。孔内投入的滤料数量,宜大于计算值5%~15%,滤料填至地面以下1~2m后应用黏土填满压头。
4)形成完整的真空井点抽水系统后,应进行试运行。
(五)验收与运行维护
(2)正式运行前应进行联网试运行抽水试验,并应符合下列规定:
1)应保持场区排水管网畅通并与市政管网连接,排水管道应满足排水量的要求,沉淀池、水量计量、水位测量仪等设施应符合设计要求。
2)各降水井管与排水总管应安装调试完毕。
3)供电线路和配电箱的布设应满足降水要求,并应配备必要的备用电源、水泵和有关设备及材料。
4)应开启全部降水井,并应进行水位、水量等监测记录。
5)当降水深度大于设计要求的深度时,可适当调整降水井的数量或井的抽水量;当降水深度小于设计要求的深度或不能满足基坑开挖的深度时,应分批开启全部备用井。
6)当基坑内观察井的稳定水位24h波动幅度小于20mm时,可停止试验。
(4)降水运行维护应符合下列规定:
1)应对水位及涌水量等进行监测,发现异常应及时反馈。
2)当发现基坑(槽)出水、涌砂,应立即查明原因,采取处理措施。
3)对所有井点、排水管、配电设施应有明显的安全保护标识。
4)降水期间应对抽水设备和运行状况进行维护检查,每天检查不应少于2次。
三、隔水帷幕
隔水帷幕
(一)一般规定

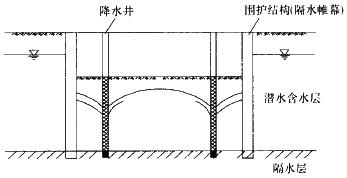

(1)当降水会对基坑周边建(构)筑物、地下管线、道路等造成危害或对工程环境造成长期不利影响时,可采用隔水帷幕方法控制地下水。
(2)隔水帷幕方法可按表2K313024-5进行分类:
隔水帷幕方法分类 表2K313024-5
分类方式
|
帷幕方法
|
按布置方式
|
悬挂式竖向隔水帷幕、落底式竖向隔水帷幕、水平向隔水帷幕
|
按结构形式
|
独立式隔水帷幕,嵌入式隔水帷幕,支护结构自抗渗式隔水帷幕
|
按施工方法
|
高压喷射注浆(旋喷、摆喷、定喷)隔水帷幕,压力注浆隔水帷幕、水泥土搅拌桩隔水帷幕、冻结法隔水帷幕、地下连续墙或咬合式排桩隔水帷幕、钢板桩隔水帷幕、沉箱
|
(3)隔水帷幕功能应符合下列规定:
3)隔水帷幕应满足自防渗要求,渗透系数不宜大于1.0×10-6cm/s。
4)当采用高压喷射注浆法、水泥土搅拌法、压力注浆法、冻结法帷幕时,应结合工程情况进行现场工艺性试验,确定施工参数和工艺。
(二)隔水帷幕设计
(3)当基础底部以下存在连续分布、埋深较浅的隔水层时,应采用落底式竖向隔水帷幕;当基础底部以下含水层厚度较大,隔水层不连续或埋深较深时,可采用悬挂式竖向隔水帷幕,同时应采取隔水帷幕内侧降水,必要时采取帷幕外侧回灌或与水平隔水帷幕结合的措施;地下暗挖隧道、涵洞工程可采用水平向或斜向隔水帷幕。
(4)当支护结构为排桩时,可采用高压喷射注浆或水泥土搅拌粧与排桩相互衔接(咬合)组成的嵌入式隔水帷幕。
工况
|
隔水帷幕类型
|
基础底部以下存在连续分布、埋深较浅的隔水层
|
落底式竖向隔水帷幕
|
基础底部以下含水层厚度较大,隔水层不连续或埋深较深
|
悬挂式竖向隔水帷幕,同时应采取隔水帷幕内侧降水
|
地下暗挖隧道、涵洞工程
|
水平向或斜向隔水帷幕
|
当支护结构为排桩
|
高压喷射注浆或水泥土搅拌粧与排桩相互衔接(咬合)组成的嵌入式隔水帷幕
|
(5)隔水帷幕施工方法的选择应根据工程地质条件、水文地质条件、场地条件、支护结构形式、周边工程环境保护要求综合确定。隔水帷幕施工方法可按表2K313024-6选用:
隔水帷幕施工方法及适用条件 表2K313024-6
|
土质类别
|
注意事项与说明
|
高压喷射注浆法
|
适用于黏性土、粉土、砂土、黄土、淤泥质土、淤泥、填土
|
坚硬黏性土、土层中含有较多的大粒径块石或有机质,地下水流速较大时,高压喷射注浆效果较差
|
注浆法
|
适用于除岩溶外的各类岩土
|
用于竖向帷幕的补充,多用于水平帷幕
|
水泥土搅拌法
|
适用于淤泥质土、淤泥、黏性土、粉土、填土、黄土、软土,对砂、卵石等地层有条件使用
|
不适用于含大弧石或障碍物较多且不易清除的杂填土,欠固结的淤泥、淤泥质土,硬塑、坚硬的黏性土,密实的砂土以及地下水渗流影响成桩质量的地层
|
冻结法
|
适用于地下水流速不大的土层
|
电源不能中断,冻融对周边环境有一定影响
|
地下连续墙
|
适用于除岩溶外的各类岩土
|
施工技术环节要求高,造价高,泥浆易造成现场污染、泥泞,墙体刚度大,整体性好,安全稳定
|
咬合式排桩
|
适用于黏性土、粉土、填土、黄土、砂卵石
|
对施工精度、工艺和混凝土配合比均有严格要求
|
钢板桩
|
适用于淤泥、淤泥质土、黏性土、粉土
|
对土层适应性较差,多应用于软土地区
|
沉箱
|
适用于各类岩土层
|
适用于地下水控制面积较小的工程,如竖井等
|
注:①对碎石土、杂填土、泥炭质土、泥炭、pH值较低的土或地下水流速较大时,水泥土搅拌桩、高压喷射注浆工艺宜通过试验确定其适用性。
②注浆帷幕不宜在永久性隔水工程中使用。
(三)隔水帷幕施工
(2)隔水帷幕的施工应与支护结构施工相协调,施工顺序应符合下列规定:
1)独立的、连续性隔水帷幕,宜先施工帷幕,后施工支护结构。
2)对嵌入式隔水帷幕,当采用搅拌工艺成桩时,可先施工帷幕桩,后施工支护结构;当采用高压喷射注浆工艺成桩或可对支护结构形成包覆时,可先施工支护结构后施工帷幕。
3)当采用咬合式排桩帷幕时,宜先施工非加筋桩,后施工加筋桩。
4)当采取嵌入式隔水帷幕或咬合支护结构时,应控制其养护强度,应同时满足相邻支护结构施工时的自身稳定性要求和相邻支护结构施工要求。
类型(结构形式分类)
|
施工顺序
|
独立的、连续性隔水帷幕
|
先施工帷幕,后施工支护结构
|
搅拌工艺成桩
|
先施工帷幕桩,后施工支护结构
|
高压喷射注浆
|
先施工支护结构后施工帷幕
|
咬合式排桩帷幕
|
宜先施工非加筋桩,后施工加筋桩
|
(四)验收与运行维护
(2)对封闭式隔水帷幕,宜通过坑内抽水试验,观测抽水量变化、坑内外水位变化等检验其可靠性。
(4)对嵌入式隔水帷幕,应在开挖过程中检查固结体的尺寸、搭接宽度,检查点应随机选取,对施工中出现异常和漏水部位应检查并采取封堵、加固措施。
(5)隔水帷幕的运行维护应符合下列规定:
1)现场配电设施应有明显的安全保护标识。
2)应按设计要求进行监测和日常巡视。
3)发现异常应及时反馈,并应采取必要的处理措施。
4)基坑开挖过程中不得损伤隔水帷幕;当土钉、锚杆穿过隔水帷幕时应采用快硬水泥砂浆封堵锚孔,修复隔水帷幕。
建设工程教育网2019年二级建造师新课已开通,网校总结多年成功辅导经验,从学员实际需求出发,结合二级建造师考试命题规律、重点、难点,融入先进的教学理念。高效备战2019年二级建造师考试,打造零基础全科直达方案,全新课程套餐,快速进步,取证必修课!
相关推荐:
- 四川二级建造师对应助理工程师职称
- 安徽关于2024年度第五十二批二级建造师注册合格人员名单的公告
- 2025年滨州二级建造师资格报名和审核时间3月上旬,考试时间5月下旬
- 重庆关于公布2024年第51批二级建造师注册人员名单的公告
- 重庆关于公布2024年第52批二级建造师注册人员名单的公告
- 关于公布2025年甘肃省二级建造师初始注册等人员名单的公告(第一批)
- 宁夏关于2024年第48批二级注册建造师合格人员名单的公告
- 沈阳市考试院回复: 辽宁二级建造师资格证书不涉及继续教育
- 山西关于2024年第三十二批二级建造师丁汉晓等2390人注册结果的公告
- 云南关于2024年第48批二级建造师初始注册、延续注册、增项注册、重新注册的通告
