01 钢筋混凝土结构工程施工技术
案例1
背景
某建设单位计划建造一栋7层办公楼。在结构选型技术经济分析会议上,专家建议采用钢筋混凝土现浇结构。理由是钢筋混凝土结构具有以下优点:
1、钢筋混凝土结构具有强度较高,钢筋和混凝土两种材料的强度优势都能充分利用;
2、整体性好,可现浇灌筑成为一个整体;
3、可塑性好,能灌筑成各种形状和尺寸的结构;
4、耐久性和耐火性好;同时防震性和防辐射性能较好,适用于防护结构;
5、工程造价和维护费用低;易于就地取材
问题1.钢筋混凝土结构有哪些缺点?
分析与答案:
1、混凝土结构的缺点主要有:
1、结构自重大,
2、抗裂性差,
3、施工过程复杂、
4、受环境影响大,
5、施工工期较长。
案例2
背景
某7层办公楼工程。钢筋混凝土现浇结构。
施工单位在施工开工前编制了模板工程施工方案,项目经理强调了模板工程设计的三个原则:
(1)实用性:模板要保证构件形状尺寸和相互位置的正确,且构造筒单、支拆方便、表面平整、接缝严密不漏浆等。
(2)安全性:要具有足够的强度、刚度和稳定性,保证施工中不变形、不破坏、不倒塌。
(3)经济性:在确保工程质量、安全和工期的前提下,尽量减少一次性投入,增加模板周转次数,减少支拆用工,实现文明施工
问题1.模板工程是由哪些系统组成的?
2.模板体系的分类?
3.模板工程专项施工方案内容

分析与答案

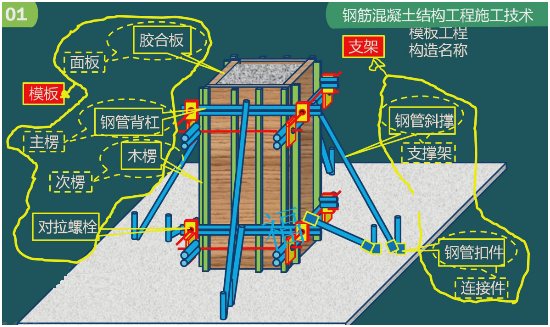

1、模板工程:主要包括模板和支架两部分。模板及支架是施工过程中的临时结构,应根据结构形式、荷载大小等结合施工过程的安装、使用和拆除等主要工况进行设计,保证其安全可靠,具有足够的承载力和刚度,并保证其整体稳固性。
直接接触新浇混凝土的模板面板、支承面板的次楞和主楞以及对拉螺栓等组件,统称为模板。
其中面板的种类有钢、木、胶合板、塑料板等。通常按面板的种类来定义模板体系的分类。
支架:指模板背侧的支承(撑)架和连接件等,统称为支架或模板支架。
2、(1)按面板的种类来定义模板体系的分类。
木模板体系、组合钢模板体系、钢框木(竹)胶合板模板体系
(2)按照施工方法分类:
大模板体系、散支散拆胶合板模板体系、早拆模板体系、滑升模板、爬升模板、飞模、模壳模板、胎模、永久性压型钢板模板、各种配筋的混凝土薄板模板。
3、模板工程应编制专项施工方案,专项施工方案一般包括下列内容:
1、模板及支架的类型;
2、模板及支架的材料要求;
3、模板及支架的计算书和施工图;
4、模板及支架安装、拆除相关技术措施;
5、施工安全和应急措施(预案);
6、文明施工、环境保护等技术要求。
滑模、爬模等工具式模板工程及高大模板支架工程的专项施工方案,应进行技术论证。
案例3
背景
某7层办公楼工程,现浇钢筋混凝土框架结构。
施工单位在施工开工前编制了模板工程施工方案,项目经理召开了模板工程技术经济分析会,对木模板和钢模板进行了分析比较。
(1)木模板体系:优点是制作、拼装灵活,较适用于外形复杂或异形混凝土构件,以及冬期施工的混凝土工程;缺点是制作量大,木材资源浪费大等。
(2)组合钢模板体系:优点是轻便灵活、拆装方便、通用性强、周转率高等;缺点是接缝多且严密性差,导致混凝土成型后外观质量差。
会议决定采用钢框木(竹)胶合板模板体系
问题1.钢框木(竹)胶合板模板体系优点?
分析与答案:
1、钢框木(竹) 胶合板模板体系:
它是以热扎异型钢为钢框架,以覆面胶合板作板面,并加焊若干钢肋承托面板的一种组合式模板。与组合钢模板比,其特点为自重轻、用钢量少、面积大、模板拼缝少、维修方便等。
案例4
背景
某7层办公楼工程,钢筋混凝土现浇结构。

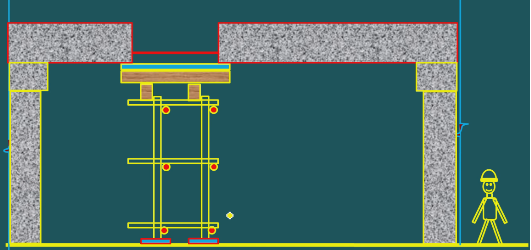

施工单位在施工开工前编制了模板工程施工方案,项目经理召开了模板工程技术经济分析会,对大模板体系和散支散拆胶合板模板体系进行了分析比较。
大模板体系:它由板面结构、支撑系统、操作平台和附件等组成。是现浇墙、壁结构施工的一种工具式模板。其特点是以建筑物的开间、进深和层高为大模板尺寸,其优点是模板整体性好、抗震性强、无拼缝等;缺点是模板重量大,移动安装需起重机械吊运。
会议决定采用散支散拆胶合板模板体系
问题1.散支散拆胶合板模板体系优点?
分析与答案
1、散支散拆胶合板模板体系:面板采用高耐候、耐水性的Ⅰ类木胶合板或竹胶合板。
优点是自重轻、板幅大、板面平整、施工安装方便简单等。
案例5
背景
某7层办公楼工程,钢筋混凝土现浇结构。
施工单位在施工开工前编制了楼板模板工程施工方案,施工方案如下:
(1)支撑立柱不得部分采用木杆,部分钢管混用;
(2)支撑立柱应每步设置双向水平杆,水平杆应与立杆扣接;
(3)支撑立柱底部应设置垫板;
(4)后浇带模板及支架应独立设置;
(5)木模板应浇水润湿;
(6)模板与混凝土的接触面应清理干净并涂刷隔离剂;
(7)浇筑混凝土前,模板内的杂物应清理干净。
问题1.楼板模板工程施工方案是否正确?
分析与答案
1、施工方案正确。模板工程施工方案应当如背景内容所述。
案例6
背景
某办公楼工程,地上8层,框架结构。柱距6m×9m。
开工前,项目部编制了主体结构施工方案,计划采用商品混凝土泵送,木模板,钢管支撑。
主体结构施工过程中,发生了如下事件:

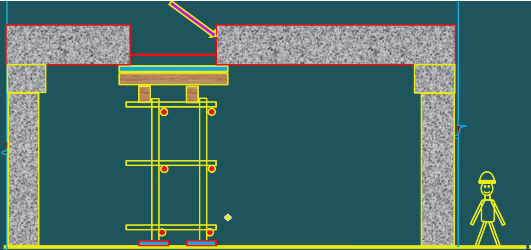

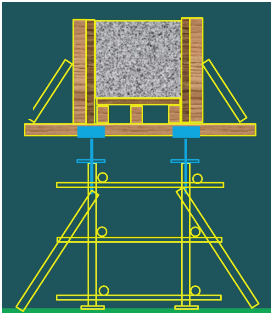

事件1:一层梁板混凝土浇注完成后的第7天,同条件养护试块的强度已经达到设计强度的75%,项目经理要求拆除6米跨度的大梁承重底模板。
事件2:一层梁板混凝土浇注完成后的第12天,同条件养护试块的强度已经达到设计强度的100%,项目经理要求拆除9米跨度的大梁承重底模板。
问题:1、事件1和事件2有无不妥。
分析与答案:
1、事件1和事件2无不妥。
考试用书:当混凝土强度达到设计要求时,方可拆除底模及支架;当设计无具体要求时,同条件养护试件的混凝土抗压强度应符合下表的规定时可拆模。
构件类型
|
构件跨度
|
达到设计强度百分比
|
板
|
L≤2m
2m<L≤8m |
≥50%
≥75% |
L>8m
|
≥100%
|
|
梁、板、壳
|
L≤8m
|
≥75%
|
L>8m
|
≥100%
|
|
悬臂结构
|
-
|
≥100%
|
案例8
背景
某施工单位中标一新建办公楼工程,钢筋混凝土框架结构,总建筑面积5800㎡。地上6层,层高4m;地下一层,层高5m。框架柱柱间距为8m×8m,采用快拆支架体系支模,支撑立柱间距2米。
施工过程中发生如下事件:
事件1:一楼模板及支撑拆除前,项目经理要求试验员对一楼同条件养护试件进行试验,经试验强度已达设计强度50%。项目经理认为达到了拆除楼板底模的强度。
问题1.项目经理认识是否正确?说明理由。
分析与答案:
1、正确
理由:《混凝土结构工程施工规范》GB50666—2011规定:快拆支架体系的支架立杆间距不应大于2m。拆模时应保留立杆并顶托支撑楼板。拆模时的混凝土强度可取构件跨度为2m按照规范拆模。
案例9
背景
某施工单位中标一新建办公楼工程,钢筋混凝土框架结构,柱距8m×8m。一楼层高5.4m。总建筑面积9800㎡。采用商品混凝土泵送。木模板,钢管支撑体系。施工过程中发生如下事件:
事件1:一楼梁板模板支设时,框架梁起拱设计无明确要求,施工单位根据自身经验按3cm起拱。
问题1.指出事件1中不妥做法,并分别给出理由。
分析与答案
1:施工单位根据自身经验按3cm起拱不妥当。
理由:一楼框架柱柱间距为8m×8m,由此可推断梁跨度8m,其起拱高度约为8~24mm,按3cm起拱过大。
《建筑施工模板安全技术规范》JGJ162-2008规定当跨度大于4m时梁和板模板应起拱,如设计无要求按照跨度的1/1000-3/1000起拱。
案例10
背景
某施工单位中标一新建办公楼工程,钢筋混凝土框架结构,施工过程中发生如下事件:
事件1:工人拆除梁模板时按照从下向上顺序进行。
问题1.拆模顺序是否正确。

分析与答案
1、拆模顺序错误。
模板拆除时,拆模的顺序和方法应按模板的设计规定进行。当设计无规定时:
(1)先拆非承重模板、后拆承重模板的顺序;
(2)从上而下进行拆除;
(3)先支的后拆、后支的先拆。
案例11
背景
混凝土结构用的普通钢筋,可分为热轧钢筋和冷加工钢筋两类。施工项目部在开工前,编制了钢筋采购计划如下:
热轧钢筋
|
HPB300
|
100吨
|
HRB335
|
300吨
|
|
HRB400
|
200吨
|
|
RRB400
|
150吨
|
|
冷加工钢筋
|
冷轧带肋钢筋
|
200吨
|
冷轧扭钢筋
|
300吨
|
|
冷拔螺旋钢筋
|
100吨
|
|
冷拉钢筋
|
逐渐淘汰
|
|
冷拔低碳钢丝
|
问题:
1、RRB400钢筋是什么钢筋?
分析与答案:
1、RRB400钢筋是余热处理钢筋。
钢筋按照屈服强度特征值可以分为:HRBF400、HRBF500、HRBF400E、HRBF500E、HRB335E、HRB400E、HRB500E。
案例12
背景
某住宅楼工程,现浇钢筋混凝土结构。
施工过程中,发生了如下事件:
事件1:项目经理组织会议,对控制好钢筋工程质量做了部署。要求对涉及钢筋工程施工的以下环节进行控制。
(1)原材料进场检验;(2)钢筋配料;(3)钢筋代换;(4)钢筋连接;(5)钢筋加工;(6)钢筋安装。
问题:1、事件1中,钢筋配料工作内容?
分析与答案:
1、钢筋配料是根据构件配筋图,先绘出各种形状和规格的单根钢筋简图并加以编号,然后分别计算钢筋下料长度、根数及重量,填写钢筋配料单,作为申请、备料、加工的依据。
为使钢筋满足设计要求的形状和尺寸,需要对钢筋进行弯折,而弯折后钢筋各段的长度总和并不等于其在直线状态下的长度,所以要对钢筋剪切下料长度加以计算。
各种钢筋下料长度计算如下:
直钢筋下料长度= 构件长度一保护层厚度+ 弯钩增加长度
案例13
背景
某施工单位中标一新建办公楼工程。该工程为钢筋混凝土框架结构,总建筑面积9800㎡。
开工前,项目部编制了钢筋连接施工方案,对竖向钢筋计划采用电渣压力焊连接,或直螺纹套筒连接;对水平纵向钢筋计划采用闪光对焊连接或直螺纹套筒连接。
问题:1、考试用书中介绍的钢筋连接方法有几种?
分析与答案:

选择题1(单选题)
适用于现浇钢筋混凝土框架柱子中竖向或斜向(倾斜度在4:1范围内)钢筋的连接方法是( )。
A.闪光对焊
B.电渣压力焊
C.电阻点焊
D.三个都可以
『正确答案』B
『答案解析』本题考查的是钢筋工程。电渣压力焊适用于现浇钢筋混凝土结构中竖向或斜向(倾斜度在4:1范围内钢筋的连接。直接承受动力荷载的结构构件中,纵向钢筋不宜采用焊接接头。
选择题2(单选题)
RRB400余热处理钢筋不宜采用( )连接方式。
A.焊接
B.镦粗直螺纹套筒连接
C.绑扎
D.钢筋剥肋滚压直螺纹套筒连接
『正确答案』A
『答案解析』本题考查的是钢筋的连接。余热处理钢筋不宜焊接。
选择题3(多选题)
目前最常见、采用最多的方式是钢筋剥肋滚压直螺纹套筒连接。其通常适用的钢筋级别为HRB335、HRB400、RRB400;适用的钢筋直径包括( )mm。
A.16 B.20
C.40 D.50
E.60
『正确答案』ABCD
『答案解析』本题考查的是钢筋的连接。钢筋剥肋滚压直螺纹套筒连接适用的范围是16~50mm范围内。
选择题4(单选题)
当受拉钢筋直径大于25mm、受压钢筋直径大于( )mm时,不宜采用绑扎搭接接头。
A.16 B.20
C.25 D.28
『正确答案』D
『答案解析』本题考查的是钢筋的连接。当受拉钢筋直径大于25mm、受压钢筋直径大于28mm时,不宜采用绑扎搭接接头。
选择题5(单选题)
轴心受拉及小偏心受拉杆件(如桁架和拱架的拉杆等)的纵向受力钢筋均不得采用( )接头。
A.焊接
B.机械
C.绑扎
D.绑扎搭接
『正确答案』D
『答案解析』本题考查的是钢筋的连接。轴心受拉及小偏心受拉杆件的纵向受力钢筋不得采用绑扎搭接接头。
选择题6(单选题)
钢筋接头位置宜设置在受力较小处。同一纵向受力钢筋不宜设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应小于钢筋直径的( )倍。
A.2
B.5
C.10
D.20
『正确答案』C
『答案解析』本题考查的是钢筋的连接。钢筋接头位置宜设置在受力较小处。同一纵向受力钢筋不宜设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。
选择题7(单选题)
在施工现场,应按国家现行标准抽取( )作力学性能检验,其质量应符合有关规程的规定。
A.电渣压力焊接头试件
B.闪光对焊接头试件
C.电弧焊接头试件
D.机械接头试件
E.绑扎接头试件
『正确答案』ABCD
『答案解析』本题考查的是钢筋的连接。钢筋采用焊接和机械连接的构件,需要再次进行力学性能检验。
案例14
背景
某办公楼工程,钢筋混凝土框架结构,总建筑面积9800㎡。施工单位与建设单位签订了施工承包合同。施工过程中发生如下事件:
事件1:开工前,施工单位采购了一批光圆钢筋,钢筋进场后,施工单位对光圆钢筋进行了冷拉调直。并在冷拉调直过程中对钢筋进行了除锈。
问题
1、钢筋加工包括哪些内容。
2、钢筋除锈还有哪些方法。
分析与答案
1、钢筋加工包括:调直、除锈、下料、接长、弯曲成型。
2、钢筋除锈:
一是在钢筋冷拉或调直过程中除锈;
二是可采用:机械除锈机除锈、喷砂除锈、酸洗除锈、手工除锈。
案例15
背景
某办公楼工程,钢筋混凝土框架结构,总建筑面积9800㎡。施工单位与建设单位签订了施工承包合同。施工过程中发生如下事件:
事件1:开工前,施工项目部制定了钢筋工程质量控制计划。钢筋计划采用冷拉调直,不打算采用无延伸功能的机械设备进行调直。HPB300钢筋冷拉率控制在4%以内;HRB335带肋钢筋的冷拉率控制在1%以内。
事件2:带肋钢筋调直后发现部分钢筋横肋受到损伤,局部有弯折。
问题:1、如果一根箍筋的下料长度为1280mm,则100米HPB300钢筋原材料采用冷拉后可以最多制作多少根箍筋?
2、事件2中加工的钢筋有问题吗?
分析与答案
1、规范规定:HPB300光圆钢筋冷拉率不宜大于4%。HRB335、HRB400带肋钢筋冷拉率不宜大于1%。
100×(1+4%)×1000÷1280=81(根)
2、有问题。钢筋调直过程中不应损伤带肋钢筋的横肋。调直后的钢筋应平直,不应有局部弯折。
案例16
背景
某办公楼工程,钢筋混凝土框架结构。
施工过程中发生如下事件:
事件1:质量员对钢筋加工进行检查,发现
(1)钢筋的切断口有马蹄形
(2)钢筋工使用钢筋弯曲机对钢筋进行弯曲,由于新工人操作不熟练,弯折不能一次完成,导致一根钢筋反复弯折才能成型。
质量员报告了项目经理,项目经理下令停止施工。
问题:1.工人加工的钢筋是否有问题。
分析与答案
1.工人加工钢筋的行为存在问题。
(1)钢筋下料切断可采用钢筋切断机或手动液压切断器进行。钢筋的切断口不得有马蹄形或起弯等现象。
(2)钢筋加工宜在常温状态下进行,加工过程中不应加热钢筋。
钢筋弯曲成型可采用钢筋弯曲机、四头弯筋机及手工弯曲工具等进行。钢筋弯折应一次完成,不得反复弯折。
案例17
背景
某办公楼工程,钢筋混凝土框架结构,总建筑面积9800㎡。施工单位与建设单位签订了施工承包合同。施工过程中发生如下事件:
事件1:质量员检查一层框架梁的纵向受力钢筋安装质量时,发现一根简支梁里的上下部纵向受力钢筋均有2个机械接头;并且梁的上部钢筋接头位置设置在梁端1/3跨度范围内,下部钢筋接头位置设置在跨中1/3跨度范围内。于是,要求班组整改。
问题:1.事件1中,钢筋连接和安装有何不妥?说明理由。
分析与答案
1.(1)纵向受力钢筋均有2个机械接头,不妥。
理由:规范规定钢筋的接义宜设置在受力较小处。同一纵向受力钢筋不宜设置二个或二个以上的接头。接头未端至钢筋弯起点的距离不应小于钢筋公称直径的10倍。
(2)梁的上部钢筋接头位置设置在梁端1/3跨度范围内不妥,下部钢筋接头位置设置在跨中1/3跨度范围内不妥。
理由:规范规定连续梁、板的上部钢筋接头位置宜设置在跨中1/3跨度范围内,下部钢筋接头位置宜设置在梁端1/3 跨度范围内。
案例18
背景
某办公楼工程,现浇钢筋混凝土框架剪力墙结构,肋梁现浇楼板。总建筑面积9800㎡。施工单位与建设单位签订了施工承包合同。
施工过程中发生如下事件:
事件1:施工技术负责人组织钢筋安装施工交底会议,交底要求如下(1)框架柱钢筋的绑扎应在柱模板安装前进行。(2)剪力墙钢筋绑扎也应在墙模板安装前进行。(3)楼板的钢筋在模板安装后绑扎。
问题:
1.事件1中,梁的钢筋安装与梁模板安装顺序是什么?
分析与答案:
1.当梁的高度较小时,梁的钢筋架空在梁模板顶上绑扎,然后再落位;
当梁的高度较大(大于等于1.0m)时,梁的钢筋宜在梁底模上绑扎,其两侧或一侧模板后安装。
选择题8(多选题)
在现浇钢筋混凝土板、次梁与主梁交叉处,钢筋位置正确的是( )。
A.主梁的钢筋在上,次梁的钢筋居中,板的钢筋在下
B.板的钢筋在上,主梁的钢筋居中,次梁的钢筋在下
C.次梁的钢筋在上,板的钢筋居中,主梁的钢筋在下
D.板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下
『正确答案』D
『答案解析』本题考查的是钢筋工程。在现浇钢筋混凝土板、次梁与主梁交叉处,板钢筋的钢筋在上,次梁的钢筋居中,主梁的钢筋在下。
选择题9(单选题)
现浇混凝土粗骨料最大粒径不应超过构件截面最小尺寸的1/4,且不应超过钢筋最小净间距的3/4;对实心混凝土板,粗骨料的最大粒径不宜超过板厚的1/3,且不应超过( )。
A.40mm
B.50mm
C.60mm
D.80mm
『正确答案』A
『答案解析』本题考查的是混凝土用原材料。现浇混凝土粗骨料最大粒径不应超过构件截面最小尺寸的1/4,且不应超过钢筋最小净间距的3/4;对实心混凝土板,粗骨料的最大粒径不宜超过板厚的1/3,且不应超过40mm。
案例19
背景
某住宅楼设计文件显示,灌注桩基础,现浇钢筋混凝土剪力墙结构。项目部编制了混凝土施工方案。
混凝土结构开始施工前,发生了如下事件。

事件1:在混凝土施工技术交底会上,施工员要求每层楼剪力墙混凝土浇筑应分层浇筑、分层振捣,当必须间歇时,其间歇时间宜尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕,连续进行,不应留置施工缝。
问题1.事件1中施工员说法是否正确?
分析与答案:
1.施工员的做法正确。混凝土的施工必须分层浇筑、分层振捣。
案例20
背景
某办公楼工程,独立基础,钢筋混凝土框架结构。
混凝土结构开始施工前,项目经理主持召开了混凝土施工方案编制讨论会。
项目经理强调:混凝土浇筑后,在混凝土初凝前和终凝前宜分别对混凝土裸露表面进行抹面处理。
会议达成共识,独立基础施工完成后,待独立基础混凝土强度达到1.2MPa及以上时(估计3天后)再浇筑基础上表面的框架柱混凝土。
问题:1.施工缝位置留设是否正确?
分析与答案:
1.正确。
柱水平施工缝可留设在基础结构顶面,柱施工缝与结构上表面的距离宜为0~100mm
考试用书原文:
施工缝的位置应在混凝土浇筑之前确定,并宜留置在结构受剪力较小且便于施工的部位。施工缝的留置位置应符合下列规定:
1)柱、墙水平施工缝可留设在基础、楼层结构顶面,柱施工缝与结构上表面的距离宜为0~100mm,墙施工缝与结构上表面的距离宜为0~300mm;
2)柱、墙水平施工缝也可留设在楼层结构底面,施工缝与结构下表面的距离宜为0~50mm;当板下有梁托时,可留设在梁托下0~20mm;
3)高度较大的柱、墙、梁以及厚度较大的基础可根据施工需要在其中部留设水平施工缝;必要时,可对配筋进行调整,并应征得设计单位认可;
4)有主次梁的楼板垂直施工缝应留设在次梁跨度中间的1/3范围内;
5)单向板施工缝应留设在平行于板短边的任何位置;
6)楼梯梯段施工缝宜设置在梯段板跨度端部的1/3范围内;
7)墙的垂直施工缝宜设置在门洞口过梁跨中1/3范围内,也可留设在纵横交接处;
8)特殊结构部位留设水平或垂直施工缝应征得设计单位同意。
选择题10(多选题)
现浇钢筋混凝土柱子施工缝可以留在( )。
A.基础顶面
B.楼层结构顶面
C.楼层结构底面
D.楼层结构梁托的下面
E.楼层上表面200mm处
『正确答案』ABCD
『答案解析』本题考查的是施工缝与后浇带。选项E,楼层上表面0~100mm的位置可以留设施工缝。
选择题11(多选题)
现浇钢筋混凝土剪力墙施工缝可以留在( )。
A.基础顶面
B.楼层结构顶面
C.楼层结构底面
D.楼层结构梁托的下面
E.基础筏板上表面400mm处
『正确答案』ABCD
『答案解析』本题考查的是施工缝与后浇带。选项E,墙施工缝的与结构上表面的距离为0~300mm。
选择题12(单选题)
有主次梁的楼板垂直施工缝应留设在次梁跨度中间的( )范围内。
A.1/2
B.1/3
C.1/4
D.1/5
『正确答案』B
『答案解析』本题考查的是施工缝与后浇带。有主次梁的楼板垂直施工缝应留设在次梁跨度中间的1/3范围内。
选择题13(单选题)
楼梯梯段施工缝宜设置在梯段板跨度( )范围内。
A.端部的1/3
B.中间的1/3
C.端部的1/4
D.中间的1/4
『正确答案』A
『答案解析』本题考查的是施工缝与后浇带。楼梯梯段施工缝宜设置在梯段板跨度端部的1/3范围内。
案例21
背景
某施工单位中标一新建办公楼工程,钢筋混凝土框架结构。项目部计划:1.应在混凝土浇筑之前确定施工缝的位置。2.施工缝的位置留置在结构受剪力较小且便于施工的部位。3.施工缝的留置位置应符合规范规定。
施工过程中发生如下事件:
事件1:开工前,项目经理主持编制了单位工程施工组织设计,
对在施工缝处继续浇筑混凝土作出了下列规定:
(1)已浇筑的混凝土,其抗压强度不应小于1.2MPa;
(2)在已硬化的混凝土表面上,应清除水泥薄膜和松动石子以及软弱混凝土层,并加以充分湿润和冲洗干净,且不得积水;
(3)在浇筑混凝土前,宜先在施工缝处铺一层水泥浆(可渗适量界面剂)或与混凝土内成分相同的水泥砂浆;混凝土应细致捣实,使新旧混凝土紧密结合。
问题1.施工缝处继续浇筑混凝土的规定是否正确。
分析与答案
1.正确。
规范的要求如案例背景所述。
案例22 背景
某建筑公司承建一写字楼工程,总建筑面积54394m2。地上18层,主体为框架-剪力墙结构,现浇肋梁楼盖;地下一层,筏形基础。
项目部计划:1.分层连续施工,在前层混凝土初凝之前,将次层混凝土浇筑完毕。2.同时浇筑梁和板混凝土,有主次梁的楼板顺着次梁方向浇筑,单向板沿着板的长边方向浇筑;拱和高度大于1m时的梁等结构,单独浇筑混凝土。4.在浇筑竖向结构混凝土前,应先在底部填以不大于30mm厚与混凝土中水泥、砂配比成分相同的水泥砂浆;浇筑过程中混凝土不得发生离析现象。
工程施工过程中,发生了如下事件
事件1:一层楼盖混凝土浇捣施工结束后,立即进行保湿养护。
问题1.事件1中,保湿养护属于自然养护吗?保湿养护有几种方式?
2.现浇混凝土自然养护从什么时候开始?

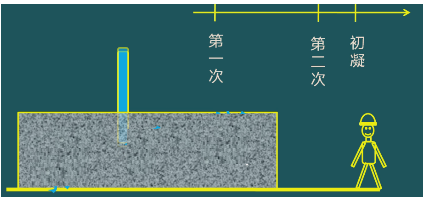

分析与答案:1.保湿养护属于自然养护的一种。

考试用书:
混凝土浇筑后应及时进行保湿养护,保湿养护可采用洒水、覆盖、喷涂养护剂等方式。
选择养护方式应考虑现场条件、环境温湿度、构件特点、技术要求、施工操作等因素。
(1)洒水养护

(2)覆盖养护

(3)喷涂养护剂养护

2.对已浇筑完毕的混凝土,应在混凝土终凝前(通常为混凝土浇筑完毕后8~12h内)开始进行自然养护。
案例23
背景
某建筑公司承建一写字楼工程,主体为框架-剪力墙结构,现浇楼盖。该公司与商品混凝土生产单位签订了供货合同。
合同约定:1.采用硅酸盐水泥拌制混凝土。2.混凝土在运输中不应发生分层、离析现象,否则应在浇筑前二次搅拌。3.尽量减少混凝土的运输时间和转运次数,确保混凝土在初凝前运至现场并浇筑完毕。4.采用搅拌运输车运送混凝土,运输途中及等候卸料时,不得停转;卸料前,宜快速旋转搅拌20s以上后再卸料。5.当坍落度损失较大不能满足施工要求时,可在运输车罐内加入适量的与原配合比相同成分的减水剂。加入减水剂后,混凝土罐车应快速旋转搅拌均匀,并应达到要求的工作性能后再泵送或浇筑。
工程施工过程中,发生了如下事件:
事件1:一层楼盖混凝土浇捣施工过程中,瓦工分别在初凝前、终凝前对裸露的混凝土表面进行了抹面,并在终凝前(混凝土浇筑完毕8小时)开始采用塑料薄膜覆盖方式进行保湿养护。
问题1.事件1中,保湿养护开始时间是否正确?
2.事件1中,保湿养护至少持续多少天?
分析与答案:
1.开始时间正确。
考试用书:

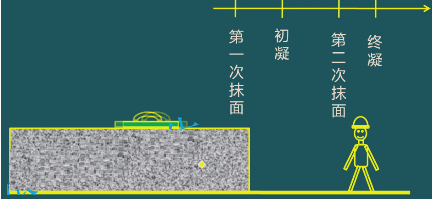

(1)混凝土浇筑后,在混凝土初凝前和终凝前宜分别对混凝土裸露表面进行抹面处理。
(2)对已浇筑完毕的混凝土,应在混凝土终凝前(通常为混凝土浇筑完毕后8~12h内)开始进行自然养护。
2.至少为7d。
考试用书:
混凝土的养护时间,应符合下列规定:
(1)采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥配制的混凝土,不应少于7d;采用其他品种水泥时,养护时间应根据水泥性能确定;
(2)采用缓凝型外加剂、大渗量矿物掺合料配制的混凝土,不应少于14d;
(3)抗渗混凝土、强度等级C60及以上的混凝土,不应少于14d;
(4)后浇带混凝土的养护时间不应少于14d;
(5)地下室底层墙、柱和上部结构首层墙、柱宜适当增加养护时间;
(6)基础大体积混凝土养护时间应根据施工方案及相关规范确定。
案例24
背景
某施工单位中标一新建办公楼工程,钢筋混凝土框架结构。采用场外预拌商品混凝土,并与混凝土搅拌站签订了合同。
施工过程中发生如下事件:

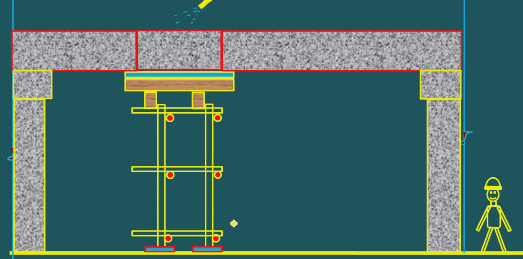

事件1:开工前,项目经理主持编制了单位工程施工组织设计,对后浇带处继续浇筑混凝土作出了下列规定:
(1)后浇带通常根据设计要求留设,并保留一段时间(若设计无要求,则至少保留后28d再浇筑),将结构连成整体。(2)后浇带应采取钢筋防锈或阻锈等保护措施。(3)填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。(4)后浇带接缝处按施工缝的要求处理。
问题1.后浇带接缝处共有几个施工缝?
分析与答案:
1.共有两个施工缝。

(1)后浇带通常根据设计要求留设,并保留一段时间(若设计无要求,则至少保留后28d再浇筑),将结构连成整体。

(2)后浇带应采取钢筋防锈或阻锈等保护措施(比如刷水泥浆)。
(4)后浇带接缝处按施工缝的要求处理。

(3)填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。

案例25
背景
某建筑公司承建一写字楼工程,地下2层,筏板基础,筏板厚度1.7米。该公司与商品混凝土生产单位签订了供货合同,合同约定:配制大体积混凝土所用水泥选用中、低热硅酸盐水泥或低热矿渣硅酸盐水泥。细骨料宜采用中砂,粗骨料宜选用粒径5~31.5mm,并连续级配。
工程施工过程中,发生了如下事件

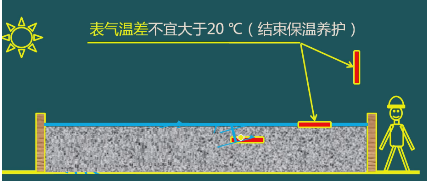

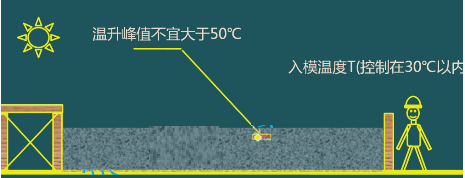

事件1:项目部确认筏板基础混凝土属于大体积混凝土,并编制了大体积混凝土施工方案,明确了温控指标按照下列规范执行:
(1)混凝土浇筑体在入模温度基础上的温升值不宜大于50℃;
(2)混凝土浇筑块体的里表温差不宜大于25℃;
(3)混凝土浇筑体的降温速率不宜大于2.0℃/d;
(4)混凝土浇筑体表面与大气温差不宜大于20℃ 。
问题1.事件1中,入模温度应控制在多少度内?
2.根据事件1,说明保温养护作用是什么?
3.根据事件1,说明什么时候可以解除保温养护?
分析与答案:
1.大体积混凝土的入模温度应控制在30℃以下。

2.保温养护的目的是控制大体积混凝土在凝结硬化过程中不产生裂缝。大体积混凝土由于其最短边≥1m,因此混凝土凝结硬化过程中,大量水化热无法顺利释放,从而可能导致内部的细微裂缝,影响混凝土的耐久性。
3.保温覆盖层的拆除应分层逐步进行,当混凝土的表面温度与环境最大温差小于20℃时,可全部拆除。

案例26
背景
某建筑公司承建一写字楼工程,地下2层,筏板基础,筏板厚度1.7米。该公司与商品混凝土生产单位签订了供货合同。
工程施工过程中,发生了如下事件
事件1:项目部确认筏板基础为大体积混凝土,并编制了大体积混凝土施工方案,决定采用整体式分层连续浇筑施工,每层厚度300~500mm,层间不留施工缝。
问题1.事件1中,大体积混凝土除了可以采取整体式分层连续浇筑施工外还可以采取什么施工方法?
分析与答案:
1.还可以采取推移式连续浇注施工。
案例27
背景
某建筑公司承建一写字楼工程,地下2层,筏板基础,筏板厚度1.7米。该公司与商品混凝土生产单位签订了供货合同。
工程施工过程中,发生了如下事件
事件1:项目部确认筏板基础为大体积混凝土,并编制了大体积混凝土施工方案,主要内容如下
(1)采用推移式连续浇筑施工,混凝土浇筑从低处开始,沿长边自一端向另一端进行;
(2)采用二次振捣工艺;
(3)对混凝土裸露表面采用二次抹压处理;
问题1.事件1中,施工方案是否正确。
分析与答案:
1.施工方案正确。
(1)采用推移式连续浇筑施工,混凝土浇筑从低处开始,沿长边自一端向另一端进行;
考试用书:混凝土浇筑宜从低处开始,沿长边方向自一端向另一端进行。当混凝土供应量有保证时,亦可多点同时浇筑。

(2)采用二次振捣工艺
考试用书:大体积混凝土宜采用二次振捣工艺。

(3)对混凝土裸露表面采用二次抹压处理
考试用书:大体积混凝土浇筑面应及时进行二次抹压处理。

案例28
背景
某建筑公司承建一写字楼工程,地下2层,筏板基础,筏板厚度1.7米。该公司与商品混凝土生产单位签订了供货合同。
工程施工过程中,发生了如下事件
事件1:项目部确认筏板基础为大体积混凝土,并编制了大体积混凝土施工方案,决定采用保温保湿养护。
问题1.事件1中,采用保温保湿养护是否正确?
分析与答案
1.大体积混凝土必须进行保温保湿养护。
案例29
背景
某建筑公司承建一写字楼工程,地下2层,筏板基础,筏板厚度1.7米。该公司与商品混凝土生产单位签订了供货合同。
工程施工过程中,发生了如下事件
事件1:项目部确认筏板基础为大体积混凝土,并编制了大体积混凝土施工方案,决定采用保温保湿养护。
问题1.事件1中,保温保湿养护至少需要持续多长时间?
分析与答案:
1.大体积混凝土应进行保温保湿养护。
保湿养护的持续时间不得少于14d,应经常检查塑料薄膜或养护剂涂层的完整情况,保持混凝土表面湿润。
保温覆盖层的拆除应分层逐步进行,当混凝土的表面温度与环境最大温差小于20°C时,可全部拆除。
保湿养护的持续时间不得少于14d,应经常检查塑料薄膜或养护剂涂层的完整情况,保持混凝土表面湿润。
案例30
背景
某工业厂房施工图文件显示,厂房内的设备基础为钢筋混凝土现浇结构,基础厚度1.7米、长240米、宽20米。
施工承包单位与商品混凝土搅拌站签订了供货合同。
为了防止大体积混凝土出现温度裂缝,设计单位在结构设计方面采取措施,包括在设备基础长度方向上设了变形缝和后浇带。
商品混凝土搅拌站从材料生产方面采取措施防止大体积混凝土出现温度裂缝。
工程施工过程中,发生了如下事件
事件1:项目部编制了大体积混凝土施工方案,为了避免出现大体积混凝土温度裂缝,决定沿设备基础长度方向采取跳仓法施工,跳仓的最大分块尺寸为40m,跳仓间隔施工的时间7d,跳仓接缝处按施工缝的要求设置和处理。
问题1.事件1中措施正确吗?
分析与答案
1.措施正确。
