    2012年6月二级建造师考试《水利水电工程》试题案例题第4题

    2013-10-24 11:04 来源:建设工程教育网
    打印
    字体:

      2012年6月二一级建造师考试《水利水电公路工程》试题案例题第4题

      【背景资料】

      承包人承担某堤防工程,工程项目的内容为堤段Ⅰ(土石结构)和堤段Ⅱ(混凝土结构),合同双方依据(堤防和疏漏工程施工合同范本)签订了合同:签约合同价为600万元,合同工期为120天。合同约定:

      (1)工程预付款为签约合同的10%;当工程进度款累计达到签约合同价的60%时,从当月开始,在2个月内平均扣回。

      (2)工程进度款按月支付,保留金(质量保证金)在工程进度款中按5%预留。

      经监理机构批准的施工进度计划如下图。

    经监理机构批准的施工进度计划

      由于发包人未及时提供施工图纸,导致“堤段Ⅱ混凝土浇筑”推迟5天完成,增加费用5万元。承包人在事件发生后向发包人提交了延长工期5天,补偿费用5万元的索赔申请报告。

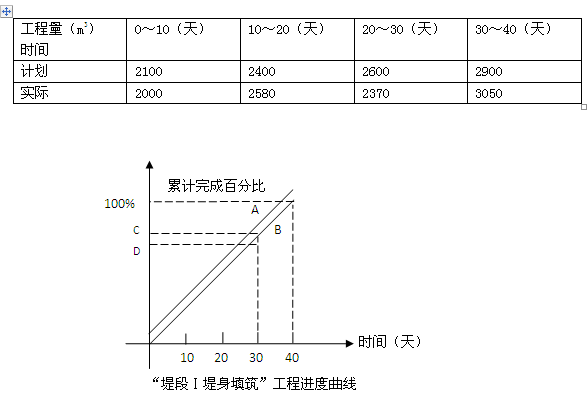

      “堤段Ⅰ堤身填筑”工程量统计表绘制的工程进度曲线如下。

    工程量统计表绘制的工程进度曲线

      【问题】:

      1.指出网络计划的工期和关键线路。(用节点表示)

      2.承包人向发包人提出的索赔要求合理吗?说明理由,承包人提交的索赔申请的做法有何不妥?写出正确的做法。索赔申请报告中应包括的主要内容有哪些?

      3.指出“堤段Ⅰ堤身填筑”工程进度曲线A.B分别代表什么?并计算C.D值。

      4.计算3月份应支付的工程款。

      【建设工程教育网权威答案】:

      1.工期是120天,关键线路为①→②→⑦→⑤→⑧→⑨。

      2.提出费用和工期索赔合理。理由:事件的发生是由于发包人原因造成的,且堤段Ⅱ混凝土浇筑工作处在关键线路上,其为关键工作,其持续时间增加将造成总工期的延误,故承包人向发包人提出的索赔要求是合理的。

      承包人在事件发生后向发包人提交索赔申请报告不妥。正确的做法是:索赔事件发生后21天内,承包人应向监理机构提交索赔申请报告,并抄送发包人。

      索赔申请报告的主要内容应有索赔事件发生时间有关证据以及详细说明索赔理由和索赔费用的计算依据。

      3.A代表计划进度曲线,B代表的是实际进度曲线,C值为71%,D值为69.5%.

      4.第3个月应支付的工程进度款为205×(1-5%)-600×10%×1/2=164.75

    若您在二建学习过程中有任何疑问,欢迎进入论坛讨论

      推荐

      ·2014年二级建造师考试高分通过方案

      ·2012年6月二级建造师水利水电工程试题及答案(视频点评)

      ·2011-2013年二级建造师试题及答案

      ·2014年二建教材即将改版,获取一手老师解读信息,关注官方微信!

    二级建造师微信

    责任编辑:玛门
    • 免费试听
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    上千道典型习题
    仿真模拟卷3
    攻克薄弱点
    智能组卷练习
    价格¥99
    查看详情
    建筑刷题宝

    · 天天练

    · 历年金题

    · 全国联考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
