《公路工程管理与实务》案例分析题8_二级建造师试题及答案
2019年二级建造师考试已近在眼前,各位考生觉得自己复习的如何呢?是不是也有许多考生希望在最后临考前做一下历年试题呢?对于二级建造师考试来说,实务这一科目是相对比较难的一科,考验考生的综合能力,今天建设工程教育网就为大家提供了《公路工程管理与实务》案例分析试题及答案解析,希望对大家有所帮助!
背景资料

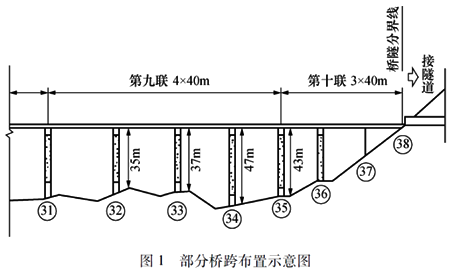

某10联现浇预应力混凝土连续箱梁桥地处山岭重丘区,跨越河谷,起点与另一特大桥相连,终点与一隧道相连,部分桥跨布置示意图如图1所示。
该项目在招投标和施工过程中发生如下事件:
事件一:招标文件中的设计文件推荐连续箱梁采用移动模架法施工,因现场场地受限,模架在该桥梁终点处的隧道内拼装,然后前移逐孔施工,但某施工单位进场后,发现隧道标未开工(另一施工单位承担该隧道施工),无法按时提供移动模架拼装场地。经桥梁施工单位提出,建设单位、设计单位和监理单位确认,暂缓第十联施工,而从第九联开始施工。
因第九联桥墩墩身较高,移动模架采用桥下组拼、整体垂直提升安装方案,第十联箱梁待隧道贯通后采用桩柱梁式支架(第十联支架布置示意图见图2)施工,由此造成工期推迟一个月。上述方案上报相关单位并经批复后开始施工,根据相关规定,施工单位提出了以下索赔要求:
①移动模架桥下组拼场地处理费用;
②工期延长一个月按天索赔增加的现场管理费;
③移动模架垂直提升安装费用;
④第十联支架摊销费用;
⑤因第十联改为支架而损失的模架摊销费。
事件二:图2所示的桩柱梁式支架由桩基础、钢管柱、卸落装置、贝雷片、型钢、联接件等组成,支架按设计计算设置了施工预拱度。组拼完成后,按相关要求进行检验及加载预压试验,满足要求后投入使用。
事件三:施工单位按照《公路工程施工安全技术规范》要求,编制了支架施工专项方案,该方案经施工单位审核,由技术负责人签字后,报监理工程师审查批准后实施。
问题:
1.事件一中,逐条判断施工单位提出的索赔要求是否成立?

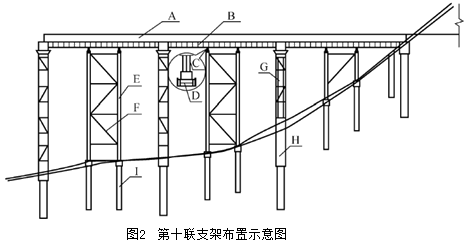

2.结合图2与事件二,指出型钢、卸落装置、贝雷片分别对应图2中的A~H中的哪个编号?说明应根据哪些因素来确定卸落装置的型式?
3.事件二中,支架施工预拱度的设置应考虑哪些主要因素?
4.事件三中,支架专项施工方案实施前的相关程序是否正确?若不正确,写出正确程序。
『参考答案』
1.①索赔成立,因为建设单位未按时提供施工场地,造成额外费用的增加;
②索赔不成立,现场管理费应以新直接费的对应费率计算,不应按天索赔;
③索赔成立,因为建设单位未按时提供施工场地,造成模架垂直提升安装费用的增加;
④索赔成立,因为建设单位未按时提供施工场地,造成第十联支架费用的增加;
⑤索赔不成立,方案变更后并未造成额外的模架摊销费用增加。
2.型钢编号为C;卸落装置编号为D;贝雷片编号为B。应根据支架的结构形式、承受的荷载大小及需要的卸落量,来确定卸落装置的型式。
3.支架施工预拱度的设置应考虑:模板、支架承受施工荷载引起的弹性变形;受载后由于杆件接头的挤压和卸落装置压缩而产生的非弹性变形;支架地基在受载后的沉降变形。
4.不正确,搭设的支架高度大于8m,所以编制的专项施工方案还应组织专家进行论证、审查。所以正确的程序是:施工单位组织专家对专项施工方案进行论证,论证通过后进行审核,经施工单位技术负责人签字后报监理工程师审查,最后报建设单位项目负责人审核。
以上就是为大家分享的二级建造师试题,明天二级建造师就要考试了,建设工程教育网在这里祝各位考生能够旗开得胜,顺利备考。
相关推荐:
- 2024年西藏自治区第四十九批二级建造师注册人员名单公告
- 关于公布2024年甘肃省二级建造师初始注册等人员名单的公告(第九十五批)
- 安徽关于2024年度第四十九批二级建造师注册合格人员名单的公告
- 湖北关于2024年第七十一批二级建造师注册人员名单的公告
- 山西关于2024年第三十批二级建造师徐燕等3371人注册结果的公告(第104号)
- 宁夏关于2024年第45批二级注册建造师合格人员名单的公告
- 重庆关于公布2024年第48批二级建造师注册人员名单的公告
- 湖北关于2024年第七十批二级建造师注册人员名单的公告
- 江苏关于公布2024年第四十九批二级注册建造师注册人员名单的通知
- 关于北京市2024年第三十五批二级建造师注册人员名单的通告
报考指南
大纲 / 教材
2024年9月
报 名 时 间
预计2025年2月
准考证打印
考前10天至一周内
考 试 时 间
预计2025年6月初
考 试 成 绩
考后2个月起陆续公布
合格证领取
查分后2-3个月陆续发布
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
