背景资料

A安装公司承包某高层建筑的通风空调、给排水和建筑电气工程的施工,合同约定,空调设备由业主采购,其他设备、材料由A安装公司采购,高层建筑的一次结构已完工;二次结构和装饰工程由B建筑公司承包施工,变配电室由当地供电所的电力公司承包施工。

A安装公司项目部在8月1日进场后,依据B建筑公司的施工进度,空调设备的到场时间及供电所的送电时间等资料,编制了通风空调、给排水和建筑电气工程的施工进度计划(见表3),该施工进度计划在送审时,被总工程师否定,经项目部修改后通过审批。

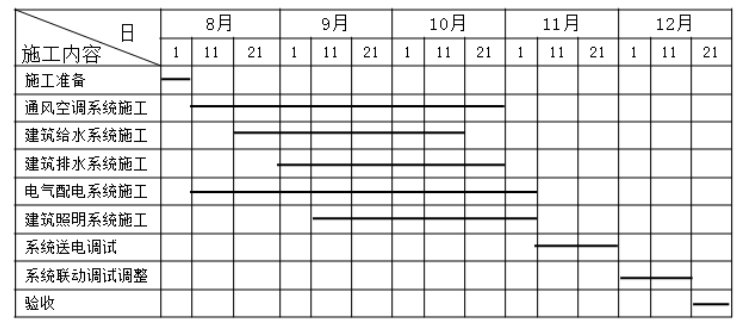

表3 通风空调、给排水和建筑电气工程的施工进度计划

工程施工中,曾经发生了2个施工质量问题:

问题1,因空调设备没有按合同约定送达施工现场,耽误了风管的施工进度,为保证进度,室内主风管安装连接后,没有检测风管的严密性就开始风管的保温作业,监理叫停,后经检验合格才交付下道工序。

问题2,在灯具通电调试时,发现个别灯具外壳带电,经检查是螺口灯头的接线漏电,同时还发现嵌入式吸顶灯(重3.5kg)用螺钉固定在石膏板吊顶上,整改后通过验收。

A安装公司项目与B建筑公司,电力公司配合协调,进行系统联动调试、调整。建筑装饰、通风空调、给排水和建筑电气工程进行验收,使工程按合同要求完工。

问题:

1.说明施工进度计划被总工程师否定的原因?变配电室最迟应在哪天完成送电?

2.问题1中,应检查风管哪些部位的严密性?

3.问题2中,灯具的安装质量应如何整改?

4.A安装公司项目部与B建筑公司协调与配合的主要内容有哪些?

『参考答案』

1.施工进度计划被安装公司总工程师否定的原因:进度计划中先建筑给水、后建筑排水的施工程序不正确(或施工应是先排水、后给水,有压管让无压管)。

变配电室最迟应在11月10日完成。

2.问题1中,应检验风管的咬口缝、铆接孔、法兰翻边、管段连接的严密性,合格后方能进入下道工序。

3.问题2中,灯具安装的质量问题整改:嵌入式吸顶灯(大于3kg)应采取预埋吊钩(或膨胀螺栓)固定在混凝土楼板;螺口灯头的相线应接在中心触点端子上,零线应接在螺纹端子上。

4.安装公司项目部与建筑公司协调与配合的主要内容有:施工进度的协调与配合,交叉施工的协调与配合,吊装(运输)机具的使用与协调,设备基础(或预埋件、预留孔)的检查与协调。

以上就是为大家分享的二级建造师《机电工程管理与实务》案例分析试题,希望对各位有所帮助。关于2019年二级建造师考试的更多信息请关注建设工程教育网。

  相关推荐:

  2019年二级建造师准考证打印

  二级建造师历年试题及答案免费下载

  二级建造师备考资料包免费下载

  二级建造师考前必做100题

报考指南

二级建造师_报考指南
  • 大纲 / 教材

    2024年9月

  • 报 名 时 间

    预计2025年2月

  • 准考证打印

    考前10天至一周内

  • 考 试 时 间

    预计2025年6月初

  • 考 试 成 绩

    7月19日起陆续查询

  • 合格证领取

    查分后2-3个月陆续发布

阅读排行

二建机考系统
  • 免费试听
  • 免费直播
  • 免费题库
张小强 建筑实务 教材精讲班 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
