《市政公用工程管理与实务》案例分析解析1_二级建造师试题

2019-05-16 09:02   来源:建设工程教育网 字体: 打印 收藏

2019年二级建造师考试已近在眼前,各位考生觉得自己复习的如何呢?是不是也有许多考生希望做一下历年试题呢?对于二级建造师考试来说,实务这一科目是相对比较难的一科,考验考生的综合能力,今天建设工程教育网就为大家提供了《市政公用工程管理与实务》案例分析试题解析,希望对大家有所帮助!

2019年二级建造师 考前抢分大作战

背景资料

某公司承包一座雨水泵站工程,泵站结构尺寸为23.4m(长)×13.2m(宽)×9.7m(高),地下部分深度5.5m,位于粉土、砂土层,地下水位为地面下3.0m。设计要求基坑采用明挖放坡,每层开挖深度不大于2.0m,坡面采用锚杆喷射混凝土支护,基坑周边设置轻型井点降水。

基坑临近城市次干路,围挡施工占用部分现况道路,项目部编制了交通导行图(图1)。在路边按要求设置了A区、上游过渡区、B区、作业区、下游过渡区、C区六个区段,配备了交通导行标志、防护设施、夜间警示信号。

基坑周边地下管线比较密集,项目部针对地下管线距基坑较近的现况制定了管线保护措施,设置了明显的标识。

1.项目部的施工组织设计文件中包括质量、进度、安全、文明环保施工、成本控制等保证措施;基坑土方开挖等安全专项施工技术方案,经审批后开始施工。

2.为了能在雨期前完成基坑施工,项目部拟采取以下措施:

(1)采用机械分两层开挖;(2)开挖到基底标高后一次完成边坡支护;(3)机械直接开挖到基底标高夯实后,报请建设、监理单位进行地基验收。

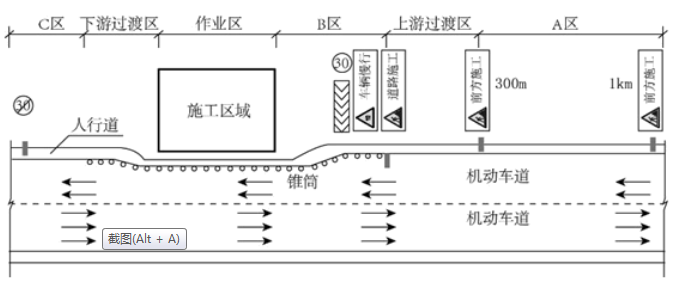

图1 交通导行平面示意图

问题:

1.补充施工组织设计文件中缺少的保证措施。

『参考答案』

还应包括:季节性施工保证措施、交通组织措施、构(建)筑物及文物保护措施、应急措施。

2.交通导行示意图中,A、B、C功能区的名称分别是什么?

『参考答案』

A区是警告区;B区是缓冲区;C区是终止区。

3.项目部除了编制地下管线保护措施外,在施工过程中还需具体做哪些工作?

『参考答案』

(1)在施工过程中,必须设专人随时检查地下管线、维护加固设施,以保持完好。

(2)观测管线沉降和变形并记录,遇到异常情况,必须立即采取安全技术措施。

(3)建立应急组织体系,配备应急抢险的人员、物资和设备,组织体系应保证在紧急状态时可以快速调动人员、物资和设备,并根据现场实际情况进行应急演练。

(4)出现异常情况,应立即通知管理单位人员到场处理、抢修。

4.指出项目部拟采取加快进度措施的不当之处,写出正确的做法。

『参考答案』

不妥之处一:采用机械分两次开挖。

正确做法:设计要求每层开挖深度不大于2m,5.5m深的基坑至少应当分三层开挖。

不妥之处二:开挖完成一次支护。

正确做法:基坑开挖过程中,边坡随挖随刷,不可一次性开挖再一次性支护。

不妥之处三:直接开挖到基底标高夯实后。

正确做法:采用机械开挖,应预留200~300mm厚土层人工开挖。

5.地基验收时,还需要哪些单位参加?

『参考答案』

地基分部验收时,还应有设计单位、勘察单位和施工单位参加。

以上就是为大家分享的二级建造师《市政公用工程管理与实务》案例分析试题,希望对各位有所帮助。关于2019年二级建造师考试的更多信息请关注建设工程教育网。

  相关推荐:

  2019年二级建造师准考证打印

  二级建造师历年试题及答案免费下载

  二级建造师备考资料包免费下载

  二级建造师考前必做100题

报考指南

二级建造师_报考指南
  • 大纲 / 教材

    2024年9月

  • 报 名 时 间

    预计2025年2月

  • 准考证打印

    考前10天至一周内

  • 考 试 时 间

    预计2025年6月初

  • 考 试 成 绩

    7月19日起陆续查询

  • 合格证领取

    查分后2-3个月陆续发布

阅读排行

二建机考系统
  • 免费试听
  • 免费直播
  • 免费题库
张小强 建筑实务 教材精讲班 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
