背景资料:
某地铁盾构工作井,平面尺寸为18.6m×18.8m,深28m,位于砂性土、卵石地层,地下水埋深为地表以下23m。施工影响范围内有现状给水、雨水、污水等多条市政管线。盾构工作井采用明挖法施工,围护结构为钻孔灌注桩加钢支撑,盾构工作井周边设降水管井。设计要求基坑土方开挖分层厚度不大于1.5m,基坑周边2m~3m范围内堆载不大于30MPa,地下水位需在开挖前1个月降至基坑底以下1m。
项目部编制的施工组织设计有如下事项:

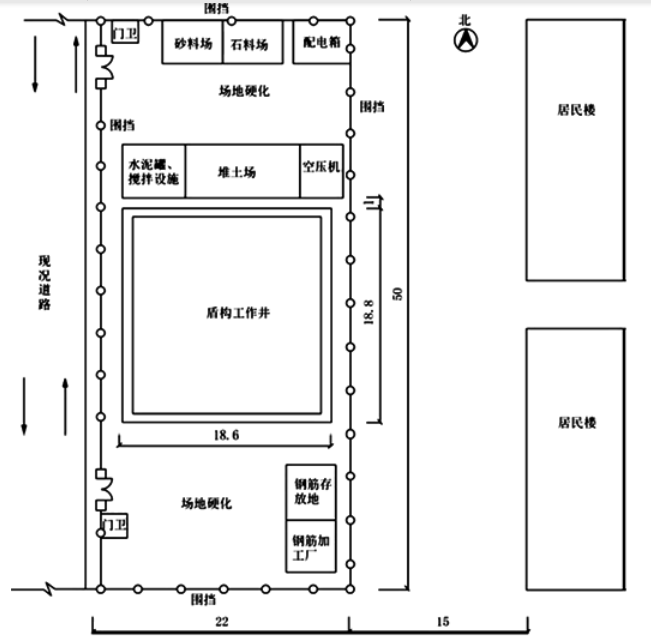

(1)施工现场平面布置如图4所示,布置内容有施工围挡范围50m×22m,东侧围挡距居民楼15m,西侧围挡与现状道路步道路缘平齐;搅拌设施及堆土场设置于基坑外缘1m处;布置了临时用电、临时用水等设施;场地进行硬化等。
(2)考虑盾构工作井基坑施工进入雨季,基坑围护结构上部设置挡水墙,防止雨水浸入基坑。
(3)基坑开挖监测项目有地表沉降、道路(管线)沉降、支撑轴力等。
(4)应急预案分析了基坑土方开挖过程中可能引起基坑坍塌的因素包括钢支撑敷设不及时、未及时喷射混凝土支护等。
问题:
1.基坑施工前有哪些危险性较大的分部分项工程的安全专项施工方案需要专家论证?
【参考答案】
需要专家论证的有:基坑开挖与支护;基坑降水;龙门吊起重吊装设备安装工程;盾构吊装;隧道盾构掘进暗挖工程。
2.施工现场平面布置图还应补充哪些临时设施?请指出布置不合理之处。
【参考答案】
(1)还应该补充的临时设施有:
办公设施(办公室、会议室),
生活设施(宿舍、食堂、厕所、淋浴间、阅览娱乐室、卫生保健室)
生产设施(材料仓库、防护棚、加工棚、操作棚、管片堆放区、泥浆池)
辅助设施(道路(消防道路)、现场排水设施)
(2)不合理之处:
1)拌合站应该与砂石料安排在一起,便于拌和,减少二次搬运;
2)堆土场距离坑边过近,影响基坑安全;
3)钢筋加工厂与存放场地距离居民楼过近,应放置远离居民区去;
4)工作区内没有设置消防通道;
5)严禁在围挡内侧堆放砂石散料。
3.施工组织设计(3)中基坑监测还应包括哪些项目?
【参考答案】【教材内容有修改】
基坑监测还应包括:
围护结构水平位移、地面建筑物沉降、倾斜及裂缝、围护结构内力、支撑内力、地下水位、地中土体垂直位移、地中土体水平位移等。
4.基坑坍塌应急预案还应考虑哪些危险因素?
【参考答案】
应该考虑的危险因素有:
1)基坑影响范围内的管线
2)基坑降水不利造成的事故
3)坑顶荷载造成的坍塌
4)支撑结构变形失稳
以上就是为大家分享的二级建造师《市政公用工程管理与实务》案例分析试题,希望对各位有所帮助。关于2019年二级建造师考试的更多信息请关注建设工程教育网。
