    2021年二级建造师考试已经结束啦,小编对二级建造师考试的试题进行了整理,并且做出答案解析,有需要准备2022年二级建造师考试的朋友赶紧收藏起来吧!希望能为广大二建考生朋友带来帮助。

      实务操作和案例分析题

      背景资料:

      某施工单位承建了一段山区三级公路路基工程,路段长5.27km,路基宽8.50m,双向两车道,路线地形起伏较大,填挖基本平衡,填石路堤填料主要以弱风化石灰岩为主,开工前,施工单位编制了实施性施工组织设计,并经监理工程师审批同意,其施工进度双代号网络计划如图1所示。

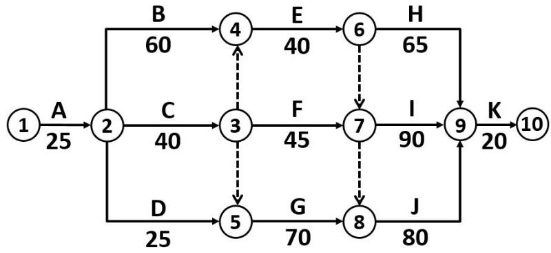

    施工进度双代号网络计划

      施工中发生如下事件:

      事件一:填石路堤正式施工前,施工单位按照施工方案进行填石路堤试验路段的施工,通过试验确定了施工过程工艺控制方法、质量控制标准以及压实工艺参数,其压实工艺参数包括压实机械规格、压实功率等。

      事件二:实施性施工组织设计中,填石路堤施工技术和质量控制要求部分内容如下:

      (1)路基原地基处理后压实度应不小于85%;

      (2)硬质石料填筑路堤时,应同步进行边坡码砌;

      (3)路基填料粒径应不大于500mm,并不超过层厚的1/3;

      (4)施工过程中,每填高6m,需检测路基中线和宽度。

      事件三:填石路堤分层填筑的主要工艺有:①分层填筑;②振动碾压;③路基成型;④施工准备;⑤摊铺平整;⑥填料装运;⑦路基整修;⑧检测签认。施工过程中,施工单位严格按照已审批的实施性施工组织设计进行填石路堤压实质量的检测和控制。

      【问题】

      1.确定双代号网络计划的关键线路。

      关键线路:①→②→④→⑥→⑦→⑨→⑩和①→②→③→⑤→⑧→⑨→⑩(或A→B→E→I→K和A→C→G→J→K)

      2.事件一中,补充试验路段还应确定的压实工艺参数。

      压实工艺参数还有机械组合、松铺厚度、碾压遍数、碾压速度、最佳含水率及碾压时含水率范围。

      3.逐条判断事件二中的要求是否正确,若不正确写出正确要求。

      (1)正确。

      (2)正确。

      (3)不正确。

      正确做法:路堤填料粒径应不大于500mm,并宜不超过层厚的2/3。

      (3)不正确。

      正确做法:施工过程中,每填高3m宜检测路基中线和宽度。

      4.写出事件三中正确的工艺顺序(写出序号即可,如⑤①③…)。

      工艺顺序:④⑥①⑤②⑧③⑦

      5.事件三中,填石路堤压实质量控制应采用哪两项指标?

      【答案】填石路堤压实质量控制两项指标:沉降差、孔隙率。

    更多详情就上建设工程教育网的建筑题库

    • 免费试听
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    上千道典型习题
    仿真模拟卷3
    攻克薄弱点
    智能组卷练习
    价格¥99
    查看详情
    建筑刷题宝

    · 天天练

    · 历年金题

    · 全国联考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
