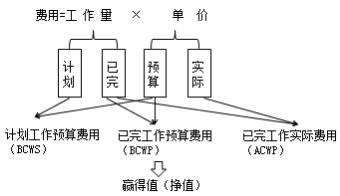

赢得值(挣值)法

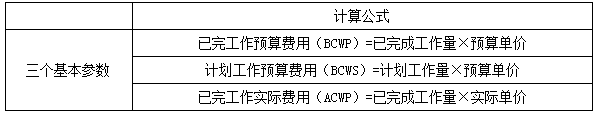

1.赢得值法的三个基本参数

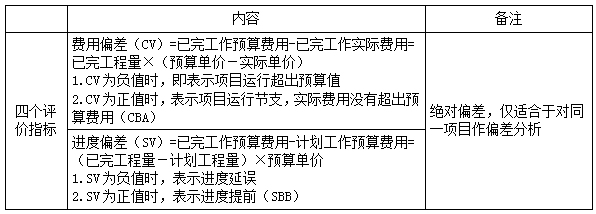

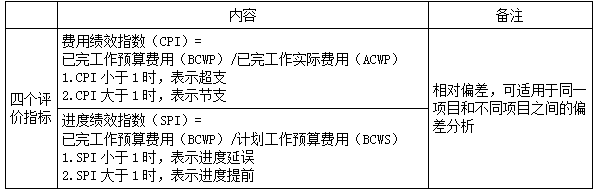

2.赢得值法的四个评价指标
费用偏差是单价的差额,进度偏差是工程量的差额
【总结】偏差>0,比值>1,节约资金、工期提前,有利。
1.对总量1000万元的工程项目进行期中检查,截止检查时已完成工作预算费用410万元,计划工作预算费用为400万元,已完工作实际费用为430万元,则其进度绩效指数为( )。
2.某工程的赢得值曲线如下图,关于t1时点成本和进度状态的说法,正确的是( )。
3.某土方工程,月计划工程量2800m3,预算单价25元/m3;到月末时已完工程量3000m3,实际单价26元/m3,对该项工作采用赢得值法进行偏差分析的说法,正确的是( )。
