    二级建造师公路实务高频考点:桥梁上部结构装配式施工

    2022-04-26 14:50 来源:建设工程教育网
    打印
    字体:

    距离2022年二级建造师考试越来越近了,大家的备考效果如何?这些知识点很重要,不知道大家学习的怎么样了?快来看看吧!

    二级建造师考试

    桥梁上部结构装配式施工:

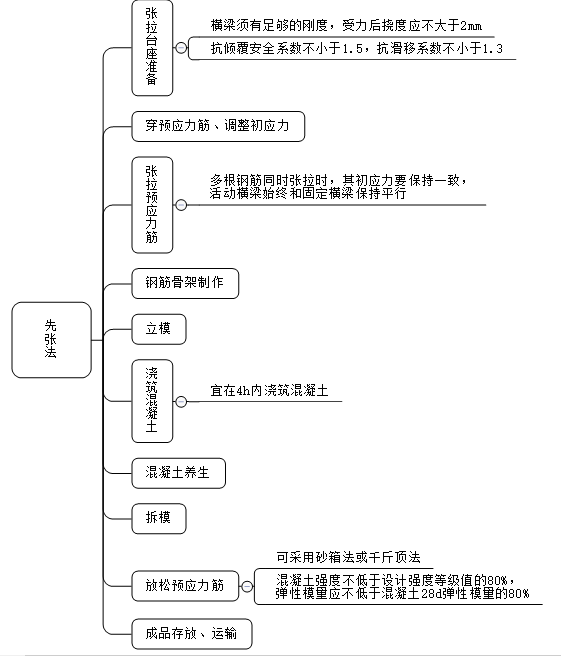

    一、先张法预制梁板

    二级建造师

    二、后张法预制梁板

    (一)后张法张拉时的施工要点

    1.张拉时,结构或构件混凝土的强度、弹性模量(或龄期)应符合设计规定;设计未规定时,混凝土的强度应不低于设计强度等级值的80%,弹性模量应不低于混凝土28d弹性模量的80%。当采用混凝土龄期代替弹性模量控制时应不少于5d。

    2.预应力筋张拉端的设置应符合设计要求;当设计未要求时,应符合下列规定:

    ①对钢束长度小于2 0 m 的直线预应力筋可在一端张拉;对曲线预应力筋或钢束长度大于或等于2 0 m 的直线预应力筋,应采用两端张拉。

    ②当同一截面中有多束一端张拉的预应力筋时,张拉端宜分别交错设置在结构或构件的两端。

    ③预应力筋采用两端张拉时,宜两端同时张拉;或先在一端张拉锚固后,再在另一端补足预应力值进行锚固。

    3.预应力筋张拉锚固后,孔道应尽早压浆,且应在48h内完成。

    4.压浆时,对曲线孔道和竖向孔道应从最低点的压浆孔压入;对水平直线孔道可从任意一端的压浆孔压入;对结构或构件中以上下分层设置的孔道,应按先下层后上层的顺序进行压浆。同一管道的压浆应连续进行,一次完成。压浆应缓慢、均匀地进行,不得中断,并应将所有最高点的排气孔依次打开和关闭,使孔道内排气通畅。

    5.对水平或曲线孔道,压浆的压力宜为0.5〜0.7MPa;对超长孔道,最大压力不宜超过l.OMPa;对竖向孔道,压浆的压力宜为0.3〜0.4MPa。压浆的充盈度应达到孔道另一端饱满且排气孔排出与规定流动度相同的水泥浆为止,关闭出浆口后,宜保持一个不小于0.5MPa的稳压期,该稳压期的保持时间宜为3〜5min。

    6.压浆时,每一工作班应留取不少于3组的40mm×40mm×160mm的试件,标准养护28d,检查其抗压强度和抗折强度,作为评定水泥浆质量的依据。

    • 免费试听
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    上千道典型习题
    仿真模拟卷3
    攻克薄弱点
    智能组卷练习
    价格¥99
    查看详情
    建筑刷题宝

    · 天天练

    · 历年金题

    · 全国联考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
