二级建造师考试《建设工程施工管理》双代号网络计划的绘图规则考点,历年分值在1分左右,考情分析+视频讲解+高清思维导图+5题帮你轻松拿下此考点,欢迎收藏分享。
年份 | 题型 | 试题数量 | 所占分值 |
2021(1) | 单选 | 1 | 1 |
2021(2) | — | — | — |
2020(1) | 单选 | 1 | 1 |
2020(2) | — | — | — |
2019 | 单选 | 1 | 1 |

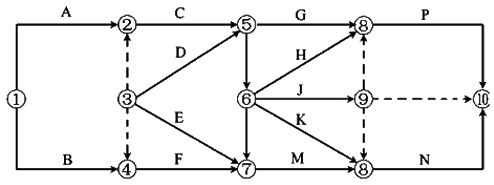

【2021年单选】某双代号网络计划如下图所示(时间单位:天),存在的绘图错误是( )。
A.有多个起点节点
B.工作标识不一致
C.节点编号不连续
D.时间参数有多余
【2020年单选】双代号网络图如下图,图中存在的绘图错误是( )。
A.存在多个终点节点
B.存在曲线形状的箭线
C.出现循环回路
D.存在多余的虚箭线

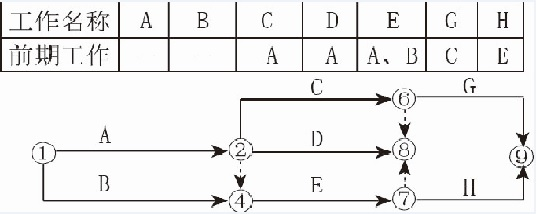

【2019年单选】如下图所示网络图中,存在的绘图错误是( )。
A.节点编号错误
B.存在多余节点
C.有多个终点节点
D.工作编号重复

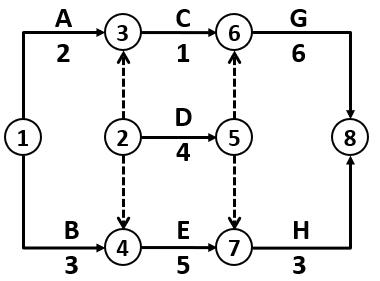

【2018年单选】根据下表逻辑关系绘制的双代号网络图如下,存在的绘图错误的是( )。
A.节点编号不对
B.逻辑关系不对
C.有多个终点节点
D.有多个起点节点

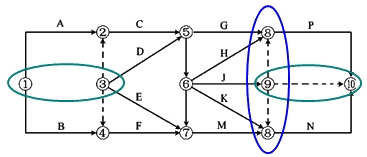

【典型例题】某分部工程双代号网络计划如下图所示,其存在的绘图错误有( )。
A.多个终点节点
B.存在循环回路
C.多个起点节点
D.节点编号有误
E.有多余虚工作

- · 2024二级建造师冲关宝典开通下载!实验班、无忧班学员专属学习资料
- · 二建考生了解相关信息要去这些地方,我不允许你不知道!
- · 视频讲解+思维导图+金题巩固,轻松掌握二建管理20个知识点
- · 2022二建管理知识点:总价合同(视频+思维导图)
- · 2022二建《管理》:1张高清思维导图+5题攻克单价合同
- · 2022二建《管理》:1张高清思维导图+5题掌握施工发承包模式
- · 2022二建管理:视频讲解+思维导图学会施工生产安全事故的处理
- · 2022二建管理:1张高清思维导图+5题掌握安全生产管理制度
- · 2022二建管理:1张高清思维导图+5题掌握工程质量事故分类
- · 2022二建管理:双代号网络计划的自由时差、总时差【视频+习题】
