二级建造师考试《建设工程施工管理》赢得值法考点,历年分值在1分左右,考情分析+视频讲解+高清思维导图+5题帮你轻松拿下此考点,欢迎收藏分享。
年份 | 题型 | 试题数量 | 所占分值 |
2021(1) | 单选 | 1 | 1 |
2021(2) |
| 1 | 1 |
2020(1) |
| 1 | 1 |
2020(2) | — | — | — |
2019 | 单选 | 1 | 1 |
【2021年单选】某清单项目计划工程量为300m3,预算单价为600元,已完工程量为350m3,实际单价为650元。采用赢得值法分析该项目成本正确的是( )。
A.费用节约,进度延误
B.费用节约,进度提前
C.费用超支,进度延误
D.费用超支,进度提前
【2020年单选】某项目在中期检查时发现,进度绩效指数为0.85,费用绩效指数为0.9,据此判断该项目的实际状况是( )。
A.进度延误,费用超支
B.进度提前,费用节约
C.进度延误,费用节约
D.进度提前,费用超支
【2019年单选】对某建设工程项目进行成本偏差分析,若当月计划完成工作量是100m3,预算单价为300元/m3;当月实际完成工作量是120m3,实际单价为320元/m3,下列关于该项目当月成本偏差分析的说法,正确的是( )。
A.费用偏差为-2400元,成本超支
B.费用偏差为6000元,成本节约
C.进度偏差为6000元,进度延误
D.进度偏差为2400元,进度提前
【2018年单选】某分部分项工程预算单价为300元/m3,计划1个月完成工程量100m3,实际施工中用了两个月(匀速)完成工程量160m3,由于材料费上涨导致实际单价为330元/m3。则该分部分项工程的费用偏差为( )元。
A.4800
B.-4800
C.18000
D.-18000

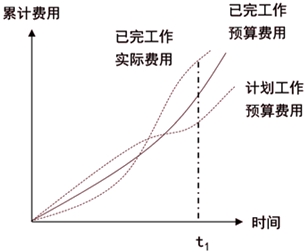

【2016年单选】某工程的赢得值曲线如下图,关于t1时点成本和进度状态的说法,正确的是( )。
A.费用节约、进度超前
B.费用超支、进度拖延
C.费用节约、进度拖延
D.费用超支、进度超前

- · 2024二级建造师冲关宝典开通下载!实验班、无忧班学员专属学习资料
- · 二建考生了解相关信息要去这些地方,我不允许你不知道!
- · 视频讲解+思维导图+金题巩固,轻松掌握二建管理20个知识点
- · 2022二建管理知识点:总价合同(视频+思维导图)
- · 2022二建《管理》:1张高清思维导图+5题攻克单价合同
- · 2022二建《管理》:1张高清思维导图+5题掌握施工发承包模式
- · 2022二建管理:视频讲解+思维导图学会施工生产安全事故的处理
- · 2022二建管理:1张高清思维导图+5题掌握安全生产管理制度
- · 2022二建管理:1张高清思维导图+5题掌握工程质量事故分类
- · 2022二建管理:双代号网络计划的自由时差、总时差【视频+习题】
