24小时客服电话:010-82326699
  • 官方号
    微信公众号
    热门资讯,实时推送
    微信号:jianshe99zb
    官方视频号
    免费直播,订阅提醒
    微信扫码即可关注
    考试指导老师
    扫码了解并领取资料
    微信扫码即可添加
    官方抖音号
    分享更多建工日常
    抖音扫一扫关注
  • APP下载
    扫一扫,立即下载
    医学教育网APP下载

    开发者:江苏东大正保科技有限公司

    苹果版本:v8.4.3

    安卓版本:v8.4.3

    应用涉及权限:查看权限 >

    APP:隐私政策:查看政策 >

  • 当前位置:建设工程教育网 > 二级建造师考试 > 备考资料 > 复习资料

    二建《公路实务》易见问题:总时差和自由时差

    2020-06-18 17:41 来源:建设工程教育网
    打印
    字体:

      2020年度二级建造师执业资格考试(统考卷)时间定于2020年10月31日、11月1日。二级建造师考试时间确定,考试倒计时开启,大家学得怎么样了?为了帮助二建考生更好地进行复习,建设工程教育网整理了二级建造师《公路工程管理与实务》易见问题,供大家复习参考,希望能够对大家有所帮助。

    二级建造师易见问题学习

      知识点:总时差和自由时差

      1、背景资料:

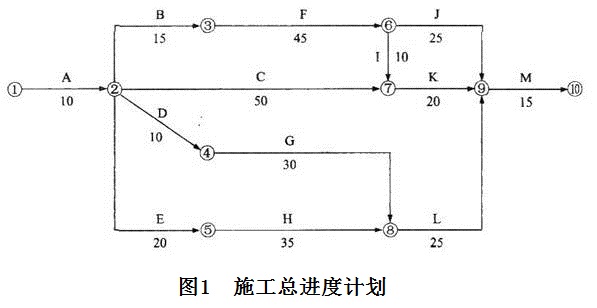

      某工程,建设单位与施工单位签订了合同,经总监理工程师批准的施工总进度计划如图所示(时间单位:天),各项工作均按最早开始时间安排且匀速施工。

    总时差和自由时差-1

      过程中,发生了如下事件:

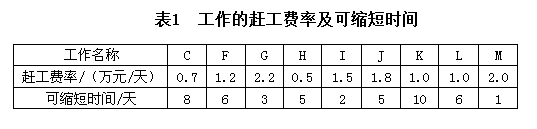

      事件1:由于施工单位人员及材料组织不到位,工程开工后第33天上班时工作F才开始。为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见表1.

    总时差和自由时差-2

      事件2:施工总进度计划调整后,工作L按期开工。施工合同约定,工作L需安装的设备由建设单位采购,由于设备到货检验不合格,建设单位进行了退换。由此导致施工单位吊装机械台班费损失8万元,L工作拖延9天。施工单位向项目监理机构提出了费用补偿和工程延期申请。

      事件3:施工单位凭施工经验,未经安全验算就编制了高大模板工程专项施工方案,经项目经理签字后报监理工程师审批的同时,就开始搭设高大模板,施工现场安全生产管理人员则由项目总工程师兼任。
      1 、指出图1所示施工总进度计划的关键线路和总工期。
      【正确答案】 关键线路为A→B→F→I→K→M.
      总工期=10+15+45+10+20+15=115(天)
      2 、事件1中,为使赶工费最少,施工单位应如何调整施工总进度计划(写出分析与调整过程)?赶工费总计多少万元?
      【正确答案】 事件1中,为使赶工费最少,施工单位应分别缩短工作K和工作F的工作时间5天和2天,这样才能既实现建设单位的要求又能使赶工费用最少。
      分析与调整过程为:
      (1)由于事件1的发生,导致工期拖延7天。
      (2)第33天后,可以赶工的关键工作包括F、I、K、M,由于工作K的赶工费率最低,首先压缩工作K,工作K可以压缩10天。如果直接压缩工作K7天,结果就改变了关键线路,关键线路变成了A.B.F、J、M,即将关键工作K变成了非关键工作。为了不使关键工作K变成非关键工作,第一次压缩工作K5天。
      (3)经过第一次压缩后,关键线路就变成了两条,即A.B.F、J、M和A.B.F、I、K、M.此时有四种赶工方案。
      (4)第二次选赶工费率最低的工作F压缩2天。赶工费总计=5×1.0+2×1.2=7.4(万元)
      3 、事件2中,项目监理机构是否应批准费用补偿和工程延期?分别说明理由。
      【正确答案】 事件2中,项目监理机构应批准8万元的费用补偿。
      理由:是建设单位采购的材料出现质量检测不合格导致的机械台班损失,应由建设单位承担责任。
      事件2中,项目监理机构不应批准工程延期。
      理由:工作L不是关键工作,且该工作的总时差为10天,工作L拖延9天未超过其总时差,不会影响工期的延误。
      4 、指出事件3中施工单位的做法有哪些不妥,写出正确的做法。
      【正确答案】 (1)不妥之处:施工单位凭施工经验,未经安全验算编制高大模板工程专项施工方案。正确做法:应认真编制方案,且有详细的安全验算书。
      (2)不妥之处:专项施工方案经项目经理签字后报监理工程师审批的同时就开始搭设高大模板。
      正确做法:专项施工方案应当由施工单位技术负责人审核签字,加盖单位公章,并由总监理工程师审查签字,加盖执业印章后方可实施。
      (3)不妥之处:施工现场安全生产管理人员由项目总工程师兼任。正确做法:应该由专职安全生产管理人员进行现场监督。

      提问内容:

      自由时差怎么算?

      老师回复:

      总时差和自由时差:
      1、总时差,就是不影响总工期的前提条件下,本工作可以利用的机动时间。
      总时差=最迟开始时间—最早开始时间=最迟完成时间—最早完成时间
      2、自由时差,就是不影响紧后工作最早开始时间进行的前提下,本工作可以利用的机动时间。
      自由时差=紧后工作最早开始时间-本工作的最早完成时间

    推荐阅读:

    二级建造师备考学习工具,这些你都Get了吗?

    2020二建考试倒计时开启,如何稳稳取证?撸起袖子加油干!

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    上千道典型习题
    仿真模拟卷3
    攻克薄弱点
    智能组卷练习
    价格¥99
    查看详情
    建筑刷题宝

    · 天天练

    · 历年金题

    · 全国联考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
