一级建造师建筑务知识专题:地连墙施工
“地连墙”全称——“地下连续墙”是基础工程在地面上采用一种挖槽机械,沿着深开挖工程的周边轴线,在泥浆护壁条件下,开挖出一条狭长的深槽,清槽后,在槽内吊放钢筋笼,然后用导管法灌筑水下混凝土筑成一个单元槽段,如此逐段进行,在地下筑成一道连续的钢筋混凝土墙壁,作为截水、防渗、承重、挡水结构。
对于地下连续墙的施工来说也是建造师实务考试的范畴。涉及到各个实务专业。然而单纯的从文字角度理解,可能还是比较晦涩,那么我们先看看地连墙的施工视频有个大体了解。

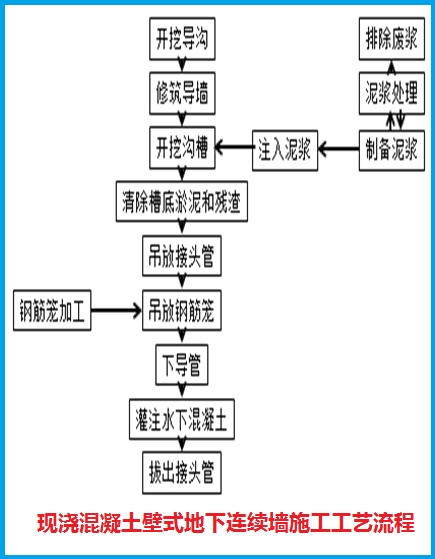

对于地下连续墙的施工涉及到多个工序的内容,存在即合理,每个工序都有着自己的作用。

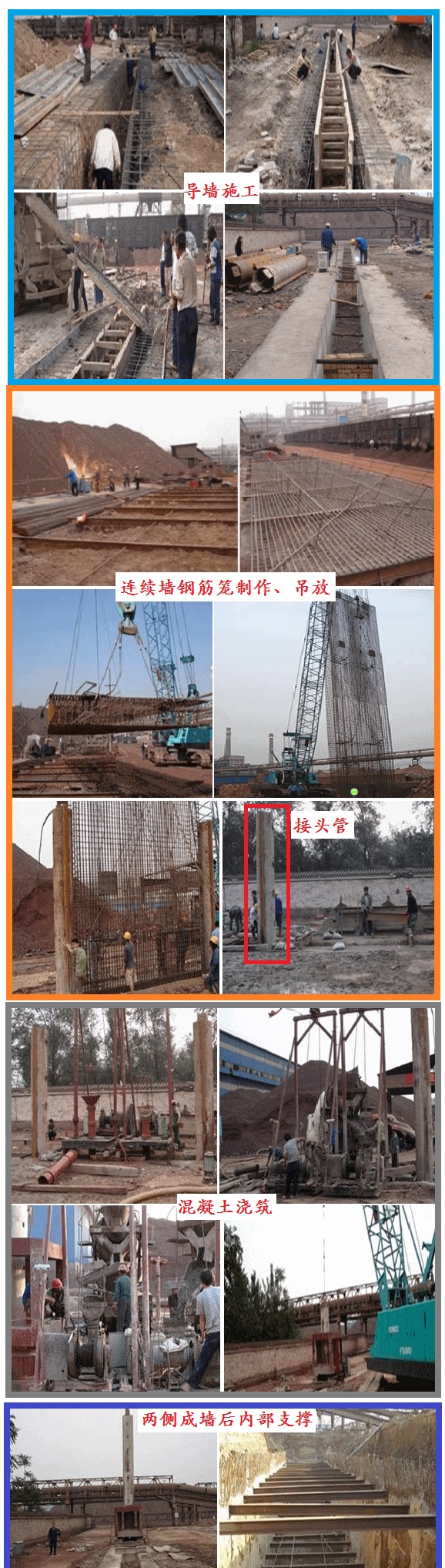

现场图片:
对于考试而言,导墙和接头管则是一个高频点
1.导墙
导墙是控制挖槽精度的主要构筑物,导墙结构应建于坚实的地基之上,并能承受水土压力和施工机具设备等附加荷载,不得移位和变形,其主要作用有:a.挡土;b.基准作用;c.承重;d.存蓄泥浆。

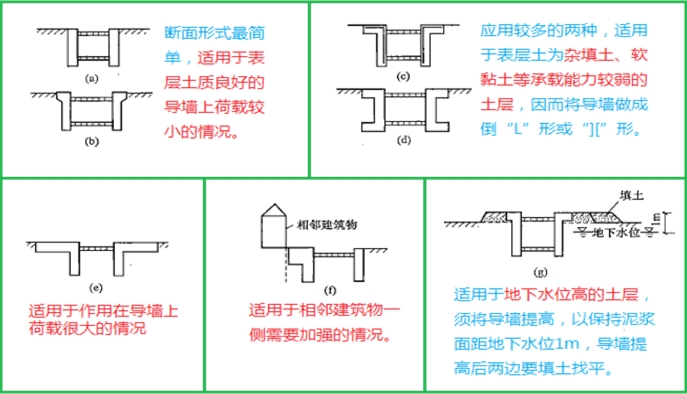

导墙的形式有以下几种(2018一建市政教材新增内容)
2.接头管

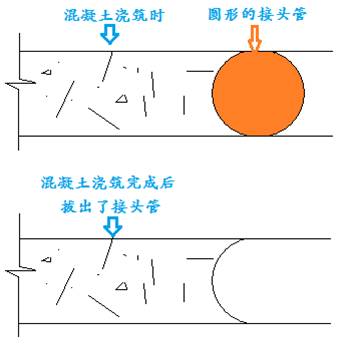

接头管作为端模板,设置成不同形状(圆形接头管使用最为广泛),使新旧混凝土更好的进行结合,并在一定程度上起到了止水的作用。
对于其他的一些工序而言考试的考查点则并不是很大,如钢筋笼制作、吊放,混凝土浇筑则较为普遍,这里不再赘述。

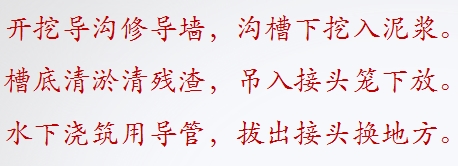

还是老规矩,田老师为大家准备了这个地连墙的记忆口诀,希望能够帮助大家更好的记忆。
建设工程教育网2019年一级建造师新课开通,网校总结多年成功辅导经验,从学员实际需求出发,结合一级建造师考试命题规律、重点、难点,融入先进的教学理念,推出全新个性化班次,学习刻不容缓!
报考指南
报 名 时 间
预计6月开始
大纲 / 教材
预计1月公布
准考证打印
考前10日至一周内
考 试 时 间
预计9月初
考 试 成 绩
考试结束后3个月左右
合格证领取
考后3个月起
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
