    一级建造师考试项目管理:建设工程合同的内容

    2019-01-18 10:01 来源:建设工程教育网
    打印
    字体:

      一级建造师考试项目管理:建设工程合同的内容,现在的竞争压力这么大,同样的在一级建造师考试中,也是压力很大的,所以在备考考试的时候,一定要努力啦!为了帮助小伙们,接下来小编带大家学习一级建造师考试项目管理:建设工程合同的内容。

      1Z206020 建设工程合同的内容

    一级建造师考试项目管理:建设工程合同的内容

      6021 施工承包合同的内容

    一级建造师考试项目管理:建设工程合同的内容

      1.施工承包合同文件

      施工合同示范文本包括:

      (1)协议书

      (2)通用条款

      (3)专用条款

      合同文件还应该包括:中标通知书、投标书及其附件、有关的标准、规范及技术文件、图纸、工程量清单、工程报价单或预算书等。

      协议书:工程概况、合同工期、质量标准、签约合同价和合同价格形式等。

      通用条款:合同当事人根据建筑法、合同法等规定,对工程建设实施及相关事项,对权利义务做的原则性约定。

      专用条款:对于原则性约定的细化、完善、补充、修改或另行约定的条款。

      2.合同通用条款规定的优先顺序:

      (1)合同协议书;

      (2)中标通知书(如果有);

      (3)投标函及其附录(如果有);

      (4)专用合同条款及其附件;

      (5)通用合同条款;

      (6)技术标准和要求;

      (7)图纸;

      (8)已标价工程量清单或预算书;

      (9)其他合同文件。

      3.基本概念

    一级建造师考试项目管理:建设工程合同的内容

      【说明】《建设工程施工合同(示范文本)》(GF-2017-0201)。

      住建部财政部印发建设工程质量保证金管理办法的通知(建质[2017]138号)。

      (1)针对缺陷责任期的概念修订一致:缺陷责任期从工程通过竣工验收之日起计。(15.2.1条款)。

      (2)在工程项目竣工前,已经缴纳履约保证金的,发包人不得同时预留工程质量保证金。

      (3)质量保证金:承包人用于保证其在缺陷责任期内履行缺陷修补义务的担保。

      【说明】缺陷责任期和保修期的起算时间

    缺陷责任期
    自工程实际竣工日期起计算(P265)
    从工程通过竣工验收之日起计算(P273)
    保修期
    从竣工验收合格之日起计算

    一级建造师考试项目管理:建设工程合同的内容

    一级建造师考试项目管理:建设工程合同的内容

      【例题·单选】(2016年)根据《建设工程施工合同(示范文本)》(GF—2017—0201),保修期的开始计算时间是指( )。

      A.竣工验收合格日

      B.合同基准日期

      C.实际竣工日期

      D.保证金扣留日

      『正确答案』A

      『答案解析』本题考查的是施工承包合同文件。保修期:是指承包人按照合同约定对工程承担保修责任的期限,从工程竣工验收合格之日起计算。参见教材P265~266。

      【例题·单选】(2012年)根据合同通用条款规定的文件解释优先顺序,下列文件中具有最优先解释权的是( )。

      A.规范标准

      B.中标通知书

      C.协议书

      D.设计文件

      『正确答案』C

      『答案解析』本题考查的是施工承包合同的内容。根据《建设工程施工合同(示范文本)》(GF-2017-0201),合同通用条款规定的优先顺序为:(1)合同协议书;(2)中标通知书(如果有);(3)投标函及其附录(如果有);(4)专用合同条款及其附件;(5)通用合同条款;(6)技术标准和要求;(7)图纸;(8)已标价工程量清单或预算书;(9)其他合同文件。参见教材P264。

      【例题·单选】(2013年)根据《建设工程施工合同(示范文本)》(GF-2017-0201),除专用条款另有约定外,下列合同文件中拥有最优先解释权的是( )。

      A.通用合同条款

      B.投标函及其附录(如果有)

      C.技术标准和要求

      D.中标通知书(如果有)

      『正确答案』D

      『答案解析』本题考查的是施工承包合同的内容。合同通用条款规定的优先顺序为:(1)合同协议书;(2)中标通知书(如果有);(3)投标函及其附录(如果有);(4)专用合同条款及其附件;(5)通用合同条款;(6)技术标准和要求;(7)图纸;(8)已标价工程量清单或预算书;(9)其他合同文件。参见教材P264。

      【例题·多选】(2014年)根据《建设工程施工合同(示范文本)》(GF-2017-0201),合同示范文本由( )组成。

      A.通用合同条款

      B.合同协议书

      C.标准和技术规范

      D.专用合同条款

      E.中标通知书

      『正确答案』ABD

      『答案解析』本题考查的是施工承包合同的内容。各种施工合同示范文本一般都由一下三部分组成:(1)协议书;(2)通用条款;(3)专用条款。参见教材P264。

      【例题·单选】根据《建设工程施工合同(示范文本)》,下列选项正确的有( )。

      A.签约合同价包括安全文明施工费,包括暂估价及暂列金额

      B.费用指为履行合同所发生的或将要发生的所有必需的开支,也包括利润

      C.招标发包的工程以合同签订日前28天的日期为基准日期

      D.缺陷责任期,是指承包人按照合同约定对工程承担保修责任的期限,从工程竣工验收合格之日起计算

      『正确答案』A

      『答案解析』本题考查的是施工承包合同的内容。选项B错误,费用包括管理费和应分摊的其他费用,但不包括利润。选项C错误,招标发包的工程以投标截止日前28天的日期为基准日期,直接发包的工程以合同签订日前28天为基准日期。选项D错误,表述的是保修期的概念。参见教材P265~266。

      4.发包方的责任与义务

      (1)图纸的提供和交底

      组织图纸会审和设计交底,不得晚于开工日期前14天向承包人提供图纸。

      (2)对化石、文物的保护

      (3)出入现场的权利

      负责取得出入施工现场所需的批准手续和全部权利、因施工所需修建道路、桥梁及其他基础设施的权利,并承担相关手续和建设费用。承包人应协助。

    一级建造师考试项目管理:建设工程合同的内容

      (4)场外交通,提供交通设施的技术参数和具体条件,无法满足需要,发包人负责完善并承担费用。

      (5)场内交通,提供交通设施的技术参数和具体条件,按专用合同条款的约定向承包人免

      费提供满足工程施工所需的场内道路和交通设施。承包人导致的损坏,负责修复并承担费用。

      (6)许可或批准,办理法律规定由其办理的许可、批准或备案(规划许可证、施工许可证、临时用水、电、地等)。

      (7)提供施工现场,最迟于开工日期前7天移交施工现场。

      (8)提供施工条件,水、电、通信、交通条件等。

      (9)提供基础资料(地下管线资料、地质勘查资料),并为准确性负责。

      (10)资金来源证明(28天)及支付担保

      (11)支付合同价款(按合同、及时支付)

      (12)组织竣工验收

      (13)现场统一管理协议

      【总结】建设单位为施工单位提供好一些准备,

      施工单位进场就可以达到施工状态

      5.承包人的一般义务

      (1)办理法律规定的由其办理的许可和批准;

      (2)完成工程,在保修期内承担保修义务;

      (3)采取施工安全和环境保护措施,办理工伤保险,确保工程及人员、材料、设备和设施的安全;

      (4)编制施工组织设计和施工措施计划,对施工作业和施工方法的完备性和安全可靠性负责;

      (5)不得侵害发包人及他人使用公共设施的权利,避免对临近公共设施产生干扰;

      (6)负责施工现场及其周边环境与生态的保护工作;

      (7)按约定采取施工安全措施,确保工程及其人员、材料和设施的安全,防止因施工造成的人身伤害和财产损失;

      (8)各项价款专用于合同工程,及时支付工资和分包人的价款;

      (9)编制竣工资料,完成竣工资料的立卷及归档,按规定移交发包人。

      【例题·多选】(2016年)根据《建设工程施工合同(示范文本)》(GF—2017—0201)通用合同条款,关于工程施工交通运输的说法,正确的有( )。

      A.承包人未合理预见进出施工现场路径所增加的费用由发包人承担

      B.发包人负责取得出入施工现场所需的批准手续和全部权利

      C.因承包人原因造成的场内基本交通设施损坏的,由发包人承担修复费用

      D.场外交通设施无法满足工程施工需要的,由发包人负责完善

      E.运输超重件所需的道路临时加固费用由承包人承担

      『正确答案』BDE

      『答案解析』本题考查的是《建设工程施工合同(示范文本)》。选项A,承包人未合理预见增加的费用由承包人自己承担;选项C,承包人造成的设施损坏,自身承担维修费用。参见教材P266~268。

      【例题·多选】(2014年)根据《建设工程施工合同(示范文本)》(GF-2017-0201),发包人责任和义务有( )。

      A.办理建设工程施工许可证

      B.办理建设工程规划许可证

      C.办理工伤保险

      D.提供场外交通条件

      E.负责施工场地周边的环境保护

      『正确答案』ABD

      『答案解析』本题考查的是施工承包合同的内容。关于承、发包人责任义务的内容,备选项中CE属于承包方的义务。参见教材P266~268。

      【例题·多选】(2013年)根据《建设工程施工合同(示范文本)》(GF-2017-0201),属于发包人工作的有( )。

      A.保证向承包人提供正常施工所需的进入施工现场的交通条件

      B.确保工程及其人员、材料、设备和设施的安全,防止因工程施工造成的人身伤害和财产损失

      C.依据有关法律办理建设工程施工许可证

      D.按合同约定的工作内容和施工进度要求,编制施工组织设计和施工措施计划,并对所有施工作业和施工方法的完备性和安全可靠性负责

      E.向承包人提供施工现场的地质勘察资料

      『正确答案』ACE

      『答案解析』本题考查的是施工承包合同的内容。选项BD属于承包人的主要义务。参见教材P266~268。

      6.进度控制的主要条款内容

      (1)施工进度计划的修订(承包人编制、发包人批准)

    一级建造师考试项目管理:建设工程合同的内容

      (2)开工通知

    一级建造师考试项目管理:建设工程合同的内容

      (3)紧急情况下的暂停施工

      紧急情况且监理人未及时下达暂停令,承包人可先暂停并及时通知监理人。监理人接到通知后24小时发出指示,逾期未发出,视为同意。

      (4)竣工日期

    一级建造师考试项目管理:建设工程合同的内容
    验收情况
    实际竣工日期
    竣工验收合格的
    按照承包人提交竣工验收申请报告之日,并在工程接收证书中载明
    因发包人原因,未在监理人收到承包人提交的竣工验收申请报告42天内完成竣工验收
    完成竣工验收不予签发工程接收证书的
    工程未经竣工验收,发包人擅自使用的
    以转移占有工程之日

      【例题·单选】(2015年)根据《建设工程施工合同(示范文本)》(GF-2017-0201),工程未经竣工验收,发包人擅自使用的,以( )为实际竣工日期。

      A.承包人提交竣工验收申请报告之日

      B.转移占有工程之日

      C.监理人组织竣工初验之日

      D.发包人签发工程接收证书之日

      『正确答案』B

      『答案解析』本题考查的是施工承包合同文件。工程未经竣工验收,发包人擅自使用的,以转移占有工程之日为实际竣工日期。参见教材P270。

      【例题·单选】(2011年)某工程竣工验收阶段,承包人于6月1日向工程师送交了竣工验收申请报告;发包人于6月15日组织生产设备启动试车检验;6月18日试车完毕后发包人、承包人、工程师和设计代表在试车记录上签字确认质量合格;工程师于6月20日签发工程移交证书。则承包人的实际竣工日应为( )。

      A.6月15日  B.6月1日

      C.6月18日  D.6月20日

      『正确答案』B

      『答案解析』本题考查的是施工承包合同的内容。(1)工程经竣工验收合格的,以承包人提交竣工验收申请报告之日为实际竣工日期,并在工程接收证书中载明;(2)因发包人原因,未在监理人收到承包人提交的竣工验收申请报告42天内完成竣工验收,或完成竣工验收不予签发工程接收证书的,以提交竣工验收申请报告的日期为实际竣工日期;(3)工程未经竣工验收,发包人擅自使用的,以转移占有工程之日为实际竣工日期。参见教材P270。

      7.质量控制的主要条款

      (1)承包人的质量管理

      按约定提交工程质量保证体系及措施文件、建立完善的质量检查制度,提交工程质量文件等。

      (2)监理人的质量检查和检验

      监理人的检查和检验不应影响施工正常进行。

      如影响施工正常进行的,如下处理:

      不合格,承包人承担费用,工期不予顺延

      合格,发包人承担增加的费用和延误的工期

      (3)隐蔽工程检查

    一级建造师考试项目管理:建设工程合同的内容

      (4)不合格工程的处理

      承包商原因:发包人有权随时要求承包人采取补救措施,直至达到质量标准。增加的费用和延误的工期承包人承担。

      发包人原因:增加的费用、延误的工期发包人承担,并应支付合理的利润。

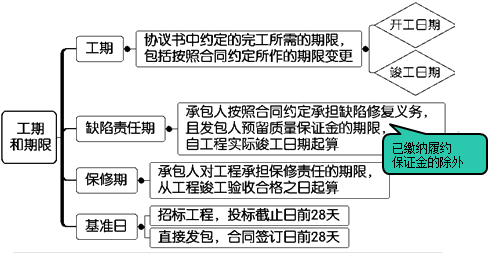

      (5)分部分项工程验收

    一级建造师考试项目管理:建设工程合同的内容

      (6)缺陷责任与保修

    缺陷责任期从工程通过竣工验收之日起计算,最长不超过24个月
    特殊情况
    缺陷责任期的起算时间
    单位工程先于全部工程进行验收,经验收合格并交付使用的
    单位工程验收合格之日
    承包人原因导致工程无法按合同约定期限进行竣工验收的
    实际通过竣工验收之日
    发包人原因导致工程无法按约定竣工验收的
    承包人提交竣工验收报告90天后,工程自动进入缺陷责任期
    发包人未经竣工验收擅自使用工程的
    自工程转移占有之日

    导致缺陷原因
    责任承担
    承包商
    (只担自己的责任)
    负责维修,承担鉴定及维修费
    不维修也不承担费用,从保证金或银行保函扣除,超出的,发包人可向承包人索赔
    承包人维修并承担相应费用后,不免除对工程的损失赔偿责任
    发包人有权要求延长缺陷责任期,原期满前发延长通知,最长不得超过24个月(含延长部分)
    他人原因
    发包人负责维修
    承包人不承担费用,发包人不得从保证金中扣除
    任何一项缺陷或损坏修复后,经检查证明其影响了工程或工程设备的使用性能,承包人应重新进行合同约定的试验和试运行,试验和试运行的全部费用应由责任方承担

    一级建造师考试项目管理:建设工程合同的内容

      保修责任及修复费用

    起算时间
    竣工验收合格之日,不得低于法定最低保修期限
    发包人未经竣工验收擅自使用工程的,自转移占有之日
    修复费用
    承包人原因,负责修复并承担费用、伤害和损失
    发包人原因,可委托承包人修复,发包人承担费用并支付承包人合理利润

      【例题·单选】(2017年)关于施工承包合同中缺陷责任与保修的说法,正确的是( )。

      A.缺陷责任期自实际竣工日期起计算,最长不超过12个月

      B.缺陷责任期满,承包人仍应按合同约定的各部位保修年限承担保修义务

      C.因发包人原因导致工程无法按合同约定期限进行竣工验收的,缺陷责任期自竣工验收合格之日开始计算

      D.发包人未经竣工验收擅自使用工程的,缺陷责任期自承包人提交竣工验收申请报告之日开始计算

      『正确答案』B

      『答案解析』本题考查的是施工承包合同的内容。选项A错误,缺陷责任期从工程通过竣工验收之日起计算,合同当事人应在专用合同条款约定缺陷责任期的具体期限,但该期限最长不超过24个月。选项C错误,因发包人原因导致工程无法按合同约定期限进行竣工验收的,在承包人提交竣工验收报告90天后,工程自动进入缺陷责任期;选项D错误,发包人未经竣工验收擅自使用工程的,缺陷责任期自工程转移占有之日起开始计算。参见教材P272。

      【例题·单选】(2011年)在施工过程中,工程师发现曾检验“合格”的工程部位仍存在施工质量问题,则修复该部位工程质量缺陷时,应( )。

      A.由承包人承担费用,工期不予顺延

      B.由发包人承担费用,工期给予顺延

      C.由承包人承担费用,工期给予顺延

      D.由发包人承担费用,工期不予顺延

      『正确答案』A

      『答案解析』本题考查质量控制的主要条款和内容。对于不合格工程的处理,因承包人原因造成工程不合格的,发包人有权随时要求承包人采取补救措施,直至达到合同要求的质量标准,由此增加的费用和(或)延误的工期由承包人承担。参见教材P271。

      【例题·多选】下列有关《建设工程施工合同(示范文本)》中有关质量控制条款的表述正确的有( )。

      A.缺陷责任期最长期限不超过36个月

      B.发包人未经竣工验收擅自使用工程的,缺陷责任期自工程转移占有之日起开始计算

      C.工程保修期从工程竣工验收合格之日起算,具体分部分项工程的保修期由合同当事人在专用合同条款中约定,但不得低于法定最低保修年限

      D.除专用合同条款另有约定外,工程隐蔽部位经承包人自检确认具备覆盖条件的,承包人应在共同检查前24小时书面通知监理人检查

      E.监理人的检查和检验影响施工正常进行的,且经检查检验不合格的,影响正常施工的费用由承包人承担,工期相应顺延

      『正确答案』BC

      『答案解析』本题考查的是施工承包合同的内容。选项A,正确的表述应为“缺陷责任期最长期限不超过24个月”。选项D,正确的表述应为“除专用合同条款另有约定外,工程隐蔽部位经承包人自检确认具备覆盖条件的,承包人应在共同检查前48小时书面通知监理人检查”。选项E,正确的表述应为“监理人的检查和检验影响施工正常进行的,且经检查检验不合格的,影响正常施工的费用由承包人承担,工期不予顺延”。参见教材P270~272。

      8.费用控制的主要条款内容

      (1)预付款

    一级建造师考试项目管理:建设工程合同的内容

      (2)预付款担保

    提供时间
    承包人应在发包人支付预付款7天前
    形式
    银行保函、担保公司担保等
    有效期
    预付款完全扣回之前一直有效
    金额要求
    预付款逐期从应付工程款中扣除,预付款担保的额度也应逐渐减少。剩余的预付款担保金额不得低于未扣回的预付款金额

      (3)计量

      周期:按月进行

      (4)工程进度款支付

      发包人逾期支付进度款,应按照中国人民银行发布的同期同类贷款基准利率支付违约金。

      【例题·多选】下列有关《建设工程施工合同(示范文本)》中费用控制的表述正确的是( )。

      A.预付款的支付时间最迟应在开工通知载明的开工日期7天前支付

      B.除专用合同条款另有约定外,工程量的计量按季度进行

      C.发包人要求承包人提供预付款担保的,承包人应在签订合同后1周内提供预付款担保

      D.除专用合同条款另有约定外,预付款在进度付款中同比例扣回

      E.预付款应当用于材料、工程设备、施工设备的采购及修建临时工程、组织施工队伍进场等

      『正确答案』ADE

      『答案解析』本题考查的是施工承包合同的内容。选项B,正确的表述应为“除专用合同条款另有约定外,工程量的计量按月进行”。选项C,正确的表述应为“发包人要求承包人提供预付款担保的,承包人应在发包人支付预付款7天前提供预付款担保,专用合同条款另有约定除外”。参见教材P273。

      更多考试信息可关注【一级建造师】微信公众号~

    一级建造师考试成绩查询时间及入口(2018年)

    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥89元起
    复购正课享优惠
    查看详情
    建筑刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
