24小时客服电话:010-82326699
  • 官方号
    微信公众号
    热门资讯,实时推送
    微信号:jianshe99zb
    官方视频号
    免费直播,订阅提醒
    微信扫码即可关注
    考试指导老师
    扫码了解并领取资料
    微信扫码即可添加
    官方抖音号
    分享更多建工日常
    抖音扫一扫关注
  • APP下载
    扫一扫,立即下载
    医学教育网APP下载

    开发者:北京正保建工教育科技有限公司

    苹果版本:8.5.0

    安卓版本:8.5.0

    应用涉及权限:查看权限>

    APP:隐私政策:查看政策>

  • 当前位置:建设工程教育网 > 一级建造师 > 备考资料 > 复习资料

    一级建造师考试成本计划

    2019-01-14 11:11 来源:建设工程教育网
    打印
    字体:

      一级建造师考试成本计划,2018年一级建造师考试结束不久,就有许多小伙伴开始准备2019年一级建造师考试了,为了帮助大家高效备考2019年一级建造师考试,今天为大家整理了一级建造师考试成本计划,希望对大家有帮助!

      1Z202020 成本计划

      2021 成本计划的类型

      成本计划的编制以成本预测为基础,关键是确定目标成本。

      1.不同阶段划分成本计划

    类型
    概念
    竞争性
    施工项目投标及签订合同阶段的估算成本计划
    指导性
    选派项目经理阶段的预算成本计划,是项目经理的责任成本目标。以合同价为依据,按照企业预算定额标准制定的设计预算成本计划
    实施性
    项目施工准备阶段的施工预算成本计划,采用企业的施工定额通过施工预算的编制而形成

      2.施工预算与施工图预算的区分

    一级建造师考试成本计
    施工图预算
    施工预算
    编制的依据
    预算定额
    施工定额(更细)
    适用的范围
    同时适用于发包人、承包人
    是施工企业内部管理用的一种文件,与发包人无直接关系
    发挥的作用
    是投标报价的主要依据
    是承包人组织生产、编制施工计划等的依据

      3.”两算”对比(分析节约和超支的原因)

      在编制实施性计划成本时需进行“两算”对比分析。

      方法:实物对比法(消耗量)、金额对比法(费用)

      (1)人工量及人工费的对比分析

      施工定额的用工量一般都比预算定额低(6%)。

      (2)材料消耗量及材料费的对比分析

      施工预算的材料消耗量及材料费一般低于施工图预算。

      (3)施工机具费的对比分析

      如果施工预算的机具费大量超支,应改变原施工方案。

      (4)周转材料使用费的对比分析

    施工预算
    施工图预算
    脚手架根据施工方案确定的搭设方式和材料计算
    综合了脚手架的搭设方式,按不同结构和高度,以建筑面积为基数计算
    模板是接触面积
    按混凝土体积综合计算
      【例题·单选】(2011、2014年)施工成本计划的编制以成本预测为基础,关键是确定( )。

      A.预算成本

      B.计划成本

      C.目标成本

      D.实际成本

      『正确答案』C

      『答案解析』本题考查的是竞争性成本计划。成本计划的编制以成本预测为基础,关键是确定目标成本。参见教材P75。

      【例题·单选】(2017年)编制实施性成本计划的主要依据是( )。

      A.施工图预算

      B.投资估算

      C.施工预算

      D.设计概算

      『正确答案』C

      『答案解析』本题考查的是实施性成本计划。实施性成本计划是项目施工准备阶段的施工预算成本计划,它是以项目实施方案为依据,以落实项目经理责任目标为出发点,采用企业的施工定额通过施工预算的编制而形成的实施性成本计划。参见教材P76。

    类型
    概念
    竞争性
    施工项目投标及签订合同阶段的估算成本计划
    指导性
    选派项目经理阶段的预算成本计划,是项目经理的责任成本目标。以合同价为依据,按照企业预算定额标准制定的设计预算成本计划
    实施性
    项目施工准备阶段的施工预算成本计划,采用企业的施工定额通过施工预算的编制而形成

      【例题·单选】(2016年)施工企业在工程投标及签订合同阶段编制的估算成本计划,属于( )成本计划。

      A.指导性

      B.实施性

      C.作业性

      D.竞争性

      『正确答案』D

      『答案解析』本题考查的是竞争性成本计划。竞争性成本计划是施工项目投标及签订合同阶段的估算成本计划。参见教材P75。

      【例题·单选】(2016年)在编制施工成本计划时,通常需要进行“两算”对比分析,“两算”指的是( )。

      A.施工图预算、成本核算

      B.施工图预算、施工预算

      C.施工预算、成本核算

      D.施工预算、施工决算

      『正确答案』B

      『答案解析』本题考查的是施工预算。“两算”指施工预算与施工图预算。参见教材P78。

      【例题·单选】(2015年)关于施工预算、施工图预算“两算”对比的说法,正确的是( )。

      A.施工预算的编制以预算定额为依据,施工图预算的编制以施工定额为依据

      B.“两算”对比的方法包括实物对比法

      C.一般情况下,施工图预算的人工数量及人工费比施工预算低

      D.一般情况下,施工图预算的材料消耗量及材料费比施工预算低

      『正确答案』B

      『答案解析』本题考查的是施工预算。施工预算的编制以施工定额为主要依据,施工图预算的编制以预算定额为主要依据,选项A错误;两算对比的方法包括实物对比法和金额对比法,选项B正确;施工预算的人工数量及人工费比施工图预算一般要低6%左右,选项C错误;施工预算的材料消耗量及材料费一般低于施工图预算,选项D错误。参见教材P78~79。

      【例题·单选】(2011年)关于施工图预算和施工预算的说法,错误的是( )。

      A.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的

      B.施工预算的材料消耗量一般低于施工图预算的材料消耗量

      C.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系

      D.施工预算的用工量一般比施工图预算的用工量低

      『正确答案』A

      『答案解析』本题考查的是施工预算。选项A,正确的表述应为“施工预算的脚手架是根据施工方案确定的搭设方式和材料计算的”。参见教材P78~79。

      2022 成本计划的编制依据和编制程序

      成本计划编制应符合的规定:

      项目管理机构负责组织编制

      对项目成本控制具有指导性

      各成本项目指标和降低成本指标明确

    编制依据
    编制程序
    合同文件;
    项目管理实施规划;
    相关设计文件;
    价格信息;
    相关定额;
    类似项目的成本资料
    预测项目成本;
    确定项目总体成本目标;
    编制项目总体成本计划;
    项目管理机构与组织的职能部门根据其责任成本范围,分别确定自己的成本目标,并编制相应的成本计划
    针对成本计划制定相应的控制措施;
    由项目管理机构与组织的职能部门负责人分别审批相应的成本计划;
    【总结】预测、总体、各自、措施、审批(总体各自含目标计划)

      【例题·多选】施工成本计划编制依据包括( )。

      A.合同文件

      B.相关设计文件

      C.项目管理规划大纲

      项目管理实施规划

      D.价格信息

      E.类似项目的成本资料

      『正确答案』ABDE

      『答案解析』本题考查的是成本计划编制依据。成本计划编制依据应包括下列内容:(1)合同文件。(2)项目管理实施规划。(3)相关设计文件。(4)价格信息。(5)相关定额。(6)类似项目的成本资料。参见教材P79~80。

      【例题·单选】项目成本计划编制程序的第一步是( )。

      A.确定项目总体成本计划

      B.预测项目成本

      C.针对成本计划制定相应的控制措施

      D.项目管理机构与组织的职能部门分别确定自己的成本目标

      『正确答案』B

      『答案解析』本题考查的是成本计划编制程序。项目成本计划编制的程序为:(1)预测项目成本。(2)确定项目总体成本目标。(3)编制项目总体成本计划。(4)项目管理机构与组织的职能部门根据其责任成本范围,分别确定自己的成本目标,并编制相应的成本计划。(5)针对成本计划制定相应的控制措施。(6)由项目管理机构与组织的职能部门负责人分别审批相应的成本计划。参见教材P80。

      2023 按成本组成编制成本计划的方法

    对象
    内容
    按照成本构成要素
    建筑安装工程费
    人工费、材料(包含工程设备)费、施工机具使用费、企业管理费、利润、规费和增值税
    成本构成

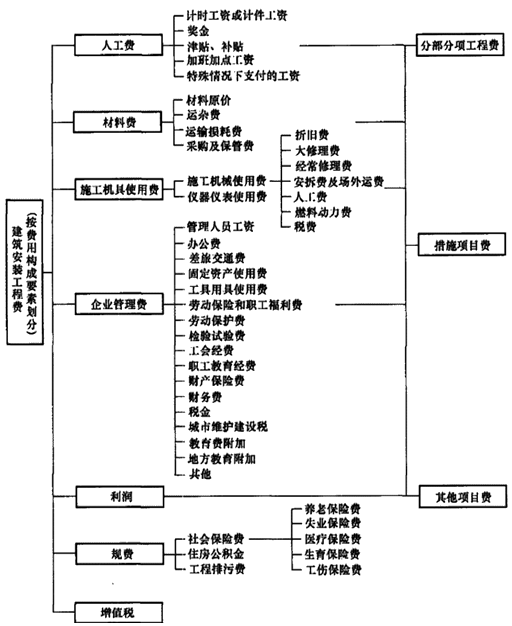

    施工成本
    人工费、材料费、施工机具使用费和企业管理费等
    【总结】人、材、机、管

      【总结】人、材、机、管

    一级建造师考试成本计

      【例题·单选】(2013年改)编制施工成本计划时,建筑安装工程费可以按成本构成要素分解为( )。

      A.人工费,材料费(包含工程设备费),施工机具使用费,企业管理费、利润、规费和增值税

      B.人工费,材料费(包含工程设备费),施工机具使用费,规费、企业管理费、增值税

      C.人工费,材料费(包含工程设备费),施工机具使用费,规费、间接费、利润和增值税

      D.人工费,材料费(包含工程设备费),施工机具使用费,间接费,利润和增值税

      『正确答案』A

      『答案解析』本题考查的是按成本组成编制成本计划的方法。按照成本构成要素划分,建筑安装工程费由人工费、材料(包含工程设备)费、施工机具使用费、企业管理费、利润、规费和增值税组成。参见教材P80。

      【例题·多选】(2012、2011年)施工成本可以按成本构成分解为人工费、材料费和( )等。

      A.措施项目费

      B.施工机具使用费

      C.企业管理费

      D.暂估价

      E.规费

      『正确答案』BC

      『答案解析』本题考查的是按成本组成编制施工成本计划的方法。按成本构成编制施工成本时,施工成本可分解为人工费、材料费、施工机具使用费和企业管理费等。参见教材P80。

      2024 按项目结构编制成本计划的方法

      项目总成本分解到单项工程和单位工程中,再进一步分解到分部工程和分项工程中。

    一级建造师考试成本计

      分项工程成本计划         表1Z202024

    分项工程编码
    工程内容
    计量单位
    工程数量
    计划成本
    本分项总计
    (1)
    (02)
    (3)
    (4)
    (5)
    (6)

      编制成本支出计划时,要在项目总体层面上考虑总的预备费,也要在主要的分项工程中安排适当的不可预见费。

      【例题·单选】某施工承包企业将其承接的高速公路项目的目标总成本分解为桥梁、隧道、道路工程成本等子项,并编制相应的成本计划,这是按( )分解的。

      A.成本组成

      B.项目结构

      C.工程类别

      D.工程性质

      『正确答案』B

      『答案解析』本题考查的是按施工项目组成编制施工成本计划的方法。施工成本计划的编制方式有:按施工成本组成编制施工成本计划;按施工项目组成编制施工成本计划;按施工进度编制施工成本计划。大中型工程项目通常是由若干单项工程构成的,而每个单项工程包括了多个单位工程,每个单位工程又是由若干个分部分项工程所构成,题干内容属于按项目组成对成本计划进行分解。

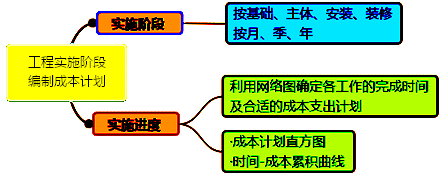

      2025 按工程实施阶段编制施工成本计划的方法

      看图做题

    一级建造师考试成本计

      项目分解程度对时间控制合适的话,则对施工成本支出计划可能分解过细,不可能对每项工作确定其施工成本计划支出,所以应二者兼顾。

      时间-成本累积曲线的绘制步骤:

      (1)确定工程项目进度计划,编制进度计划的横道图;

      (2)根据每单位时间内完成的实物工程量或投入的人力、物力和财力,计算单位时间(月或旬)的成本,在时标网络图上按时间编制成本支出计划;

      (3)计算计划累计支出的成本额。

      (4)绘制S形曲线。

      【总结】先进度、后成本(单位、累计)、绘图

    一级建造师考试成本计

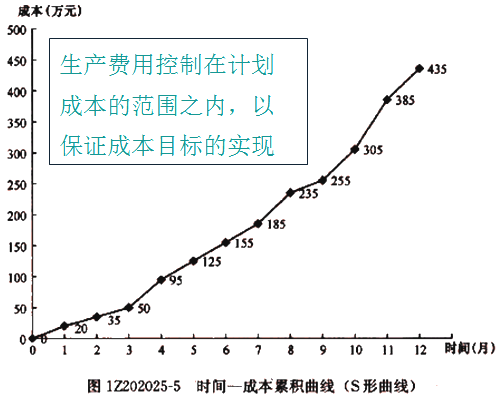

      成本计划直方图

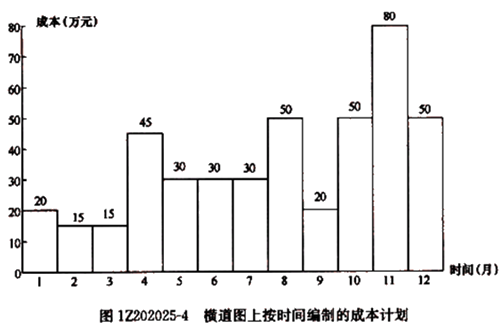

    一级建造师考试成本计

      【例题】已知某施工项目的数据资料见表1Z202025,绘制该项目的时间一成本累积曲线。

      工程数据资料表  1Z202025

    编码
    项目名称
    最早开始时间(月份)
    工期(月)
    成本强度(万元/月)
    11
    场地平整
    1
    1
    20
    12
    基础施工
    2
    3
    15
    13
    主体工程施工
    4
    5
    30
    14
    砌筑工程施工
    8
    3
    20
    15
    屋面工程施工
    10
    2
    30
    16
    楼底面施工
    11
    2
    20
    17
    室内设施安装
    11
    1
    30
    18
    室内装饰
    12
    1
    20
    19
    室外装饰
    12
    1
    10
    20
    其他工程

    1
    10

      【问题】

      1.确定施工项目进度计划,编制进度计划的横道图。

      2.在横道图上按时间编制成本计划。

      3.计算规定时间t计划累计支出的成本额。

    一级建造师考试成本计

    一级建造师考试成本计

    一级建造师考试成本计

      一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的。但同时也降低了项目按期竣工的保证率,因此项目经理必须合理地确定成本支出计划,达到既节约成本支出又能控制项目工期的目的。

      成本计划的编制方法:

    一级建造师考试成本计

      【例题·单选】(2017年)绘制时间-成本累积曲线的环节有:①计算单位时间成本;②确定工程项目进度计划;③计算计划累计支出的成本额;④绘制S形曲线。正确的绘制步骤是( )。

      A.①-②-③-④

      B.②-①-③-④

      C.①-③-②-④

      D.②-③-④-①

      『正确答案』B

      『答案解析』本题考查的是按施工进度编制施工成本计划的方法。时间-成本累计曲线的绘制步骤:(1)确定工程项目进度计划,编制进度计划的横道图;(2)根据每单位时间内完成的实物工程量或投入的人力、物力和财力,计算单位时间(月或旬)的成本,在时标网络图上按时间编制成本支出计划;(3)计算计划累计支出的成本额。(4)绘制S形曲线。

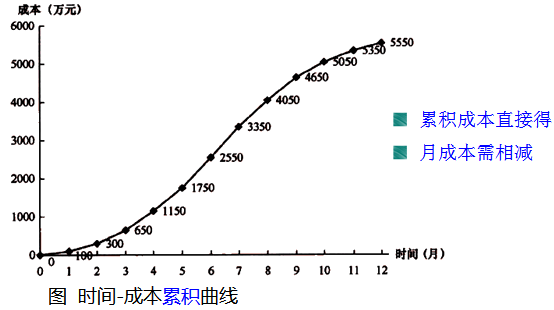

      【例题·单选】(2015年)某项目按施工进度编制的施工成本计划如下图,则4月份计划成本是( )万元。

      A.300

      B.400

      C.750

      D.1150

    一级建造师考试成本计

      『正确答案』B

      『答案解析』本题考查的是按工程实施阶段编制成本计划的方法。根据时间-成本累积曲线,可以推导出每月的进度计划成本,1150-750=400万元。

      【例题·多选】(2012年)按施工进度编制施工成本计划时,若所有工作均按照最早开始时间安排,则对项目目标控制的影响有( )。

      A.工程按期竣工的保证率较高

      B.工程质量会更好

      C.不利于节约资金贷款利息

      D.有利于降低投资

      E.不能保证工程质量

      『正确答案』AC

      『答案解析』本题考查的是按施工进度编制施工成本计划的方法。按施工进度编制施工成本,若所有工作均按最早开始时间安排,对项目目标控制的影响有AC(A工程按期竣工的保证率较高,C不利于节约资金贷款利息)。

      【例题·单选】(2011年)已知某施工项目的计划数据资料如下表所示。则第3周的施工成本计划值是( )万元。

    项目名称
    时间
    费用强度
    工程进度(周)
    (周)
    (万元/周)
    1
    2
    3
    4
    5
    6
    7
    8
    9
    10
    场地平整
    1
    10

    土方开挖
    3
    15

    混凝土垫层
    3
    15

    混凝土基础
    6
    60

    土方回填
    3
    15

      A.30

      B.60

      C.90

      D.75

      『正确答案』C

      『答案解析』本题考查的是按施工进度编制施工成本计划的方法。根据上图可知,第3周的施工成本计划值=15+15+60=90(万元/周)。

      【例题·多选】(2017年改)施工成本计划的编制方式有( )。

      A.按工程实施阶段编制施工成本计划

      B.按成本组成编制施工成本计划

      C.按质量编制施工成本计划

      D.按合同编制施工成本计划

      E.按项目结构编制施工成本计划

      『正确答案』ABE

      『答案解析』本题考查的是按施工成本组成编制施工成本计划的方法。施工成本计划的编制方式有:(1)按施工成本组成编制施工成本计划;(2)按施工项目组成编制施工成本计划;(3)按施工进度编制施工成本计划。

      更多考试信息可关注【一级建造师】微信公众号~

    一级建造师考试成绩查询时间及入口(2018年)

    • 免费试听
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥89元起
    复购正课享优惠
    查看详情
    建筑刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
