    一级建造师考试建筑工程项目施工管理:流水施工方法

    2018-12-14 13:49 来源:建设工程教育网
    打印
    字体:

      一级建造师考试建筑工程项目施工管理:流水施工方法,2018年一级建造师考试结束不久,就有许多小伙伴开始准备2019年一级建造师考试了,为了帮助大家高效备考2019年一级建造师考试,今天为大家整理了一级建造师考试建筑工程项目施工管理:流水施工方法,希望对大家有帮助!

      1A422011 流水施工方法(条)

      知识点小结及案例分析

      一、施工组织实施的方式

      工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。

      二、流水施工的特点

      1.科学利用工作面,争取时间,合理压缩工期;

      2.工作队实现专业化施工,有利于工作质量和效率的提升;

      3.工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;

      4.单位时间内资源投入量较均衡,有利于资源组织与供给。

      三、流水施工参数

      1.工艺参数

      (1)施工过程(n)

      (2)流水强度

      2.空间参数

      (1)施工段数(M)

      (2)施工层数

      3.时间参数

      (1)流水节拍(t)

      (2)流水步距(K)

      (3)工期(T)

      四、流水施工的基本组织形式

      根据流水节拍,主要可分为无节奏流水、等节奏流水、异节奏流水(等步距、异步距)。

      (一)无节奏流水

      1.特点

      (1)各施工过程在各施工段上的流水节拍不全相等;

      (2)相邻施工过程的流水步距不尽相等;(取大差法)

      (3)专业队数等于施工过程数;

      (4)各专业工作队都能够在各施工段上连续作业,但有的施工过程间可能有间歇时间。

      2.工期计算公式:T=∑tn+∑k-∑C+∑G

      说明:

      (1)tn:最后一个施工过程的流水节拍

      (2)K:流水步距

      (3)C:提前插入时间(平行工作时间)

      (4)G:间歇时间(包括组织间歇和技术间歇时间)

      3.横道图的识读及绘制

      4.案例分析(2016年试题摘录)

      背景资料:某综合楼工程,地下三层,地上二十层,总建筑面积68000m2,地基基础设计等级为甲级,灌注桩筏板基础,现浇钢筋混凝土框架剪力墙结构,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工合同,约定竣工时需向建设单位移交变形测量报告,部分主要材料由建设单位采购提供,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。

      装修施工单位将地上标准层(F6~F20)划分为三个施工单位段组织流水施工,各施工段上均包含三个施工工序,其流水节拍如下表所示:

      标准层装修施工流水节拍参数一览表(时间单位:周)

    流水节拍
    施工过程
    工序①
    工序②
    工序③
    施工段
    F6~F10
    4
    3
    3
    F11~F15
    3
    4
    6
    F16~F20
    5
    4
    3

      问题:

      1.计算标准层装修的工期。

      2.参照下图示,在答题卡上相应位置绘制标准层装修的流水施工横道图。

    施工过程
    施工进度(周)
    1
    2
    3
    4
    5
    6
    7
    8
    9
    10
    工序①

    工序②

    工序③

      『正确答案』

      1.T=∑tn+∑k-∑C+∑G=(3+6+3)+(5+4)=21(周)

    一级建造师考试建筑工程项目施工管理:流水施工方法

      (二)等节奏流水

      1.特点

      (1)所有施工过程在各个施工段的流水节拍均相等;

      (2)相邻施工过程的流水步距相等,且等于流水节拍;

      (3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工任务;

      (4)各个专业工作队在各施工段上能够连续作业,各施工过程之间没有空闲时间。

      2.工期计算公式:

      T=ΣK+Σtn+∑G-∑C

      或T=(M+N-1)K-∑C+∑G

      3.横道图的识读及绘制

      4.案例分析(2012年试题摘录)

      背景资料:某大学城工程,包括结构形式与建设规模一致的四栋单体建筑。每栋建筑面积为21000m2,地下2层,地上四层,层高4.2m,钢筋混凝土框架-剪力墙结构。A施工单位与建设单位签订了施工总承包合同,合同约定,除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包,建设单位负责供应油漆等部分材料。合同履行过程中,发生了下列事件:

      事件一:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数见表2-1-2。

      表2-1-2

    施工过程
    流水节拍(单位:周)

    单体建筑一
    单体建筑二
    单体建筑三
    单体建筑四
    I
    2
    2
    2
    2
    2
    2
    2
    2
    2
    2
    2
    2

      其中:施工顺序Ⅰ→Ⅱ→Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。

      问题:

      1.事件一中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?

      2.绘制事件一中流水施工进度计划横道图,并计算其流水施工工期。

      『正确答案』

      1.事件一中,最适宜采用等节奏流水施工组织形式,除此之外还有异节奏流水施工、无节奏流水施工组织形式。

      2.流水施工进度计划横道图

    一级建造师考试建筑工程项目施工管理:流水施工方法

      工期T=(M+N-1)×K+ΣG=(4+3-1)×2+1=13(周)

      (三)异步距异节奏流水

      1.特点:

      (1)同一施工过程在各个施工段上的流水节拍都相等,不同施工过程之间的流水节拍不尽相等。

      (2)相邻施工过程之间的流水步距不尽相等。

      (3)专业工作队数目等于施工过程数目(某一个过程组织一个专业队)。

      (4)各个专业工作队在各施工段上都能够连续作业,各施工过程之间没有间隔时间。

      2.工期计算公式:T=∑tn+∑k-∑C+∑G

      3.横道图的识读及绘制

      4.案例分析

      说明:教材案例【案例1A422011】第1问即是异步距异节奏流水施工

      (四)等步距异节奏流水(成倍流水)

      1.特点

      (1)同一施工过程在各个施工段上的流水节拍都相等,不同施工过程的流水节拍不等,其值为倍数关系。

      (2)相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。

      (3)专业工作队数目大于施工过程数目,部分或全部施工过程按倍数增加相应专业工作队。(某施工过程应组织的工作队数=该过程的流水节拍/最大公约数)

      (4)各个专业工作队在各施工段上能够连续作业,各施工过程间没有间隔时间。

      2.工期计算公式:T=(M+N-1)K-∑C+∑G

      说明:

      M:施工段总数

      N:工作队总数

      3.横道图的识读及绘制

      4.案例分析

      说明:教材案例【案例1A422011】第2、3问即是等步距异节奏流水施工(成倍节拍流水)

      【案例1A422011】

      背景资料:某工程包括三个结构形式与建造模式完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。根据施工工艺要求,地上结构、二次砌筑两施工过程间时间间隔为2周。

      现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见表1A422011。

      表1A422011

    施工过程编号
    施工过程
    流水节拍(周)
    土方开挖
    2
    基础施工
    2
    地上结构
    6
    二次砌筑
    4
    装饰装修
    4

      问题:

      (1)上述五个专业工程队组织流水施工属于何种形式的流水施工,绘制其流水施工进度计划图,并计算总工期。

      (2)根据本工程的特点,适合采用何种形式的流水施工形式,并简述理由。

      (3)如果采用第二问的方式,重新绘制流水施工进度计划,并计算总工期。

      参考答案:

      (1)按上述五个专业工作队组织的流水施工属于无节奏流水施工(也可理解为异步距异节奏流水)。根据表1A422011中数据,采用“大差法”(累计相加,错位相减,取大差值)计算流水步距:

      ①各施工过程流水节拍的累加数列:

      施工过程Ⅰ:2 4 6

      施工过程Ⅱ:2 4 6

      施工过程Ⅲ:6 12 18

      施工过程Ⅳ:4 8 12

      施工过程Ⅴ:4 8 12

      ②错位相减,取最大值得流水步距

    一级建造师考试建筑工程项目施工管理:流水施工方法

      ③总工期

    一级建造师考试建筑工程项目施工管理:流水施工方法

      图1A420011-1流水施工进度计划

    一级建造师考试建筑工程项目施工管理:流水施工方法

      (2)本工程比较适合成倍节拍流水施工。

      理由:因五个施工工程的流水节拍分别为2、2、6、4、4,存在最大公约数,且最大公约数为2,所以本工程组织成倍节拍流水施工最理想。

      (3)如采用成倍节拍流水施工,,则应增加相应的专业队。

      流水步距:K=min(2,2,6,4,4)=2(周)

      确定专业队数:

      bⅠ=2/2=1

      bⅡ=2/2=1

      bⅢ=6/2=3

      bⅣ=4/2=2

      bⅤ=6/2=2

      流水施工工期:

      T=(M+N-1)K+G=(3+9-1)×2+2=24(周)

    一级建造师考试建筑工程项目施工管理:流水施工方法

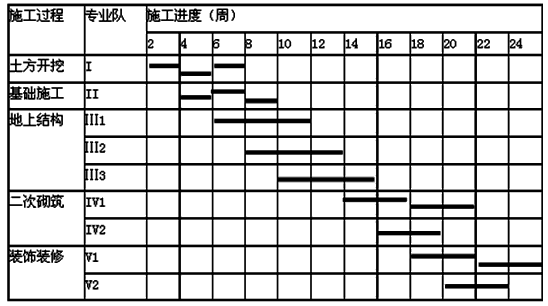

      图1A422011-2 成倍节拍流水施工进度计划

    • 免费试听
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥89元起
    复购正课享优惠
    查看详情
    建筑刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
