手机学习
建设工程教育网

APP学习更便捷

建设工程教育网

微信公众号

010-82326699

交流分享,早日上岸!

扫码了解并领取一建资讯及资料
当前位置:建设工程教育网 > 一级建造师 > 试题中心 > 历年试题 > 正文

2013一级建造师《公路工程管理与实务》考试案例及解析(三)

2015-07-22 13:36   来源: 建设工程工程教育网 字体: 打印 收藏
   【高清版】2013年一级建造师公路工程管理与实务试题及答案,一建老师【达江】带队完成试题答案的解析。

  ---------------------------------------------------------------

  试题word版:2013年一级建造师《公路工程管理与实务》试题及答案解析





  一建公路实务案例三:

  ------------------------------------------------------------

背景:

某高速公路隧道为双线分离式隧道。左线起讫桩号为ZK9680ZK10303,全长623m;右线起讫桩号为YK9683YK10305,全长622m。隧道净空宽度为10m,净空高度为6.49m。该隧道右线(地质)纵断面图如图3所示。

图中水文、地质概况如下:

A段:围岩为中风化灰岩,岩质坚硬,岩体破碎;属浅埋段。[BQ]280330

存在少量裂隙水。

B段:围岩为弱风化灰岩,岩质坚硬,岩体成块状,完整性好。[BQ]396440

存在裂隙水,以渗水为主。

C段:围岩为中、弱风化灰岩,岩质坚硬,岩体呈块状、破碎状。存在F1断裂破碎带。[BQ]220245。以渗水为主,可能产生瞬时涌水。

根据围岩分级的综合评判方法,该右线隧道围岩分布有Ⅲ、Ⅳ、Ⅴ级围岩。为确定YK9730YK9790段施工方法,承包人对预裂爆破和光面爆破的工艺特点进行了比较(如表3所示),结合本段的地质特点,决定采用预裂爆破方案施工。

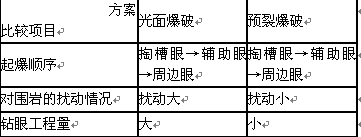

3 工艺特点比较表

根据水文、地质条件以及开挖断面的宽度,承包人拟对YK9790YK9974段采用全断面开挖施工,初次支护采用“钢筋网片+喷射混凝土+锚杆”方案。

问题:

1.  根据资料中水文、地质概况,分别判断ABC段围岩级别。

2.  改正表3中的错误描述(按“XX(方案)的XX(比较项目)应为……”描述)。

3.  承包人拟对YK9790YK9974段采用全断面开挖的做法是否合理?结合水文、地址概况简要说明理由。

4.  结合本项目的水文、地质条件,指出右线隧道施工中的潜在安全事故。

5.  F1断裂破碎带生产瞬时涌水时,可以采用哪些辅助施工处理方法?



----------------------------------------------------------------

  点击进入论坛参与试题讨论

  点击以下链接查看更多:

  第1-7题 第8-14题 第15-21题 第22-27题 第28-30题

  案例一 案例二 案例三 案例四 案例五

  -----------------------------------------------------------------

  推荐阅读:

  【高清】2013年一建《工程经济》试题及答案

  【高清】2013年一建《法规及相关知识》试题及答案

  【高清】2013年一建《建设工程项目管理》试题及答案

  添加一级建造师官方微信,了解最新动态

一级建造师官方微信

责任编辑:youyou

报考指南

一级建造师_报考指南
  • 报 名 时 间

    6月7日起

  • 大纲 / 教材

    1月陆续公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    9月7、8日

  • 考 试 成 绩

    考试结束后3个月左右

  • 合格证领取

    考后3个月起

阅读排行

招生
  • 免费试听
  • 免费直播
  • 免费题库
达江 工程经济 零基础预习免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
