2013一级建造师《公路工程管理与实务》考试案例及解析(四)

2015-07-22 13:36   来源: 建设工程教育网整理 字体: 打印 收藏
  【高清版】2013年一级建造师公路工程管理与实务试题及答案,一建老师【达江】带队完成试题答案的解析。

  ---------------------------------------------------------------

  试题word版:2013年一级建造师《公路工程管理与实务》试题及答案解析





  一建公路实务案例四:

  ------------------------------------------------------------

背景:

施工单位承接了一新建高速公路K50000K75000段路面工程与交通工程的施工,其中包含中央分隔带及路面排水工程。一般路段中央分隔带断面设计图如图4

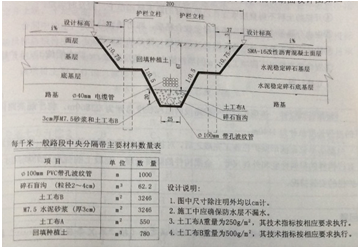

4  一般路段中央分隔带断面设计图

该项目采用单价合同,施工合同中的部分清单单价摘录如表4

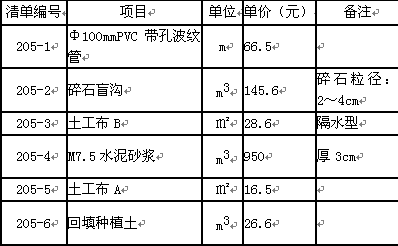

4  工程量清单单价表

施工单位编写了中央分隔带施工组织方案,部分内容摘录如下:

①路基施工完毕后,即可埋设横向塑料排水管;

②当路面底基层施工完毕后,即可开挖中央分隔带;

③中央分隔带应采用大型挖掘机开挖;

④开挖的土料不得直接堆置在已经铺好的路面结构层上,应及时运走;

⑤中央分隔带沟槽开挖完毕并经验收合格后,即可铺设防水层;

⑥防水层施工范围是中央分隔带开挖沟槽与路基的接触面;

⑦应合理安排以下四项工作:a.回填种植土,b.基层施工,c.防水层施工,d.护栏立柱打设。

……

根据合同文件,该项目位于一般路段的里程长度总计为23860m,位于超高路段的里程长度总计为1140m

施工单位在波形梁护栏施工完成之后,对护栏进行了质量检验和评定,检测项目有:构建的材料性能和外观尺寸、金属构件的防腐处理、混凝土的强度及外观尺寸、护栏的安装情况。

问题:

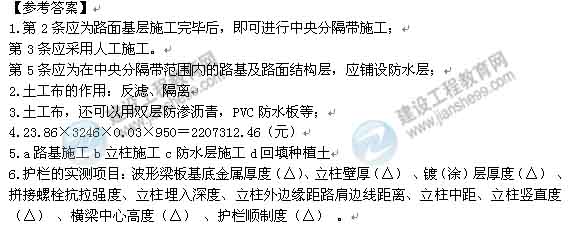

1.  改正中央分隔带施工组织方案中的错误之处(按“第X条应改为:……”描述)。

2.  写出图4中“土工布A”的作用。

3.  该项目中央分隔带的防水层是采用什么样的材料制作?除此之外,还可以采用什么材料?

4.  计算该项目一般路段中央分隔带的M7.5水泥砂浆(清单编号205-4)的合同总价(保留一位小数)。

5.  写出abcd四项工作的合理先后顺序。

6.  补充护栏检测项目的漏项。



----------------------------------------------------------------

  点击进入论坛参与试题讨论

  点击以下链接查看更多:

  第1-7题 第8-14题 第15-21题 第22-27题 第28-30题

  案例一 案例二 案例三 案例四 案例五

  -----------------------------------------------------------------

  推荐阅读:

  【高清】2013年一建《工程经济》试题及答案

  【高清】2013年一建《法规及相关知识》试题及答案

  【高清】2013年一建《建设工程项目管理》试题及答案

  添加一级建造师官方微信,了解最新动态

一级建造师官方微信

报考指南

一级建造师_报考指南
  • 报 名 时 间

    预计6月开始

  • 大纲 / 教材

    预计1月公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    预计9月初

  • 考 试 成 绩

    考试结束后3个月左右

  • 合格证领取

    考后3个月起

阅读排行

招生
  • 免费试听
  • 免费直播
  • 免费题库
达江 工程经济 零基础预习免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
