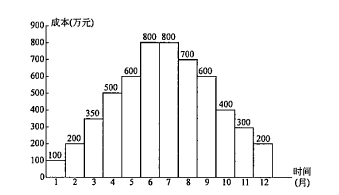

某项目按照施工进度编制了施工成本计划,如下图所示,有关该图的描述,错误的是( )。

A 该项目前五个月的累计支出为1750万元
B 该项目本年度的成本计划支出总额为5550万元
C 该项目本年度平均每月的计划支出是462. 5 万元
D 该项目前半年平均每月的计划支出是420万元
正确答案:D
答案解析:本题考查的是按工程实施阶段编制成本计划的方法。依次计算出项目前五个月的累计支出为1750万元,整个年度的成本计划支出总额为5550万元,相应每月的计划支出为5550/12=462. 5 万元,项目前半年平均每月的计划支出是(1750+800)/6=425万元。所以D 正确。
