2019一级建造师试题《公路工程》实务题(文字版)(五)

2020-09-14 15:02   来源:建设工程教育网 字体: 打印 收藏

(五)

背景资料

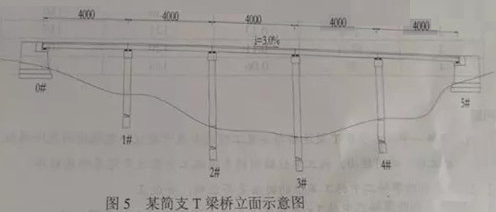

某山区5×40m分离式双向四车道公路简支T梁桥,2019年3月25日开标,2019年4月12日下发中标通知书,某承包商以2580万元价款中标。该桥梁整体处于3. 0%的纵曲线上,单幅桥设计横坡为2.0%,桥两端为重力式桥台,中间墩为桩柱墩,桥台、墩身盖梁与T梁之间设置板式橡胶支座,该桥立面示意图如图5所示。该桥在桥台处设置80mm钢制伸缩缝。T梁单片梁重120t,预制梁采用龙门吊调运,架桥机架设。

合同中约定,工程价款采用价格指数调价公式按月动态结算,月底计量当月完成的工程量,于第2月中旬支付。合同履行期间,以基本价格指数为基础,部分材料(钢材、水泥、砂、碎石)价格指数涨幅超过±5%,其风险由业主承担,超过部分据实调整;未超过±5%其风险由承包商承担,不予调整材料价差。除以上4种材料外,其余因素均不调整价差。基本价格指数为投标截止日前一个月价格指数,现行价格指数为工程实施月价格指数,均以工程所在地省级工程造价管理机构发布的价格指数为准,不同规格的同种材料价格指数取平均值。

/upload/resources/image/2020/09/14/470949_500x500.png

施工过程中发生了如下事件:

事件一:施工单位编制了T梁运输与安装专项施工方案。专项施工方案经施工单位技术负责人审核签字、加盖单位公章后,上报总监理工程师审查签字,并加盖执业印章后实施。

事件二:本桥T梁采用C50混凝土,低松弛钢绞线,夹片式锚具。施工单位在T梁预制、张拉施工中采取了如下做法:

(1)T梁预制台座设置了反拱值。

(2)用标准养护的混凝土试块强度作为预应力筋施加张拉条件。

(3)预应力张拉程序为:0→初应力→1.03δcon(持荷5min锚固)。

(4)由于设计未规定,预应力张拉时要求混凝土的弹性模量不低于混凝土28d弹性模量的75%。

(5)施工单位采取在模板制造时设置模板横坡的方式对T梁进行横坡调整。

事件三:预制施工时,施工单位对梁长、梁端竖直度参数进行严格控制,T梁安装严格按放样位置进行。T梁安装完成后,发现梁端顶面与桥台台背之间间隙在20~30mm之间,小于伸缩缝安装间隙要求。经检验,预制T梁和台背各项检验指标均满足规范要求,可以排除施工误差对梁端顶面与台背间隙的影响。施工单位采取调整支座垫石倾斜度、支座倾斜安装的做法弥补支座垫板未作调坡处理的缺陷。

事件四:2019年6月中旬承包商向业主申请支付工程进度款,按投标报价计算工程进度款为150万元(未调材料价差),合同中约定的调价公式中定值权重为(A),可调差材料权重与价格指数如表5所示。

表5 可调差材料权重与价格指数

序号材料名称变值权重基本价格指数现行价格指数
1钢筋0.3150180
2水泥0.13121115
3碎石0.11120100
40.06134140

问题:

1.事件一中,本项目T梁运输与安装工程是否属于超过一定规模的危险性较大的工程?说明理由。施工单位编制的专项施工方案还需完善哪些程序?

2.逐条判断事件二中施工单位的做法是否正确,并改正。

3.说明事件三中T梁梁端顶面与桥台台背之间间隙过小的原因。指出事件三中支座安装方法的错误,并说明理由。

4.事件四中,6月申请支付的工程进度款需进行材料调价差,定值权重A等于多少?表5中基本价格指数和现行价格指数分别指2019年哪个月的价格指数?(小数点后保留1位)

5.事件四中,6月申请支付的工程进度款,按合同约定,哪些材料可调价差?材料调价差后,业主应支付承包商多少万元? (计算过程小数点后保留3位,最后结果小数点后保留1位)

报考指南

一级建造师_报考指南
  • 报 名 时 间

    6月7日起

  • 大纲 / 教材

    1月陆续公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    9月7、8日

  • 考 试 成 绩

    考试结束后3个月左右

  • 合格证领取

    考后3个月起

阅读排行

招生
  • 免费试听
  • 免费直播
  • 免费题库
达江 工程经济 零基础预习免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
