(三)

背景资料

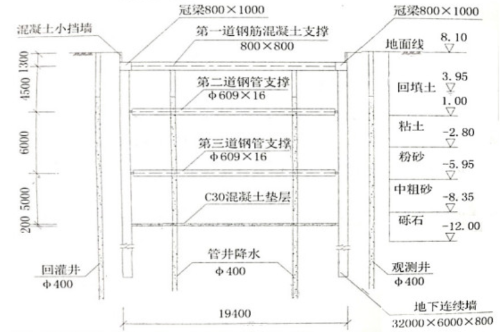

某市政企业中标一城市地铁车站项目,该项目地处城郊结合部,场地开阔,建筑物稀少,车站全长200m,宽19.4m,深度16.8m,设计为地下连续墙围护结构,采用钢筋混凝土支撑与钢管支撑,明挖法施工。本工程开挖区域内地层分布回填土、黏土、粉砂、中粗砂及砾石,地下水位位于3.95m处。详见图3。

/upload/resources/image/2020/09/14/470940_500x500.png

项目部依据设计要求和工程地质资料编制了施工组织设计。施工组织设计明确以下内容:

(1)工程全长范围内均采用地下连续墙围护结构,连续墙顶部设有800×1000mm的冠梁;钢筋混凝土支撑与钢管支撑的间距为:垂直间距4~6m,水平间距为8m。主体结构采用分段跳仓施工,分段长度为20m。

(2)施工工序为:围护结构施工→降水→第一层土方开挖(挖至冠梁底面标高)→A→第二层土方开挖→设置第二道支撑→第三层土方开挖→设置第三道支撑→最底层开挖→B→拆除第三道支撑→C→负二层中板、中板梁施工→拆除第二道支撑→负一层侧墙、中柱施工→侧墙顶板施工→D。

(3)项目部对支撑作业做了详细的布置:围护结构第一道采用钢筋混凝土支撑,第二、第三道采用φ609×16mm的钢管支撑,钢管支撑一端为活络头,采用千斤顶在该侧施加预应力,预应力加设前后的12h内应加密监测频率。

(4)后浇带设置在主体结构中间部位,宽度为2m,当两侧混凝土强度达到100%设计值时,开始浇筑。

(5)为防止围护变形,项目部制定了开挖和支护的具体措施;

a.开挖范围及开挖、支撑顺序均应与围护结构设计工况相一致。

b.挖土要严格按照施工方案规定进行。

c.软土基坑必须分层均衡开挖。

d.支护与挖土要密切配合,严禁超挖。

问题:

1.根据背景资料本工程围护结构还可以采用哪些方式。

2.写出施工工序中代号A、B、C、D对应的工序名称。

3.钢管支撑施加预应力前后,预应力损失如何处理?

4.后浇带施工应有哪些技术要求?

5.补充完善开挖和支护的具体措施。

报考指南

一级建造师_报考指南
  • 报 名 时 间

    6月7日起

  • 大纲 / 教材

    1月陆续公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    9月7、8日

  • 考 试 成 绩

    考试结束后3个月左右

  • 合格证领取

    考后3个月起

阅读排行

招生
  • 免费试听
  • 免费直播
  • 免费题库
达江 工程经济 零基础预习免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
