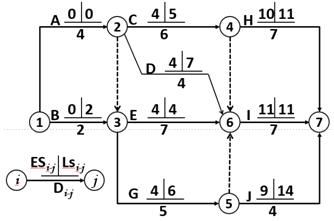

某工程双代号网络计划如下图,已标出各项工作的最早开始时间(ESi-j)、最迟开始时间(LSi-j)和持续时间(Di-j)。该网络计划表明( )。
A.工作C和工作E均为关键工作
B.工作B的总时差和自由时差相等
C.工作D的总时差和自由时差相等
D.工作G的总时差、自由时差分别为2天和0天
E.工作J的总时差和自由时差相等
『正确答案』BCDE
『答案解析』本题考查的是双代号网络计划时间参数的计算。选项A,工作C不是关键工作。
本题涉及知识点:双代号网络计划时间参数的计算
