2021年一建项目管理计算专题:比例分析法计算工期索赔
【例题】某工程项目总价值为1000万元,合同工期为18个月,现因建设条件发生变化而加额外工程费用500万元,则承包方可提出的工期索赔为( )。
A.27
B.24
C.9
D.6
【答案】C

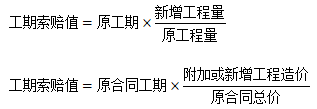

【解析】本题考查的是工期索赔的计算。如果某干扰事件仅仅影响某单项工程、单位工程或分部分项工程的工期,要分析其对总工期的影响,可以采用比例分析法。工期索赔值可以按照造价的比例进行分析。工期索赔值=原合同工期×附加或新增工程造价/原合同总价=18×500/1000=9个月。
