2021年一建项目管理计算专题:赢得值法

2021-08-31 14:26   来源:建设工程教育网 字体: 打印 收藏

一级建造师冲刺阶段,项目管理计算题如何做?建设工程教育网为考生们整理了2021年一建项目管理计算专题汇总,拿起笔一起来做吧!

2021年一建项目管理计算专题:赢得值法

赢得值法【会计算,会分析】

已完工作预算费用(BCWP)=已完成工作量×预算单价

计划工作预算费用(BCWS)=计划工作量×预算单价

已完工作实际费用(ACWP)=已完成工作量×实际单价

费用偏差(CV)=已完工作预算费用(BCWP)—已完工作实际费用(ACWP)

=已完成工作量×(预算单价-实际单价)

进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)

=预算单价×(已完成工作量-计划工作量)

【记忆】

已完预算放在前;费用,已完量,价格差;进度,预算价,量之差。

费用绩效指数(CPI)=已完工作预算费用(BCWP)/已完工作实际费用(ACWP)

已完成工作量×预算单价/已完成工作量×实际单价

预算单价/实际单价

进度绩效指数(SPI)=已完工作预算费用(BCWP)/计划工作预算费用(BCWS)

=已完成工作量×预算单价/计划工作量×预算单价

已完成工作量/计划工作量

【记忆】

已完预算放线上;费用,价格比;进度,量之比。

一建管理口诀

【例题】某分项工程月计划完成工程量为3200m2,计划单价为15元/m2,月底承包商实际完成工程量为2800m2,实际单价为20元/m2,则该工程当月的计划工作预算费用(BCWS)为( )元。

【解析】本题考查的是成本控制的方法。BCWS=计划工作量×预算单价=3200×15=48000元。

【例题】某土方工程施工拟按赢得值法进行管理。工程于某年1月开工,根据计划2月份完成土方量4000m3,计划单价80元/m3。时至2月底,实际完成工程量为4500m3,实际单价为78元/m3,通过赢得值法分析可得到( )。

A.进度提前完成40000元工作量

B.进度延误完成40000元工作量

C.费用节支9000元

D.费用超支9000元

E.费用超支31000元

【答案】AC

【解析】本题考查的是赢得值(挣值)法。赢得值法:费用偏差CV=BCWP-ACWP,进度偏差SV=BCWP-BCWS。SV=(4500-4000)×80=40000(元),为正值,进度提前。CV=4500×(80—78)=9000(元),为正值,费用节支。

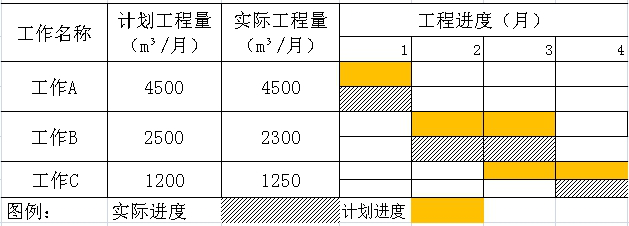

【例题】 某混凝土工程的清单综合单价1000元/m3,按月结算,进度数据如下表。按赢得值法计算,3月末已完工作实际费用(ACWP)是9790千元。该工程3月末参数或指标正确的有( )。

一建管理口诀

A.已完工作预算费用(BCWP)是9100千元

B.进度偏差(SV)是-1600千元

C.费用绩效指数(CPI)是0.93

D.计划工作预算费用(BCWS)是10700千元

E.费用偏差(CV)是690千元

【答案】ABCD

【解析】本题考查的是赢得值(挣值)法。本题中三月末的指标为:BCWP=1000×(4500+2300×2)=9100千元,BCWS=1000×(4500+2500×2+1200)=10700千元,SV=BCWP-BCWS=9100-10700=-1600千元,CV=BCWP-ACWP=-690千元,CPI=BCWP/ACWP=0.93。综上,只有选项E错误。

2021一级建造师考试临近,现阶段备考的如何?网校教研团队整理了一级建造师考前三页纸,快来领取吧!点击领取三页纸>>

报考指南

一级建造师_报考指南
  • 报 名 时 间

    预计6月开始

  • 大纲 / 教材

    预计1月公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    预计9月初

  • 考 试 成 绩

    考试结束后3个月左右

  • 合格证领取

    考后3个月起

阅读排行

招生
  • 免费试听
  • 免费直播
  • 免费题库
达江 工程经济 零基础预习免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
