2021年一建建筑工程核心知识点:网络计划的分类、时差、关键工作、关键线路
一、网络计划时差、关键工作与关键线路
工作总时差:是指在不影响总工期的前提下,本工作可以利用的机动时间。
总时差=最迟开始时间-最早开始时间(计算公式)
总时差=最迟完成时间-最早完成时间(计算公式)
工作自由时差:是指在不影响其所有紧后工作最早开始时间的前提下,本工作可以利用的机动时间。
自由时差=min紧后工作最早开始时间-本工作的最早完成时间(计算公式)
关键工作:是网路计划中总时差最小的工作,在双代号时标网络图上,没有波形线的工作即为关键工作。

关键线路:全部由关键工作所组成的线路就是关键线路。或线路上总的工作持续时间最长的线路为关键线路。
(口诀:早时正向均取大,迟时逆向尽选小。同点迟早差总差,自由时差定义找。)

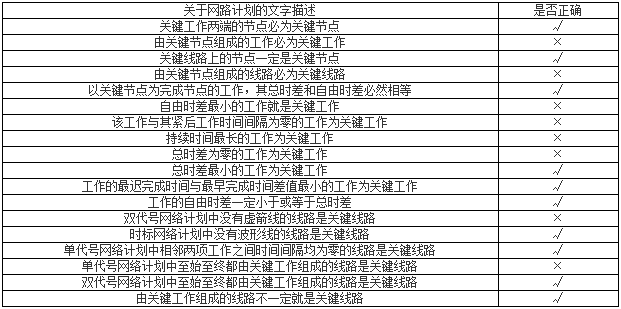

二、网络计划文字正确与否的判定
