距离2021年一级建造师考试还剩不到五个月时间,现阶段一级建造师建筑工程看哪些核心知识点?如何记忆?建设工程教育网整理了相关内容,供同学们参考与学习!
2021年一建建筑工程核心知识点:流水施工方法的应用
一、六时参数法
(1)最早开始(ES):是指在各紧前工作全部完成后,本工作有可能开始的最早时刻。顺着加取最大:工作最早时间参数受到紧前工作的约束,故其计算顺序应从起点节点开始顺着箭线方向依次逐项计算,最早开始时间等于各紧前工作的最早完成时间的最大值。
(2)最早完成(EF):是指在各紧前工作全部完成后,本工作有可能完成的最早时刻。等于最早开始(ES)+持续时间。
(3)最迟完成(LF):是指在不影响整个任务按期完成的前提下,本工作必须完成的最迟时刻。逆着减取最小:最迟完成时间等于各紧后工作的最迟开始时间的最小值。
(4)最迟开始(LS):是指在不影响整个任务按期完成的前提下,本工作必须开始的最迟时刻。等于最迟完成(LF)一持续时间
(5)总时差(TF):是指在不影响总工期的前提下,本工作可以利用的机动时间。等于其最迟开始时间减去最早开始时间,或等于最退完成时间减去最早完成时间,即=LS-ES或=LF-EF
(6)自由时差(FF):是指在不影响其紧后工作最早开始的前提下,本工作可以利用的机动时间。等于各紧后工作的最早开始时间减去本工作最早完成时间的最小值,即=min(所有紧后ES-本工作EF)
二、等节奏流水施工
同一施工过程的不同施工段上的流水节拍都一样,不同施工过程上的流水节拍也一样(即相邻施工过程的流水步距都相等,并等于流水节拍),如下表:(假如将施工过程Ⅰ的施工段1上的2换成4.则该流水施工立马就变成了无节奏流水,因为同一施工过程上的流水节拍就已经不相等了,只要是同一施工过程上的各流水节拍不完全相同,就一定是无节奏流水)
等节奏流水施工工期T=(M+N-1)×t+ΣG-ΣC=(4+3-1)×2=12
M:施工段数
N:施工过程数
t:流水节拍
ΣG:(组织间歇时间之和+工艺间歇时间)之和
ΣC:提前插入时间(或搭接时间)之和
三、无节奏流水施工
各施工过程的流水节拍无规律(或者只要出现同一施工过程上的各流水节拍不完全相同就是无节奏流水),如下表:
流水施工工期T=ΣK+Σtn+ΣG-ΣC。
ΣK:各施工过程(或专业工作队)之间流水步距之和
Σtn:最后一个施工过程(或专业工作队)在各施工段上的流水节拍之和
ΣG:(组织间歇时间之和+工艺间歇时间)之和
ΣC:提前插入时间(或搭接时间)之和
无节奏流水施工流水步距(K)的计算:
“累加斜减取大差法”:(横向)累加(向前)斜减取大差:注意表格的顺序:按照施工过程累加。

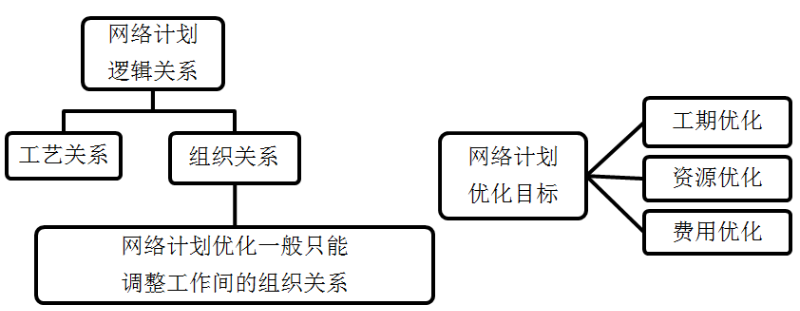

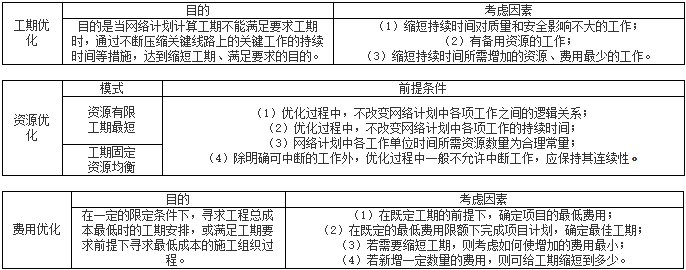

四、网络计划优化
五、网络计划赶工方案的制定
1.赶工原则:
(1)在关键线路上赶工(在赶工过程中,允许其他线路成为关键线路,一旦是关键线路必须始终保持);
(2)有赶工潜力的;
(3)赶工费用最小的;
(4)质量有保证。
2.赶工思路:
(1)目标工期;
(2)目前工期;
(3)需赶工工期;
(4)赶工方案(赶工费最小,关键线路保持)(最优赶工方案)。
3.实际工期、奖罚工期的确定
(1)根据现场各项工作的实际持续时间,确定持续时间最长的线路即为实际的关键线路,关键线路上的持续时间之和为实际工期。
(2)当实际工期与合同工期不符时,应按合同约定考虑奖罚,处理思路如下:
1)实际工期与合同工期比较;
2)超出工期与业主可顺延工期的比较;
3)判断奖罚,即超出工期小于可顺延工期为奖,反之为罚。
