2021年一级建造师已经进入备考阶段,但有许多考生可能在这个阶段会不知从何下手来进行学习,小编为大家整理了一级建造师《建设工程经济》的一些考点,希望对考生们有所帮助。
工程变更价款的确定
一、变更的范围
(1)增加或减少合同中任何工作,或追加额外的工作;
(2)取消合同中任何工作,但转由他人实施的工作除外;
(3)改变合同中任何工作的质量标准或其他特性;
(4)改变工程的基线、标高、位置和尺寸;
(5)改变工程的时间安排或实施顺序。
二、变更权
发包人和监理人均可以提出变更。
变更指示均通过监理人发出,监理人发出变更指示前应征得发包人同意。承包人收到经发包人签认的变更指示后,方可实施变更。未经许可,承包人不得擅自对工程的任何部分进行变更。
三、变更程序

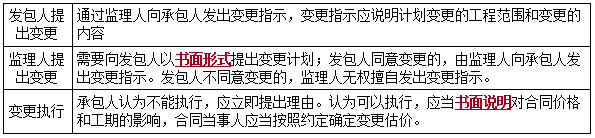

四、变更估价
1.变更原则
(1)已标价工程量清单或预算书有相同项目的,按照相同项目单价认定;
(2)已标价工程量清单或预算书中无相同项目,但有类似项目的,参照类似项目的单价认定;
(3)变更导致实际完成的变更工程量与已标价工程量清单或预算书中列明的该项目工程量的变化幅度超过15%的,或已标价工程量清单或预算书中无相同项目及类似项目单价的,按照合理的成本与利润构成的原则,由合同当事人协商确定变更工作的单价。
2.变更程序
承包人应在收到变更指示后14天内,向监理人提交变更估价申请。监理人应在收到承包人提交的变更估价申请后7天内审查完毕并报送发包人,监理人对变更估价申请有异议,通知承包人修改后重新提交。发包人应在承包人提交变更估价申请后14天内审批完毕。发包人逾期未完成审批或未提出异议的,视为认可承包人提交的变更估价申请。
因变更引起的价格调整应计人最近一期的进度款中支付。
五、承包人的合理化建议
承包人提出合理化建议的,应向监理人提交合理化建议说明,说明建议的内容和理由,以及实施该建议对合同价格和工期的影响。
六、措施项目费的变更
(1)安全文明施工费应按照实际发生变化的措施项目调整,不得浮动。
(2)采用单价计算的措施项目费,应按照实际发生变化的措施项目按照前述已标价工程量清单项目的规定确定单价。
(3)按总价(或系数)计算的措施项目费,按照实际发生变化的措施项目调整,但应考虑承包人报价浮动因素。
承包人报价浮动率可按下列公式计算:
1)招标工程:
承包人报价浮动率L=(1-中标价/招标控制价)×100%
2)非招标工程:
承包人报价浮动率L=(1-报价值/施工图预算)×100%
七、工程变更价款调整方法的应用
(1)直接采用适用的项目单价的前提是其采用的材料、施工工艺和方法相同,也不因此增加关键线路上工程的施工时间。
(2)采用适用的项目单价的前提是其采用的材料、施工工艺和方法基本类似,不增加关键线路上工程的施工时间,可仅就其变更后的差异部分,参考类似的项目单价由承发包双方协商新的项目单价。
(3)无法找到适用和类似的项目单价时,应采用招投标时的基础资料和工程造价管理机构发布的信息价格,按成本加利润的原则由发承包双方协商新的综合单价。
(4)无法找到适用和类似的项目单价、工程造价管理机构也没有发布此类信息价格,由发承包双方协商确定。
推荐:
一级建造师备考资料包↓↓↓

- · 一级建造师VIP特训营考点覆盖率如此之高!真是太惊喜了!
- · 2019年一级建造师考试习题精讲班课程开通汇总换
- · 河南关于2022年一级建造师职业资格考试补考的通知
- · 青海2022年度一级建造师资格考试报名时间:9月16日-9月26日
- · 云南2022年度一级建造师资格考试报名时间:9月14日—9月21日
- · 河南省2022年度一级建造师资格考试报名时间:9月14日至9月21日
- · 辽宁2022年度一级建造师资格考试 报名时间9月15日-9月22日
- · 二建考过了之后,你要是不考一建可就亏了!
- · 一建以怎样的科目顺序备考会好一些?
- · 一建市政典型流程口诀助你事半功倍!《老田顺口溜》免费领!
