工程量清单计价的方法
(一)工程造价的计算
在工程量清单计价中,如按分部分项工程单价组成来分,工程量清单计价主要有三种形式:①工料单价法;②综合单价法;③全费用综合单价法。
工料单价=人工费+材料费+施工机具使用费
综合单价=人工费+材料费+施工机具使用费+管理费+利润
全费用综合单价=人工费+材料费+施工机具使用费+管理费+利润+规费+税金
分部分项工程费=∑分部分项工程量×分部分项工程综合单价
措施项目费=∑措施项目工程量×措施项目综合单价+∑单项措施费
其他项目费=暂列金额+暂估价+计日工+总承包服务费+其他
单位工程报价
=分部分项工程费+措施项目费+其他项目费+规费+税金
单项工程报价=∑单位工程报价
总造价=∑单项工程造价
(二)分部分项工程费计算
核心问题:确定各分部分项工程的工程量;综合单价。
1.分部分项工程量的确定
招标文件中的工程量清单标明的工程量是招标人编制招标控制价和投标人投标报价的共同基础,它是工程量清单编制人按施工图图示尺寸和工程量清单计算规则计算得到的工程净量。
但该工程量不能作为承包人在履行合同义务中应予完成的实际和准确的工程量,发承包双方进行工程竣工结算时的工程量应按发、承包双方在合同中约定应予计量且实际完成的工程量确定,当然该工程量的计算也应严格遵照清单工程量计算规则,以实体工程量为准。
2.综合单价的编制
是指完成一个规定清单项目或措施清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润以及一定范围内的风险费用。
是一种狭义上的综合单价,规费和税金等不可竞争的费用并不包括在项目单价中。
综合单价的计算通常采用定额组价的方法,即以计价定额为基础进行组合计算。
综合单价的计算可以概括为以下步骤:
(1)确定组合定额子目;
(2)计算定额子目工程量;
清单工程量不能直接用于计价,在计价时必须考虑施工方案等各种影响因素。
(3)测算人、料、机消耗量;
(4)确定人、料、机单价。
(5)计算清单项目的人、料、机总费用;
(6)计算清单项目的管理费和利润;
(7)计算清单项目的综合单价。
综合单价=(人、料、机总费用+管理费+利润)/清单工程量
(三)措施项目费计算
措施项目费是指为完成工程项目施工,而用于发生在该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的非工程实体项目所支出的费用。
措施项目清单中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用。

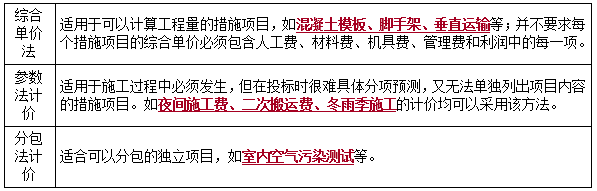

措施项目费的计算方法:
(四)其他项目费用的计算
暂列金额和暂估价,由招标人按估算金额确定。
计日工和总承包服务费由承包人根据招标人提出的要求,按估算的费用确定。
(五)规费和税金的计算
规费和税金应按国家及有关部门的规定计算,并不得作为竞争性费用。
(六)风险费用的计算
在招标文件和合同中,应明确风险内容及其范围(幅度),并在计价中予以考虑。
推荐:
一级建造师备考资料包↓↓↓
![公众号](/upload/resources/image/2023/12/05/589382.png)
报考指南
报 名 时 间
6月7日起
大纲 / 教材
1月陆续公布
准考证打印
考前10日至一周内
考 试 时 间
9月7、8日
考 试 成 绩
考试结束后3个月左右
合格证领取
考后3个月起
阅读排行
关注更多
立即扫码添加学习顾问
![](/images/news/news2023/big_pic.png)
报考指导
考情速递
备考计划
帮你选课
