工程成本的核算-一级建造师经济考点
![2024一建临考特训班](/upload/resources/image/2024/07/22/595086.png)
2021年一级建造师已经进入备考阶段,但有许多考生可能在这个阶段会不知从何下手来进行学习,小编为大家整理了一级建造师《建设工程经济》的一些考点,希望对考生们有所帮助。
工程成本的确认和核算(2)
四、工程成本的核算
(一)工程成本及其核算的内容
概念:工程成本包括从建造合同签订开始至合同完成止所发生的、与执行合同有关的直接费用和间接费用。

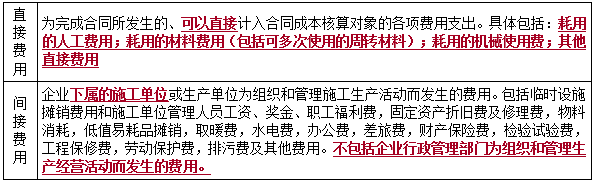

根据财政部“关于印发《企业产品成本核算制度(试行)的通知》”,将成本项目分为以下类别:

(二)工程成本核算的对象
(三)工程成本核算的任务与基本要求

1.工程成本核算的原则
2.工程成本核算的任务
执行规定——先决前提
控制费用——首要任务
计算成本——主体和中心任务
反映监督——根本目的
3.施工项目成本核算的要求
(1)划清成本、费用支出和非成本、费用支出的界限
资本性支出(购置、建造固定资产)、营业外支出不得列入成本。遵守成本、费用开支的范围。
(2)正确划分各种成本、费用的界限
a.划清工程成本与期间费用之间的界限
b.划清本期工程成本与下期工程成本的界限
c.划清不同成本核算对象之间的成本界限
d.划清未完工程成本与已完工程成本的界限
(3)加强成本核算的各项基础工作
(四)工程成本核算的程序
1.确定成本核算对象、开设成本明细账
成本核算科目可以设置“工程施工”、“机械作业”、“辅助生产”、“间接费用”和“工程结算”等账户。
2.核算与分配各项生产费用
(1)人工费的核算
工资附加费可以采取比例分配法,劳动保护费的分配方法与工资是相同的。
(2)材料费的核算
直接用于工程所耗用的材料计入“材料费”成本项目,为组织和管理耗用的材料,先通过“间接费用”、“机械作业”等科目进行归集,然后在分配到相应的成本项目中。
(3)机械使用费的核算
一般可以分清核算对象。自有机械费用,通过“机械作业”归集并分配,方法有台班分配法、预算分配法和作业量分配法。
(4)其他直接费的核算
一般都可以分清受益对象,发生时直接计入成本。
(5)间接费用的核算
一般分为两次,第一次以人工费为基础将全部费用在不同类别的工程以及对外销售之间进行分配;
第二次将第一次分配到各类工程成本和产品的费用再分配到本类各成本核算对象中。
标准为:建筑工程以直接费为标准,安装工程以人工费为标准,产品(劳务、作业)的分配以直接费或人工费为标准。
3.计算期末工程成本(施工生产费用)
实际期初未完工程成本+本期发生的生产费用-期末未完工程成本=本期已完工程成本
4.计算年度合同费用
5.计算竣工单位工程的实际成本和预算成本,编制单位工程竣工成本决算。
推荐:
一级建造师备考资料包↓↓↓
![公众号](/upload/resources/image/2023/12/05/589382.png)
报考指南
报 名 时 间
6月7日起
大纲 / 教材
1月陆续公布
准考证打印
考前10日至一周内
考 试 时 间
9月7、8日
考 试 成 绩
考试结束后3个月左右
合格证领取
考后3个月起
阅读排行
关注更多
立即扫码添加学习顾问
![](/images/news/news2023/big_pic.png)
报考指导
考情速递
备考计划
帮你选课
