工程延期的审批程序-建设工程进度控制考点

2019-08-06 11:11   来源:建设工程教育网 字体: 打印 收藏

2020年监理工程师备考已经开始,建设工程教育网为考生准备了监理工程师建设进度控制考点,希望考生能够跟着小编的步伐,一起备考2020年监理工程师考试。同时,也希望大家保持一个好的心态,坚持每天学习,不要松懈,相信大家通过坚持不懈的努力,一定可以取得一个好的成绩。

推荐:监理工程师合同管理考点及对应习题汇总

(二)工程延期的审批程序

监理工程师复习资料

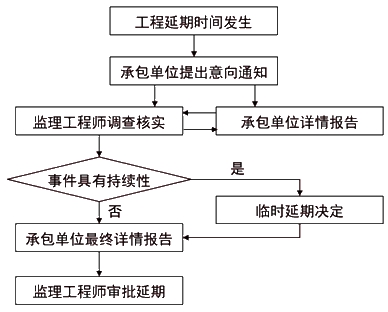

【延期审批程序中应注意的事项】

(1)当工程延期事件发生后,承包单位应在合同规定的有效期内以书面形式(工程延期意向)通知监理工程师;

(2)承包单位应在合同规定的有效期内(或监理工程师可能同意的合理期限内)向监理工程师提交详细的申述报告(延期理由及依据);

(3)监理工程师收到该报告后应及时进行调查核实,准确地确定出工程延期时间;

(4)当延期事件具有持续性,承包单位在合同规定的有效期内不能提交最终详细的申诉报告时,应先向监理工程师提交阶段性详情报告;

(5)监理工程师应在调查核实阶段性报告的基础上,尽快作出延长工期的临时决定,临时决定的延期时间不宜太长,一般不超过最终批准的延期时间;

(6)监理工程师应复查详情报告的全部内容,然后确定该延期事件所需要的延期时间;

(7)如果遇到比较复杂的延期事件,先作出临时延期的决定,然后再作出最后决定的办法;

(8)监理工程师在作出临时工程延期批准或最终工程延期批准之前,均应与业主和承包单位进行协商。

【2014年试题】在工程延期审批过程中,项目监理机构应完成的工作内容有( )。

A.在合同规定的有效期内提交详细的申述报告

B.在工程延期事件发生后立即展开调查核实

C.在最短的时间范围内提交工程延期意向通知

D.在作出工程延期批准前与相关方协商

E.在工程延期批准后向建设单位提交完整的详情报告

『正确答案』DE

『答案解析』本题考查的是工程延期的申报与审批。延期审批程序中应注意的事项:(1)当工程延期事件发生后,承包单位应在合同规定的有效期内以书面形式(工程延期意向)通知监理工程师;(2)承包单位应在合同规定的有效期内(或监理工程师可能同意的合理期限内)向监理工程师提交详细的申述报告(延期理由及依据);(3)监理工程师收到该报告后应及时进行调查核实,准确地确定出工程延期时间;(4)当延期事件具有持续性,承包单位在合同规定的有效期内不能提交最终详细的申诉报告时,应先向监理工程师提交阶段性详情报告;(5)监理工程师应在调查核实阶段性报告的基础上,尽快作出延长工期的临时决定,临时决定的延期时间不宜太长,一般不超过最终批准的延期时间;(6)监理工程师应复查详情报告的全部内容,然后确定该延期事件所需要的延期时间;(7)如果遇到比较复杂的延期事件,先作出临时延期的决定,然后再作出最后决定的办法;(8)监理工程师在作出临时工程延期批准或最终工程延期批准之前,均应与业主和承包单位进行协商。参见教材P133。

报考指南

监理工程师_报考指南
  • 报 名 时 间

    预计3月起

  • 大纲 / 教材

    预计1月陆续公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    预计5月中旬

  • 考 试 成 绩

    考后2个月左右

  • 合格证领取

    考后3个月左右

阅读排行

课程
  • 免费试听
  • 免费直播
  • 免费题库
李娜 土建控制 教材精讲免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
